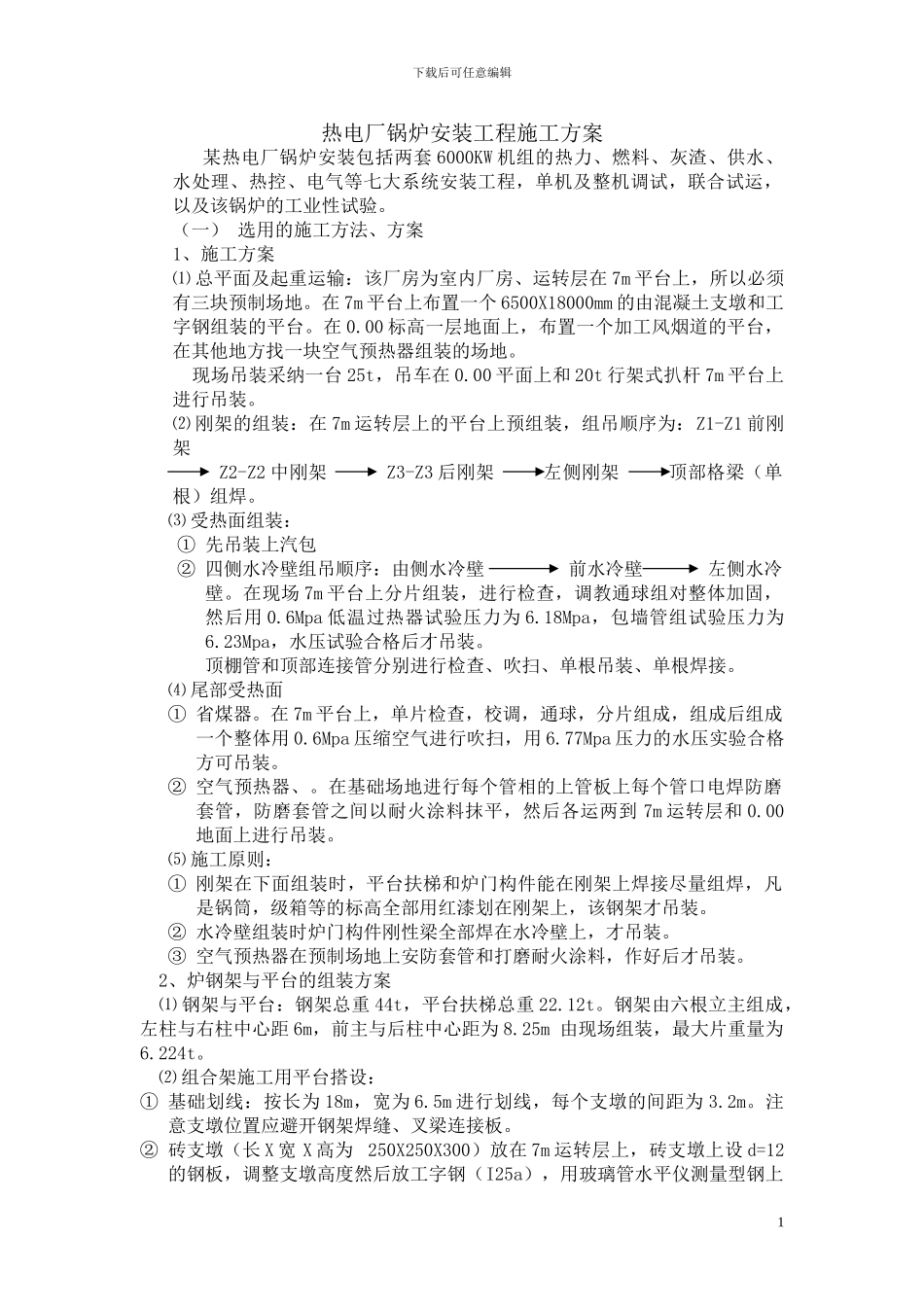

下载后可任意编辑热电厂锅炉安装工程施工方案 某热电厂锅炉安装包括两套 6000KW 机组的热力、燃料、灰渣、供水、水处理、热控、电气等七大系统安装工程,单机及整机调试,联合试运,以及该锅炉的工业性试验
(一) 选用的施工方法、方案1、施工方案⑴ 总平面及起重运输:该厂房为室内厂房、运转层在 7m 平台上,所以必须有三块预制场地
在 7m 平台上布置一个 6500X18000mm 的由混凝土支墩和工字钢组装的平台
00 标高一层地面上,布置一个加工风烟道的平台,在其他地方找一块空气预热器组装的场地
现场吊装采纳一台 25t,吊车在 0
00 平面上和 20t 行架式扒杆 7m 平台上进行吊装
⑵ 刚架的组装:在 7m 运转层上的平台上预组装,组吊顺序为:Z1-Z1 前刚架Z2-Z2 中刚架 Z3-Z3 后刚架 左侧刚架 顶部格梁(单根)组焊
⑶ 受热面组装:① 先吊装上汽包② 四侧水冷壁组吊顺序:由侧水冷壁 前水冷壁 左侧水冷壁

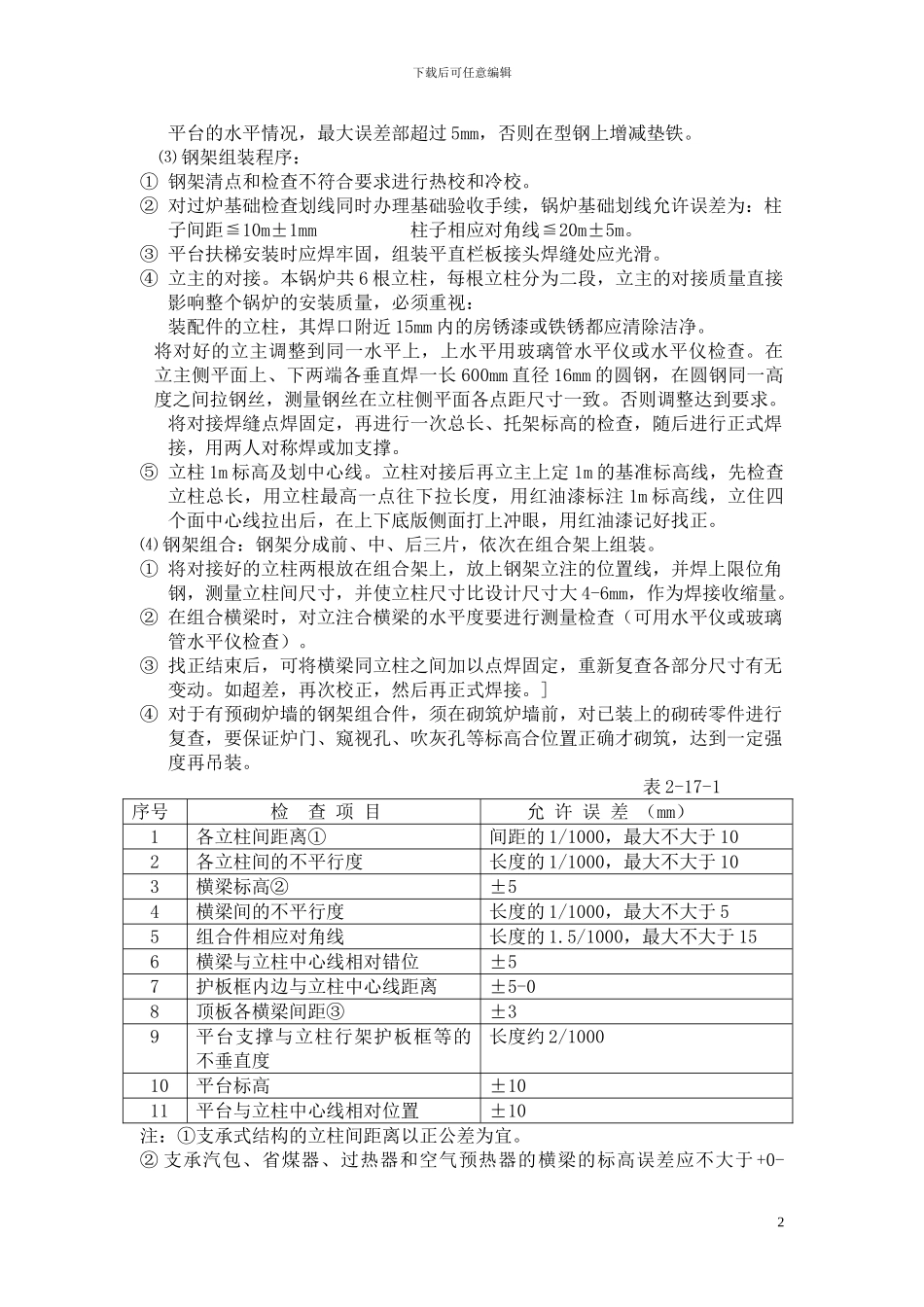

在现场 7m 平台上分片组装,进行检查,调教通球组对整体加固,然后用 0
6Mpa 低温过热器试验压力为 6
18Mpa,包墙管组试验压力为6
23Mpa,水压试验合格后才吊装
顶棚管和顶部连接管分别进行检查、吹扫、单根吊装、单根焊接
⑷ 尾部受热面① 省煤器
在 7m 平台上,单片检查,校调,通球,分片组成,组成后组成一个整体用 0
6Mpa 压缩空气进行吹扫,用 6
77Mpa 压力的水压实验合格方可吊装
② 空气预热器、
在基础场地进行每个管相的上管板上每个管口电焊防磨套管,防磨套管之间以耐火涂料抹平,然后各运两到 7m 运转层和 0
00地面上进行吊装

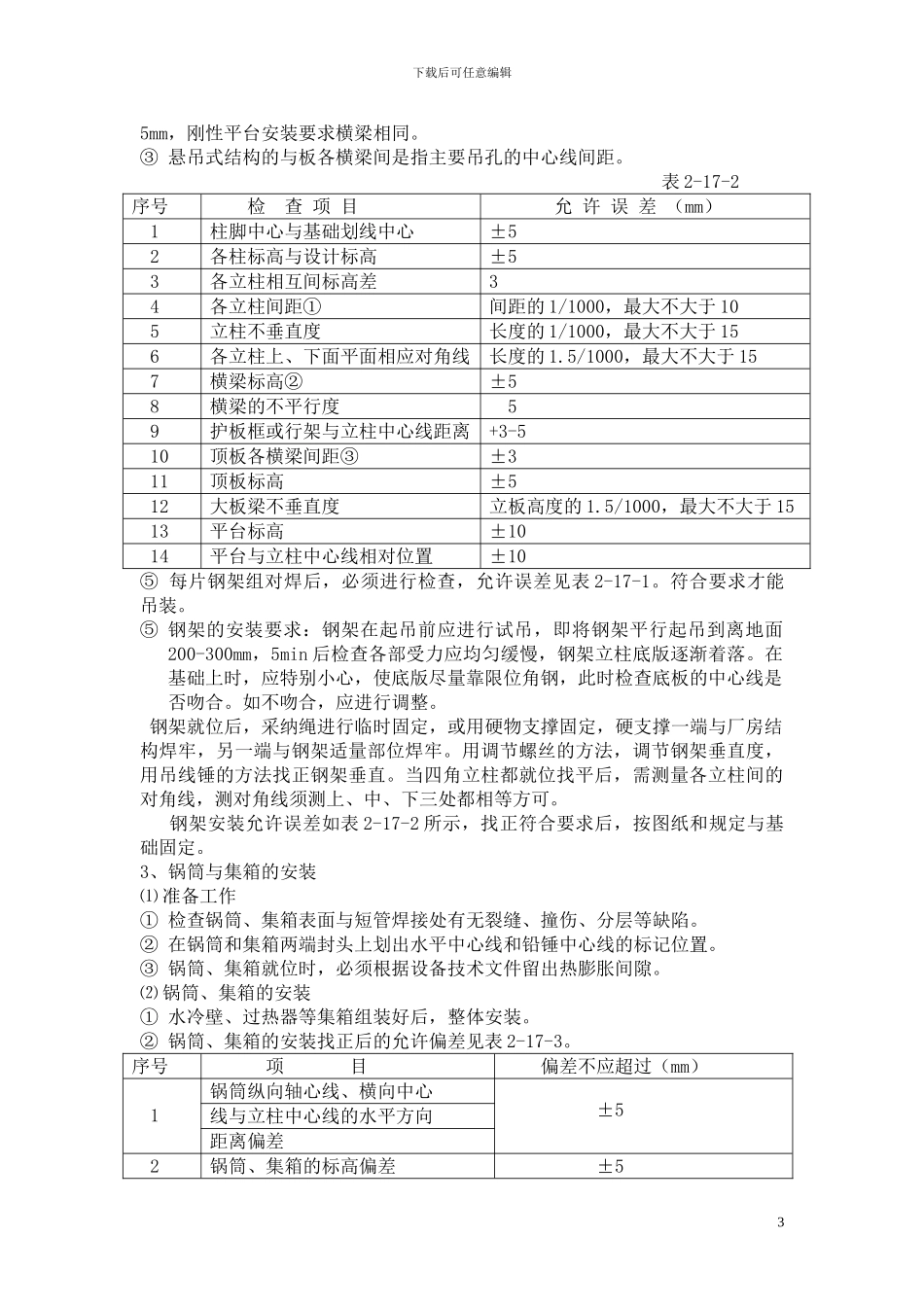

⑸ 施工原则:① 刚架在下面组装时,平台扶梯和炉门构件能在刚架上焊接尽量组焊,凡是锅筒,级箱等的标高全部用红漆划在刚架上,该钢架才吊装
② 水冷壁组装时炉门构件刚性梁全部焊在水
