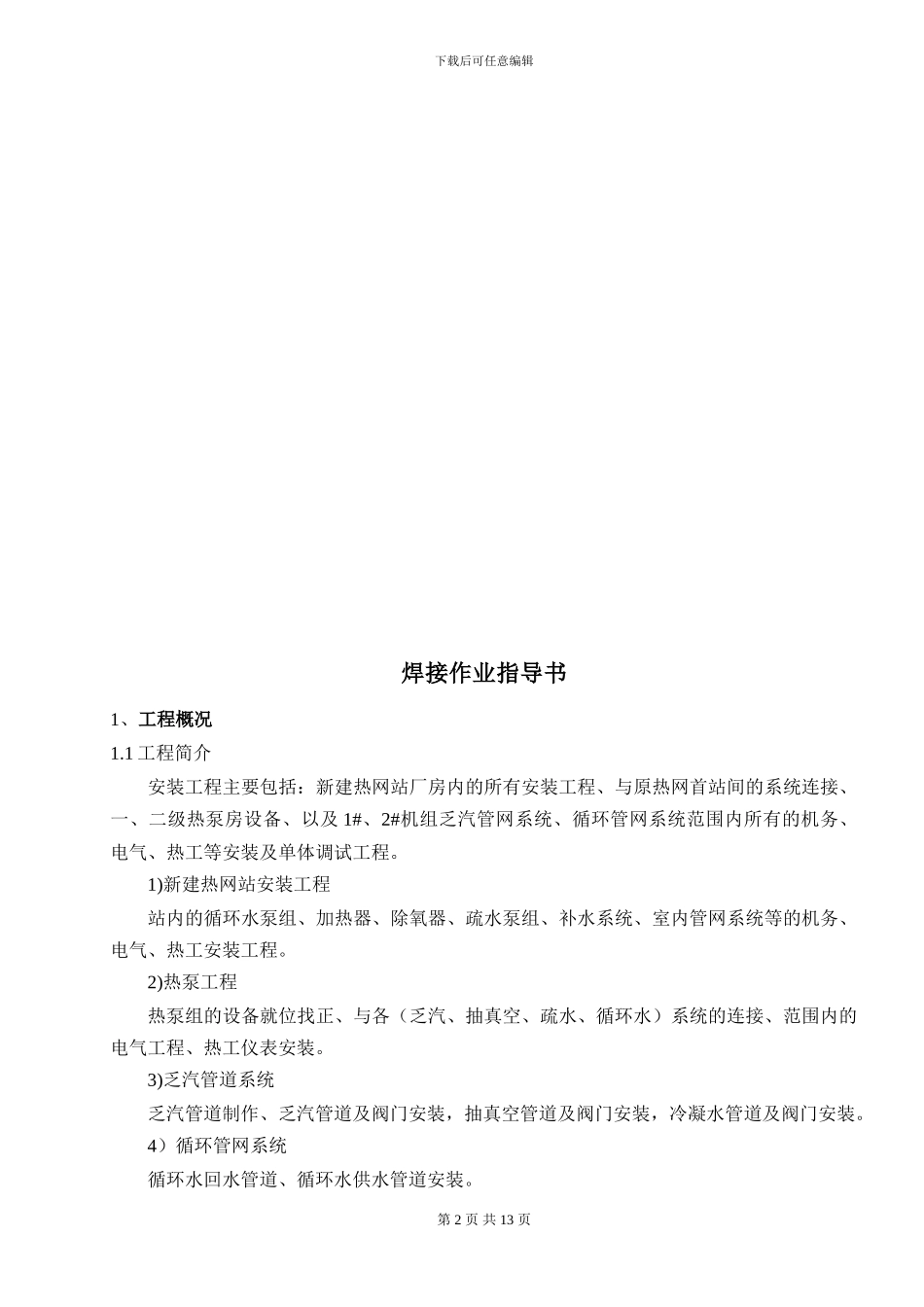

】目 录1、工程概况……………………………………………………………22、编制依据……………………………………………………………23、施工作业前条件要求………………………………………………34、施工作业程序………………………………………………………45、质量保证措施………………………………………………………56、检查验收……………………………………………………………77、安全管理方案及措施………………………………………………78、环境管理方案及措施………………………………………………7 9、危险点源辨识及控制清单…………………………………………1010、环境因素辨识及控制清单…………………………………………1111、环境因素辨识及控制清单…………………………………………8第 1 页 共 13 页下载后可任意编辑焊接作业指导书1、工程概况1
1 工程简介安装工程主要包括:新建热网站厂房内的所有安装工程、与原热网首站间的系统连接、一、二级热泵房设备、以及 1#、2#机组乏汽管网系统、循环管网系统范围内所有的机务、电气、热工等安装及单体调试工程
1)新建热网站安装工程站内的循环水泵组、加热器、除氧器、疏水泵组、补水系统、室内管网系统等的机务、电气、热工安装工程
2)热泵工程热泵组的设备就位找正、与各(乏汽、抽真空、疏水、循环水)系统的连接、范围内的电气工程、热工仪表安装
3)乏汽管道系统乏汽管道制作、乏汽管道及阀门安装,抽真空管道及阀门安装,冷凝水管道及阀门安装
4)循环管网系统循环水回水管道、循环水供水管道安装
第 2 页 共 13 页下载后可任意编辑1

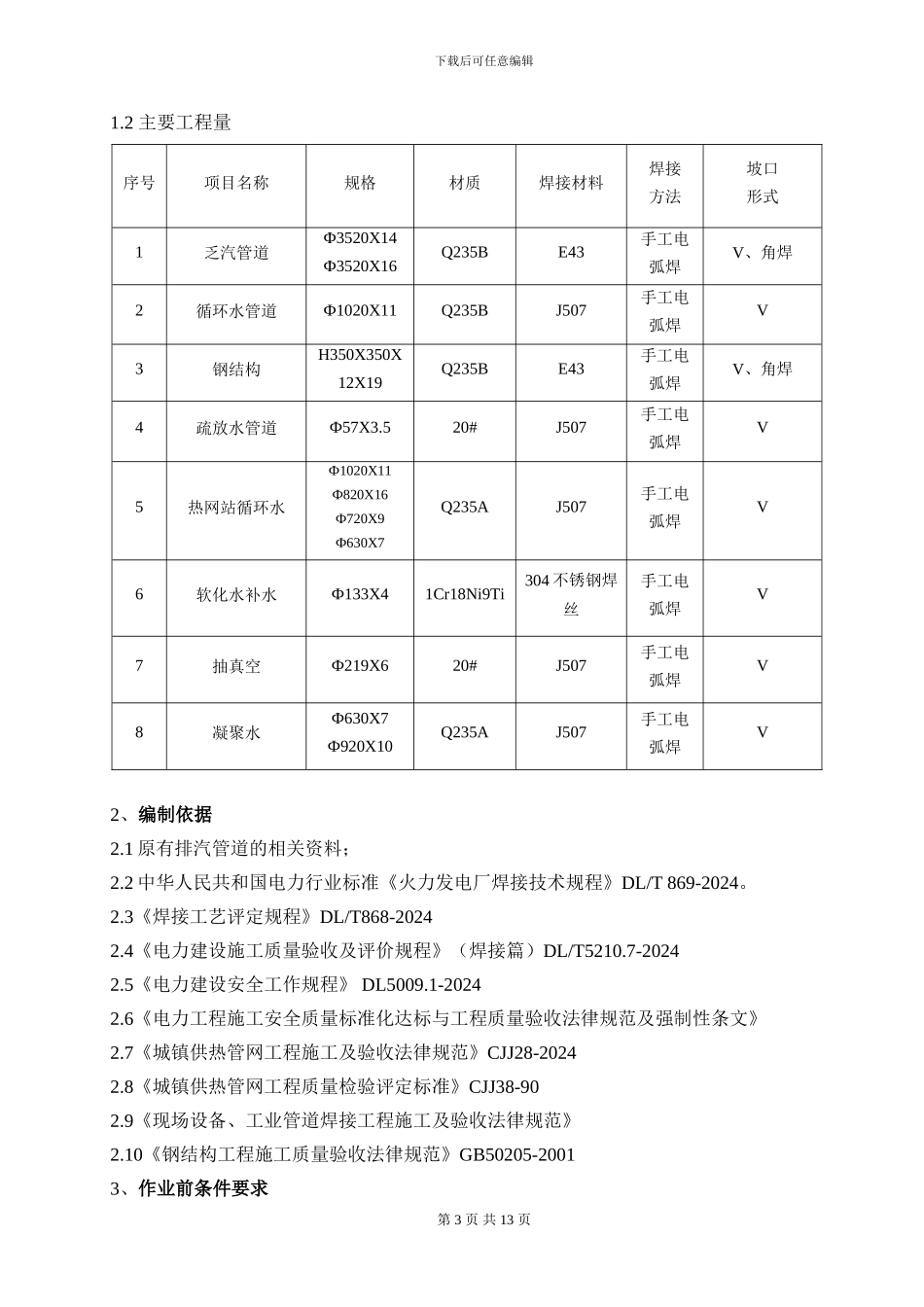

2 主要工程量序号项目名称规格材质焊接材料焊接方法坡口形式1乏汽管道Ф3520X14Ф3520X16Q23
