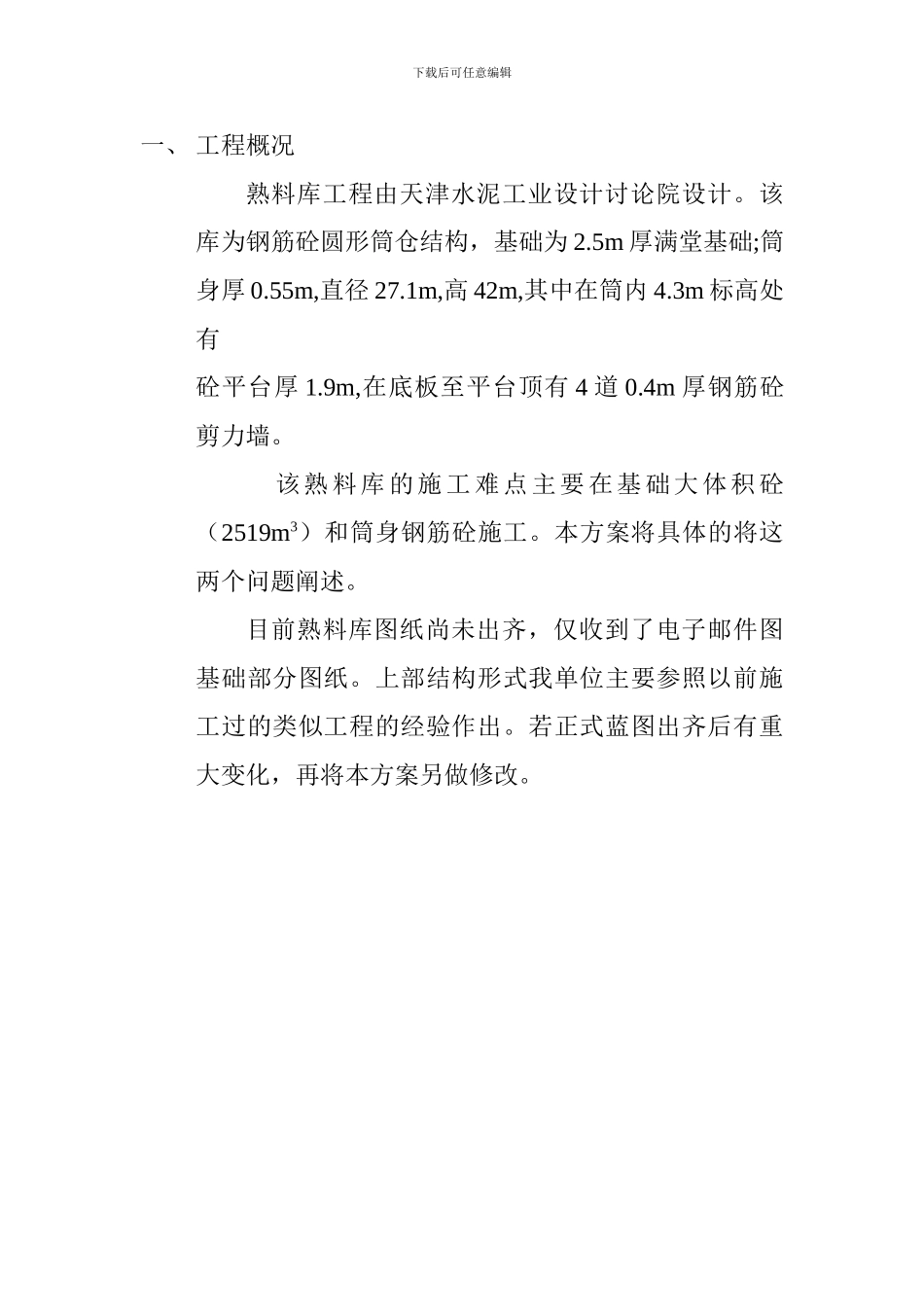

下载后可任意编辑一、 工程概况熟料库工程由天津水泥工业设计讨论院设计
该库为钢筋砼圆形筒仓结构,基础为 2
5m 厚满堂基础;筒身厚 0
55m,直径 27
1m,高 42m,其中在筒内 4
3m 标高处有砼平台厚 1
9m,在底板至平台顶有 4 道 0
4m 厚钢筋砼剪力墙
该熟料库的施工难点主要在基础大体积砼(2519m3)和筒身钢筋砼施工
本方案将具体的将这两个问题阐述
目前熟料库图纸尚未出齐,仅收到了电子邮件图基础部分图纸
上部结构形式我单位主要参照以前施工过的类似工程的经验作出
若正式蓝图出齐后有重大变化,再将本方案另做修改

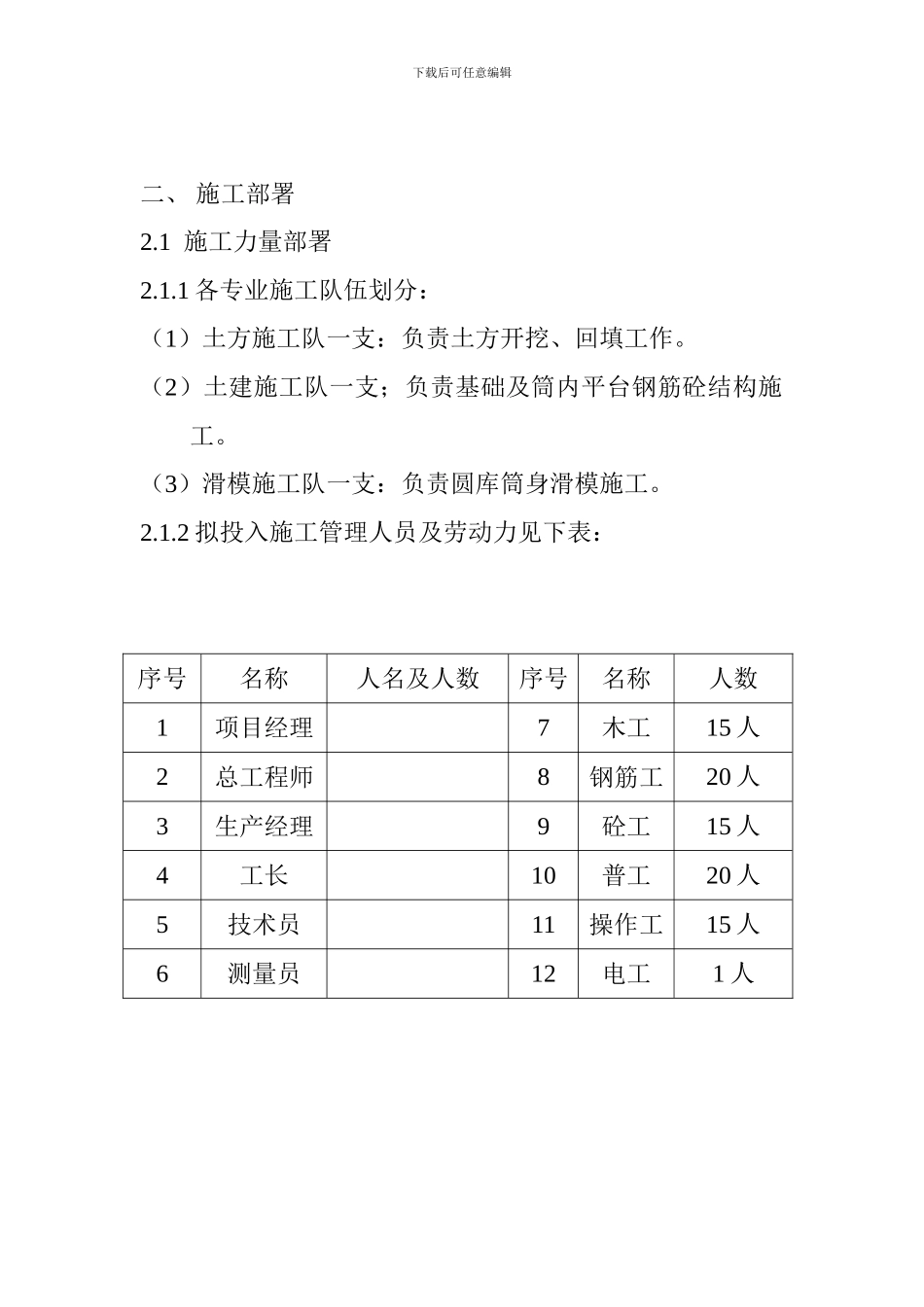

下载后可任意编辑二、 施工部署2
1 施工力量部署2
1 各专业施工队伍划分:(1)土方施工队一支:负责土方开挖、回填工作
(2)土建施工队一支;负责基础及筒内平台钢筋砼结构施工
(3)滑模施工队一支:负责圆库筒身滑模施工

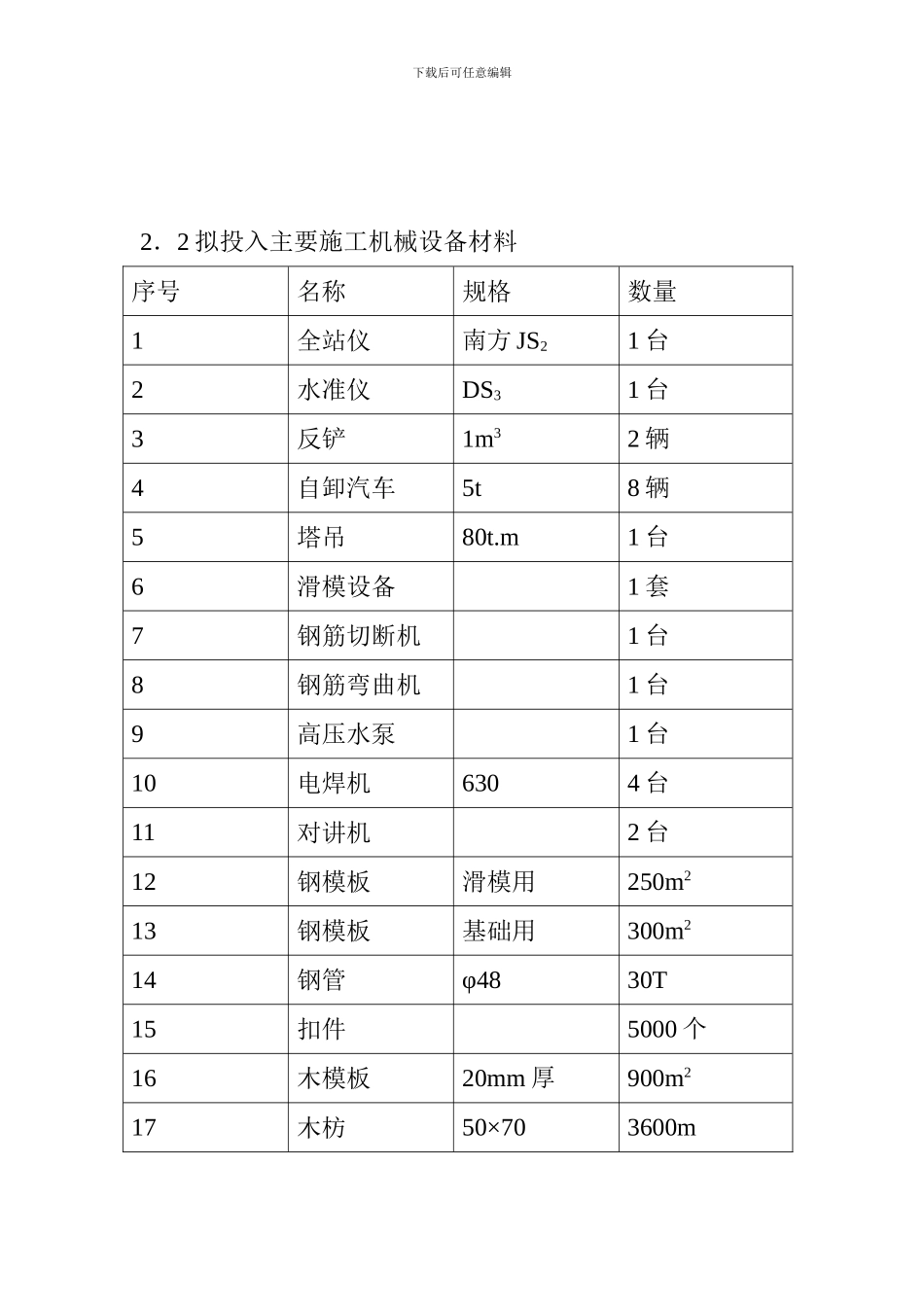

2 拟投入施工管理人员及劳动力见下表:序号名称人名及人数序号名称人数1项目经理7木工15 人2总工程师8钢筋工20 人3生产经理9砼工15 人4工长10普工20 人5技术员11操作工15 人6测量员12电工1 人下载后可任意编辑2.2 拟投入主要施工机械设备材料序号名称规格数量1全站仪南方 JS21 台2水准仪DS31 台3反铲1m32 辆4自卸汽车5t8 辆5塔吊80t
m1 台6滑模设备1 套7钢筋切断机1 台8钢筋弯曲机1 台9高压水泵1 台10电焊机6304 台11对讲机2 台12钢模板滑模用250m213钢模板基础用300m214钢管φ4830T15扣件5000 个16木模板20mm 厚900m217木枋50×703600m下载后可任意编辑三、 施工方案3.1 施工流向和施工程序 测量放线土方开挖基础垫层基础钢筋基础模板基础砼滑模组装滑模施工至 4
3m 平台底4
3m 平台模板4
3m 平台钢筋 4
