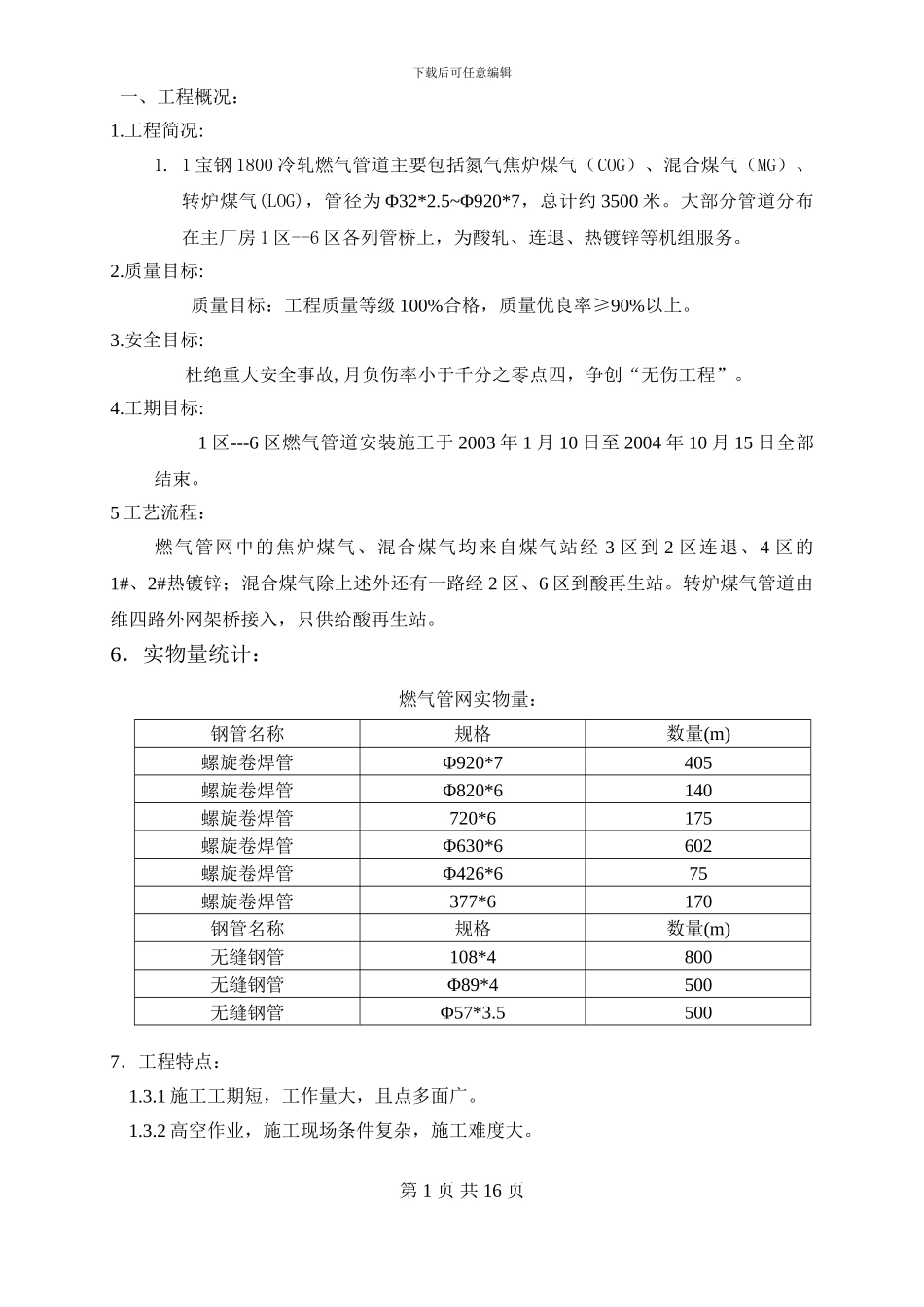

下载后可任意编辑一、工程概况:1
工程简况:1
1 宝钢 1800 冷轧燃气管道主要包括氮气焦炉煤气(COG)、混合煤气(MG)、转炉煤气(LOG),管径为 Φ32*2
5~Φ920*7,总计约 3500 米
大部分管道分布在主厂房 1 区--6 区各列管桥上,为酸轧、连退、热镀锌等机组服务
质量目标:质量目标:工程质量等级 100%合格,质量优良率≥90%以上
安全目标:杜绝重大安全事故,月负伤率小于千分之零点四,争创“无伤工程”
工期目标:1 区---6 区燃气管道安装施工于 2003 年 1 月 10 日至 2004 年 10 月 15 日全部结束
5 工艺流程:燃气管网中的焦炉煤气、混合煤气均来自煤气站经 3 区到 2 区连退、4 区的1#、2#热镀锌;混合煤气除上述外还有一路经 2 区、6 区到酸再生站
转炉煤气管道由维四路外网架桥接入,只供给酸再生站
6.实物量统计:燃气管网实物量:钢管名称规格数量(m)螺旋卷焊管Φ920*7405螺旋卷焊管Φ820*6140螺旋卷焊管720*6175螺旋卷焊管Φ630*6602螺旋卷焊管Φ426*675螺旋卷焊管377*6170钢管名称规格数量(m)无缝钢管108*4800无缝钢管Φ89*4500无缝钢管Φ57*3
55007.工程特点:1
1 施工工期短,工作量大,且点多面广
2 高空作业,施工现场条件复杂,施工难度大
第 1 页 共 16 页下载后可任意编辑1

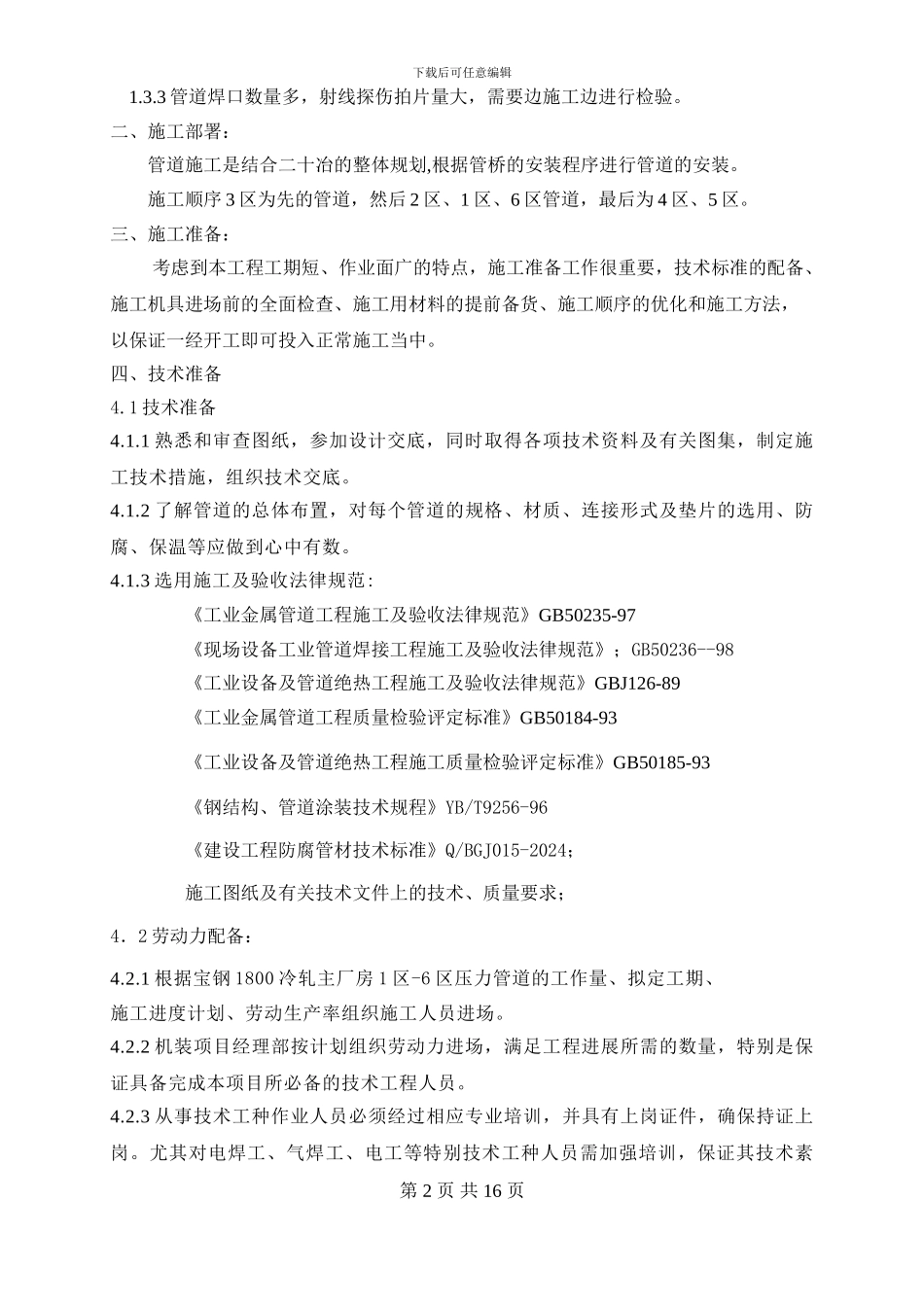

3 管道焊口数量多,射线探伤拍片量大,需要边施工边进行检验
二、施工部署:管道施工是结合二十冶的整体规划,根据管桥的安装程序进行管道的安装
施工顺序 3 区为先的管道,然后 2 区、1 区、6 区管道,最后为 4 区、5 区
三、施工准备:考虑到本工程工期短、作业面广的特点,施工准备工作很重要,技术标准的配备、施工机具进场前的全面检
