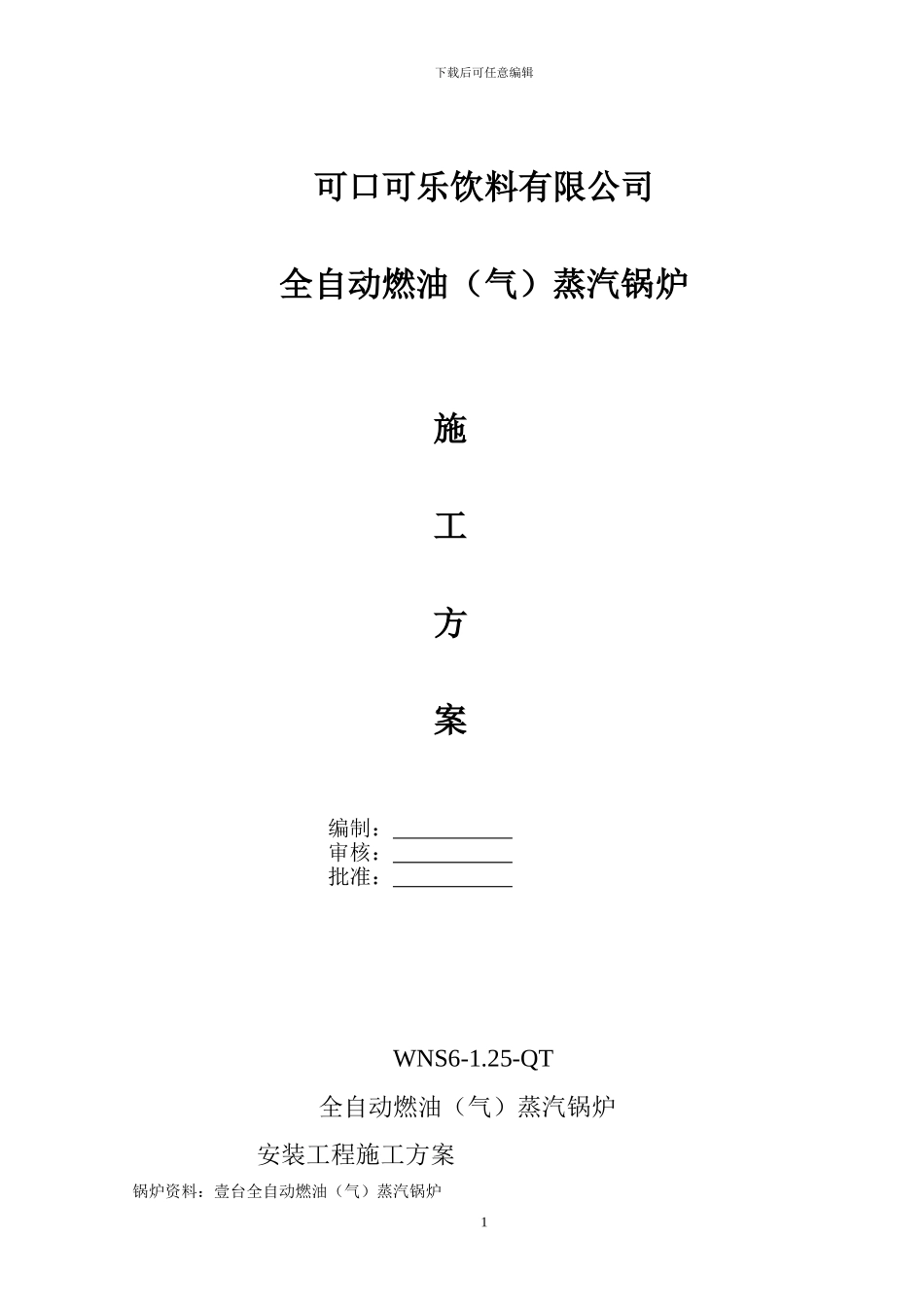

下载后可任意编辑可口可乐饮料有限公司全自动燃油(气)蒸汽锅炉施工方案编制: 审核: 批准: WNS6-1

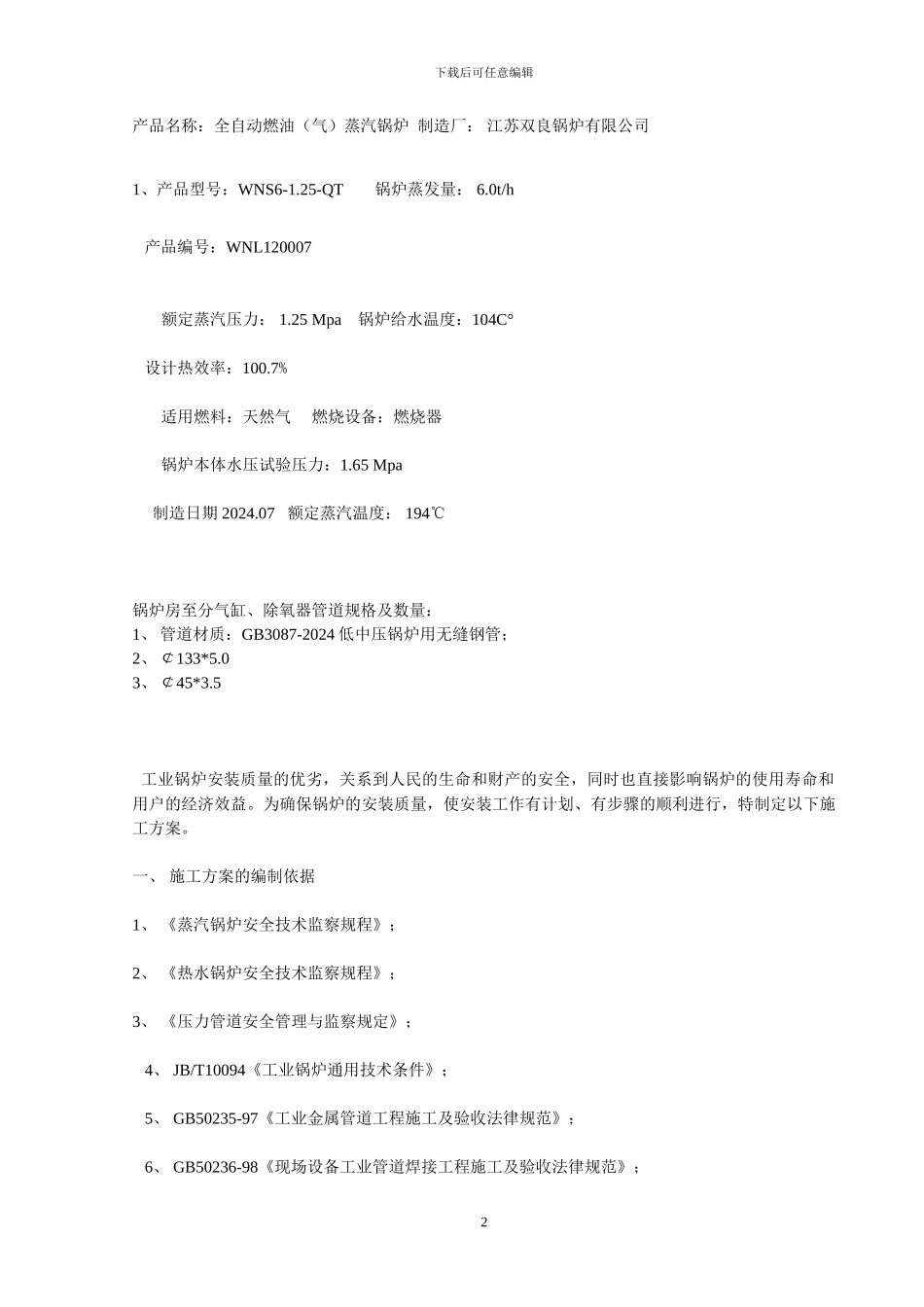

25-QT全自动燃油(气)蒸汽锅炉 安装工程施工方案锅炉资料:壹台全自动燃油(气)蒸汽锅炉1下载后可任意编辑产品名称:全自动燃油(气)蒸汽锅炉 制造厂: 江苏双良锅炉有限公司1、产品型号:WNS6-1
25-QT 锅炉蒸发量: 6
0t/h 产品编号:WNL120007额定蒸汽压力: 1
25 Mpa 锅炉给水温度:104C° 设计热效率:100
7%适用燃料:天然气 燃烧设备:燃烧器锅炉本体水压试验压力:1
65 Mpa 制造日期 2024
07 额定蒸汽温度: 194℃ 锅炉房至分气缸、除氧器管道规格及数量:1、 管道材质:GB3087-2024 低中压锅炉用无缝钢管;2、 ¢133*5
0 3、 ¢45*3
5 工业锅炉安装质量的优劣,关系到人民的生命和财产的安全,同时也直接影响锅炉的使用寿命和用户的经济效益
为确保锅炉的安装质量,使安装工作有计划、有步骤的顺利进行,特制定以下施工方案

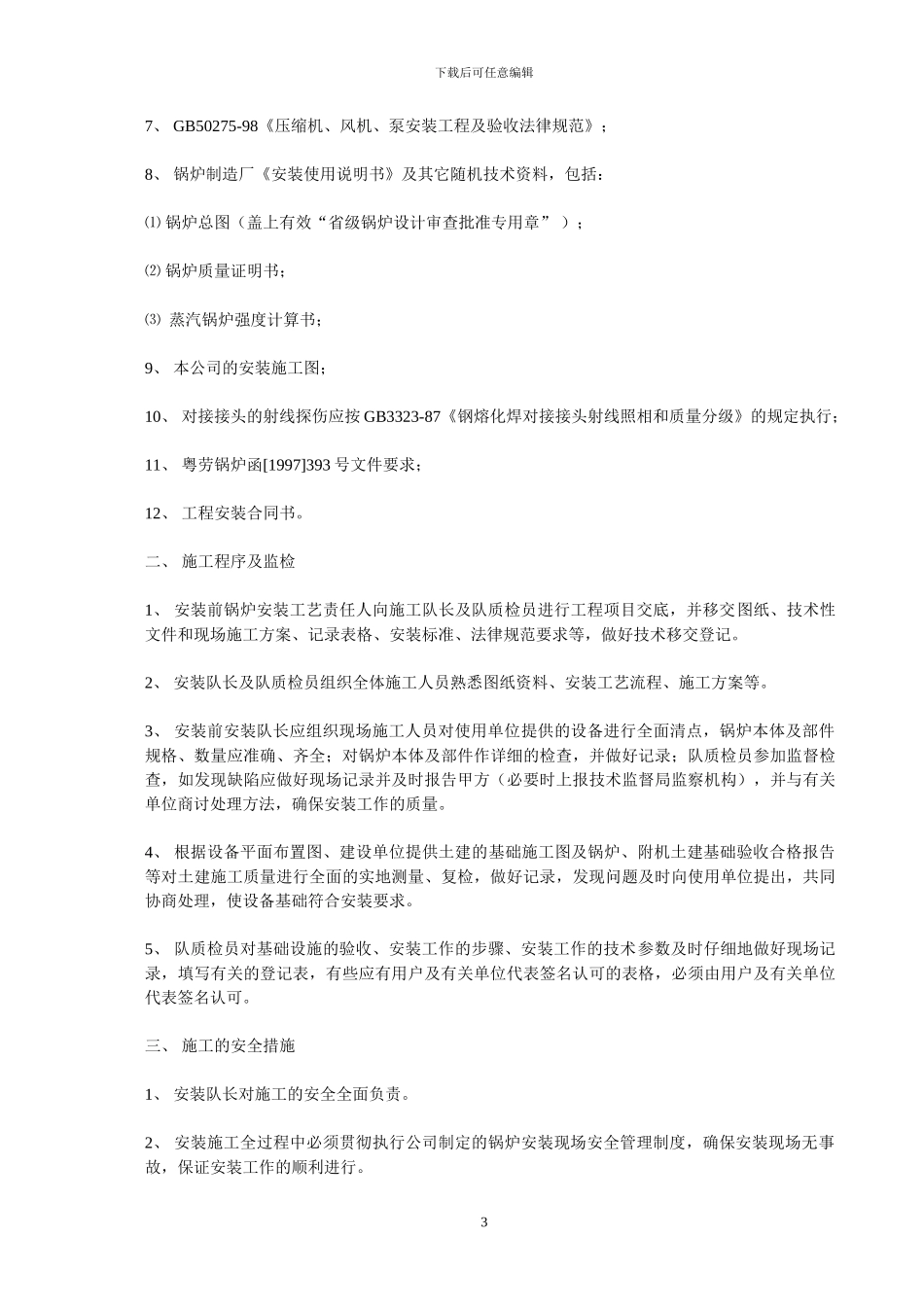

一、 施工方案的编制依据1、 《蒸汽锅炉安全技术监察规程》;2、 《热水锅炉安全技术监察规程》;3、 《压力管道安全管理与监察规定》;4、 JB/T10094《工业锅炉通用技术条件》;5、 GB50235-97《工业金属管道工程施工及验收法律规范》;6、 GB50236-98《现场设备工业管道焊接工程施工及验收法律规范》;2下载后可任意编辑7、 GB50275-98《压缩机、风机、泵安装工程及验收法律规范》;8、 锅炉制造厂《安装使用说明书》及其它随机技术资料,包括:⑴ 锅炉总图(盖上有效“省级锅炉设计审查批准专用章” );⑵ 锅炉质量证明书;⑶ 蒸汽锅炉强度计算书;9、 本公司的安装施工图;10、 对接接头的射线探伤应按 GB3323-87《钢熔化焊对接接头射线照相和质量分级》的
