下载后可任意编辑K0+000~K15+000片石排水沟施工方案片石排水沟施工方案一、 工程概况及特点本项目路线起点桩号为 K0+000,终点桩号为 K15+000,主线全长 15 公里
路基施工中,为了疏干地表水、降低地下水位,特设置了片石排水沟
片石排水沟沿路线行进方向纵横向设置,根据不同地质情况分别采纳Ⅰ、Ⅱ、Ⅲ型片石排水沟,相邻横向片石排水沟净距一般控制在 3~4 米,片石排水沟沟底纵坡一般不小于 1%,横向片石排水沟出口均与纵向片石排水沟连接,以便将路基渗水收集、归并至纵向排水沟后再引至路基以外
目前,本项目确定实行片石排水沟的路基主要有 3 段,分别为 K0+030~K0+090、K3+220~K3+260、K5+845~K5+865,均采纳Ⅱ型片石排水沟二、 主要工程数量片石排水沟每延米工程数量表如下类型H (cm)单位数量片石挖土Ⅰ80立方米1
80Ⅱ1001
10Ⅲ1202
44 三、施工方法及工艺1.施工放样根据设计图纸要求及地质情况确定片石排水沟类型及横向排水沟间距,用全站仪放样出纵、横向排水沟定位线和沟槽开挖边线;再根据片石排水沟流水下载后可任意编辑高程坡比及原地面标高确定沟槽开挖深度
线位测设好以后报请监理检测,符合要求后再进行下道工序

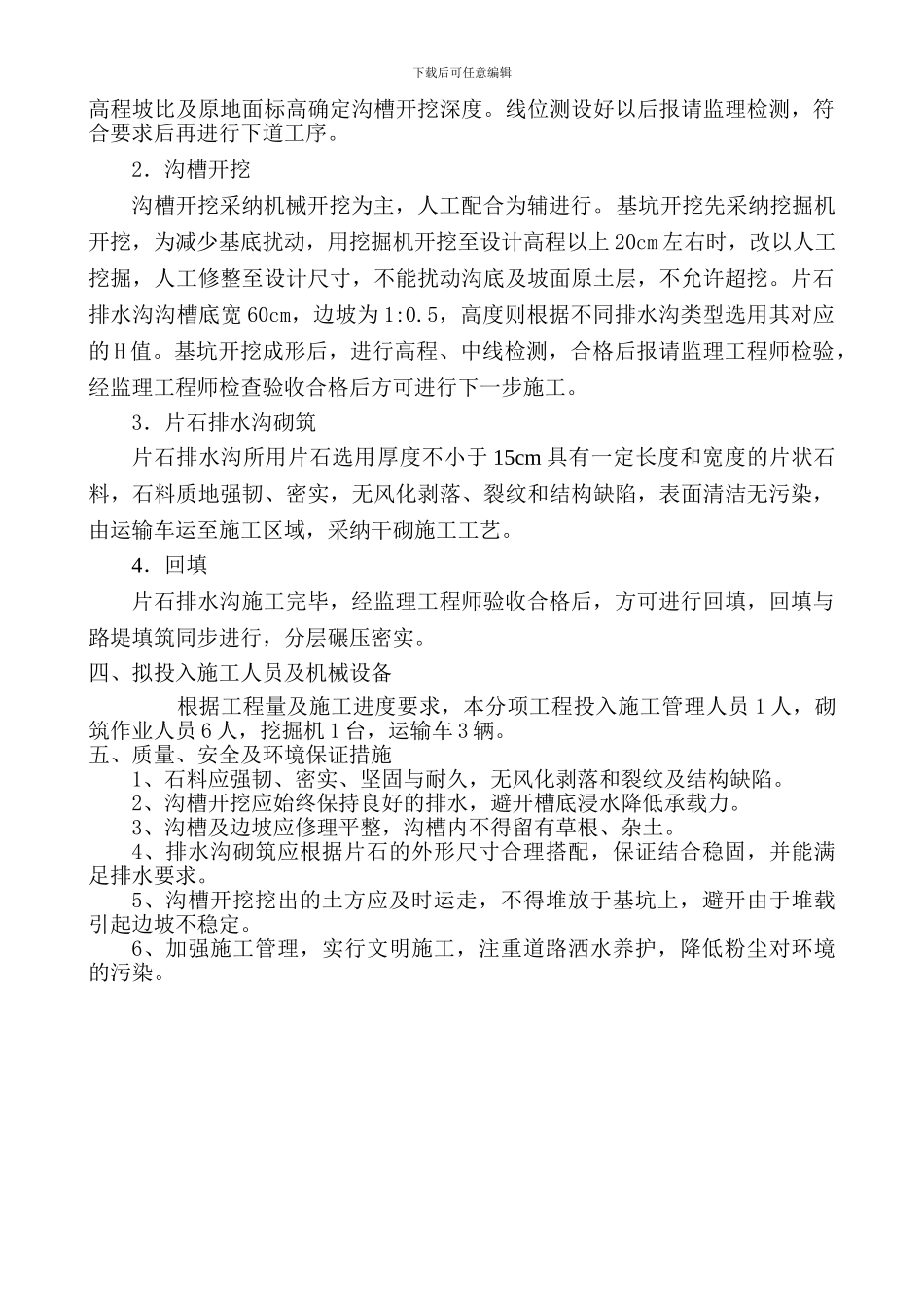

2.沟槽开挖沟槽开挖采纳机械开挖为主,人工配合为辅进行
基坑开挖先采纳挖掘机开挖,为减少基底扰动,用挖掘机开挖至设计高程以上 20cm 左右时,改以人工挖掘,人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖
片石排水沟沟槽底宽 60cm,边坡为 1:0
5,高度则根据不同排水沟类型选用其对应的 H 值
基坑开挖成形后,进行高程、中线检测,合格后报请监理工程师检验,经监理工程师检查验收合格后方可进行下一步施工
3.片石排水沟砌筑片石排水沟所用片石选用厚度不小于 15cm 具有一定长度和宽
