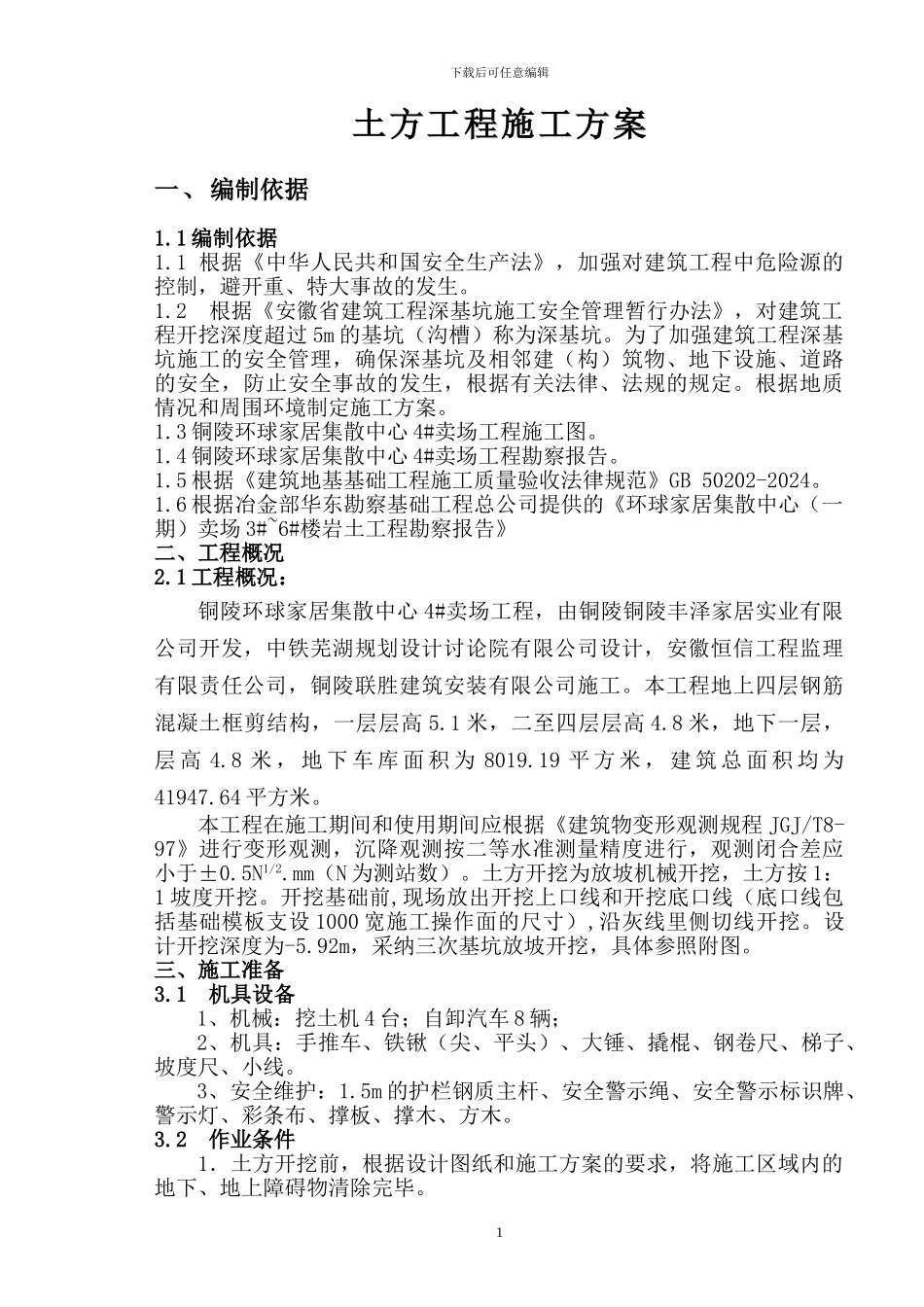

下载后可任意编辑土方工程施工方案一、编制依据1.1 编制依据1.1 根据《中华人民共和国安全生产法》,加强对建筑工程中危险源的控制,避开重、特大事故的发生。1.2 根据《安徽省建筑工程深基坑施工安全管理暂行办法》,对建筑工程开挖深度超过 5m 的基坑(沟槽)称为深基坑。为了加强建筑工程深基坑施工的安全管理,确保深基坑及相邻建(构)筑物、地下设施、道路的安全,防止安全事故的发生,根据有关法律、法规的规定。根据地质情况和周围环境制定施工方案。1.3 铜陵环球家居集散中心 4#卖场工程施工图。1.4 铜陵环球家居集散中心 4#卖场工程勘察报告。1.5 根据《建筑地基基础工程施工质量验收法律规范》GB 50202-2024。1.6 根据冶金部华东勘察基础工程总公司提供的《环球家居集散中心(一期)卖场 3#~6#楼岩土工程勘察报告》二、工程概况2.1 工程概况:铜陵环球家居集散中心 4#卖场工程,由铜陵铜陵丰泽家居实业有限公司开发,中铁芜湖规划设计讨论院有限公司设计,安徽恒信工程监理有限责任公司,铜陵联胜建筑安装有限公司施工。本工程地上四层钢筋混凝土框剪结构,一层层高 5.1 米,二至四层层高 4.8 米,地下一层,层 高 4.8 米 , 地 下 车 库 面 积 为 8019.19 平 方 米 , 建 筑 总 面 积 均 为41947.64 平方米。本工程在施工期间和使用期间应根据《建筑物变形观测规程 JGJ/T8-97》进行变形观测,沉降观测按二等水准测量精度进行,观测闭合差应小于±0.5N1/2.mm(N 为测站数)。土方开挖为放坡机械开挖,土方按 1:1 坡度开挖。开挖基础前,现场放出开挖上口线和开挖底口线(底口线包括基础模板支设 1000 宽施工操作面的尺寸),沿灰线里侧切线开挖。设计开挖深度为-5.92m,采纳三次基坑放坡开挖,具体参照附图。三、施工准备3.1 机具设备1、机械:挖土机 4 台;自卸汽车 8 辆;2、机具:手推车、铁锹(尖、平头)、大锤、撬棍、钢卷尺、梯子、坡度尺、小线。3、安全维护:1.5m 的护栏钢质主杆、安全警示绳、安全警示标识牌、警示灯、彩条布、撑板、撑木、方木。3.2 作业条件1.土方开挖前,根据设计图纸和施工方案的要求,将施工区域内的地下、地上障碍物清除完毕。1下载后可任意编辑2.各种现状管线已改移或加固,对暂未处理的地下管线及危险地段,做好明显标志。3.施工区域内供水、供电、临时设施满足土方开挖要求,道路平整畅通。4.作好土方开挖机械、运输车辆及各种辅助设备...
