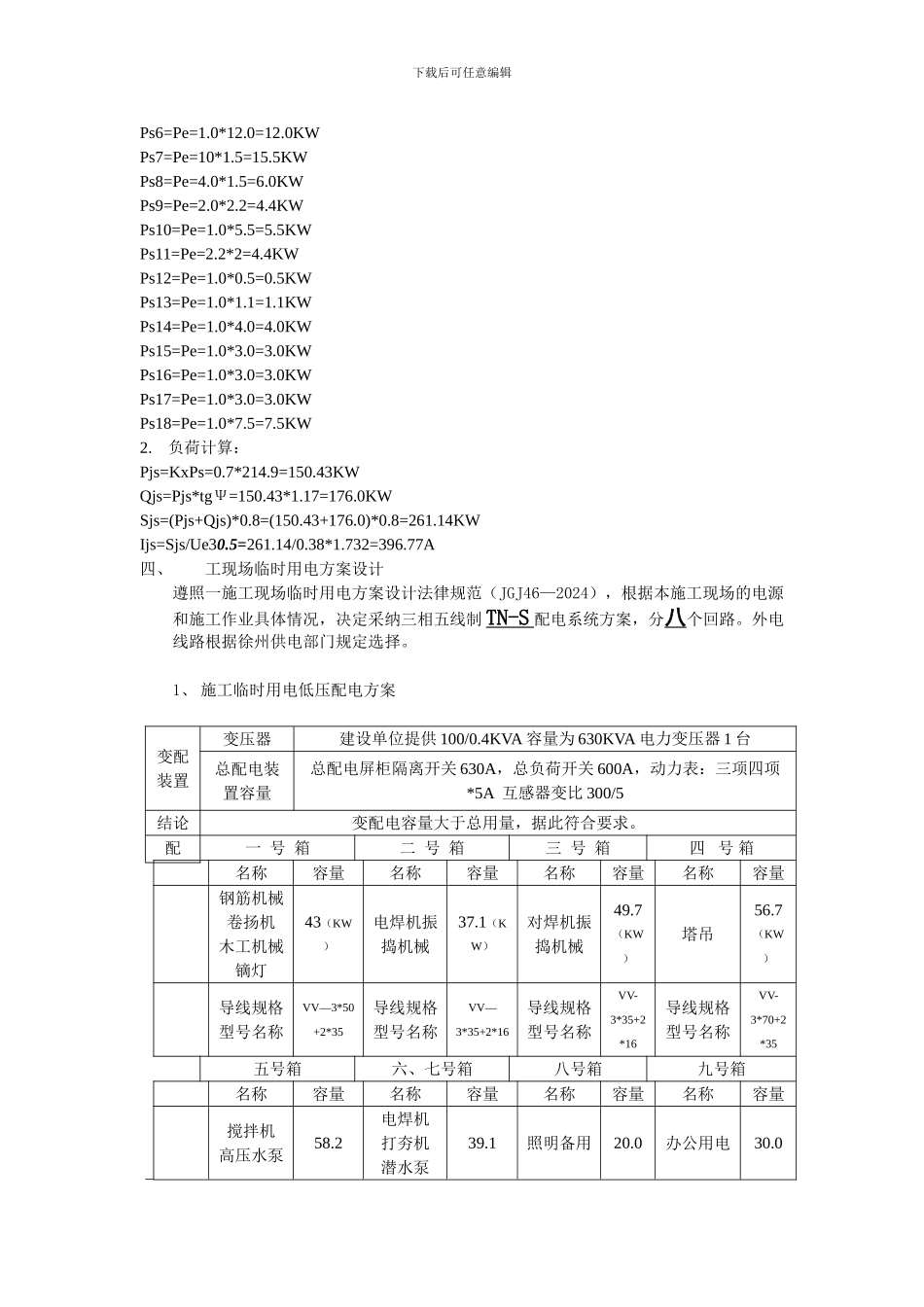

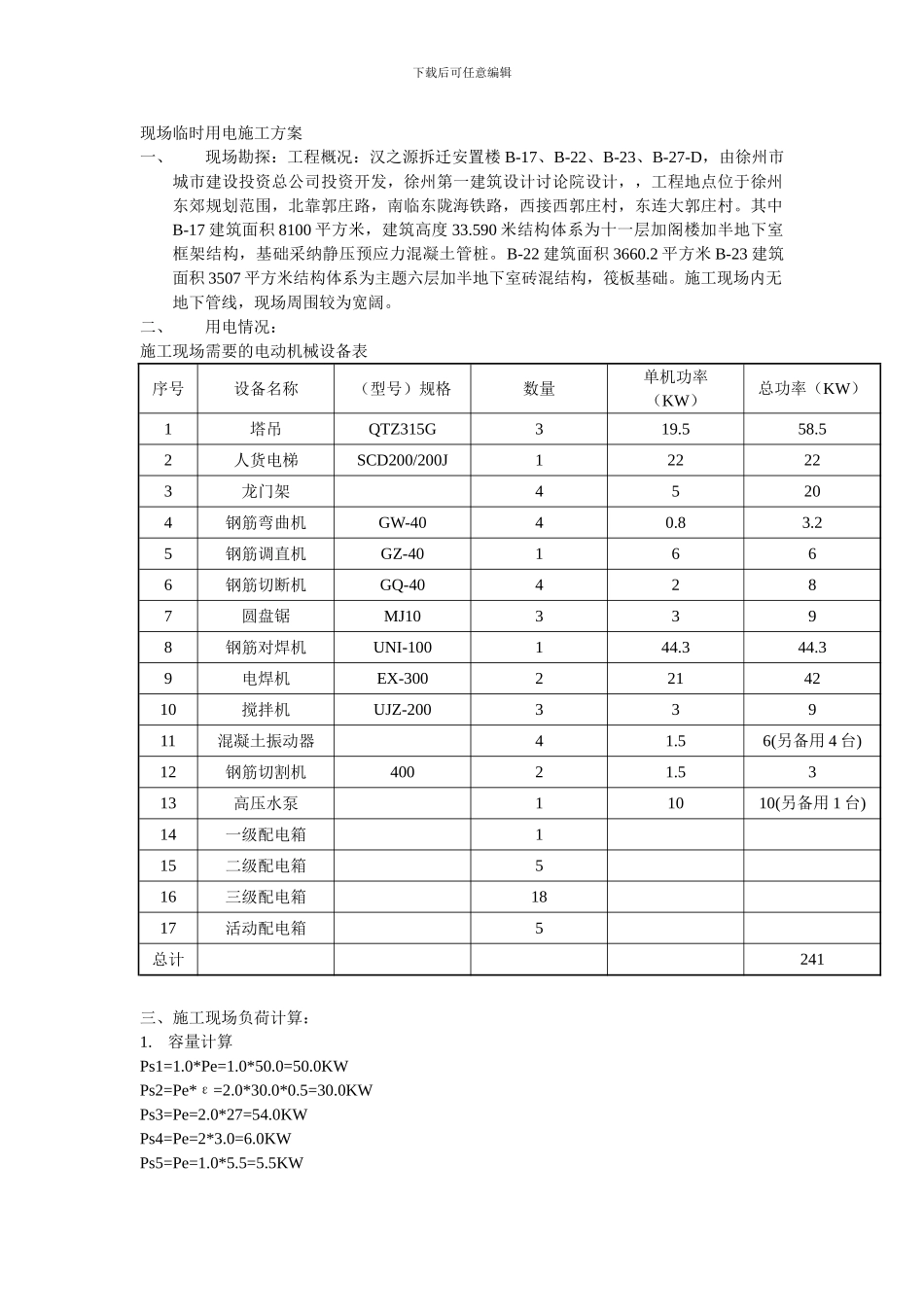

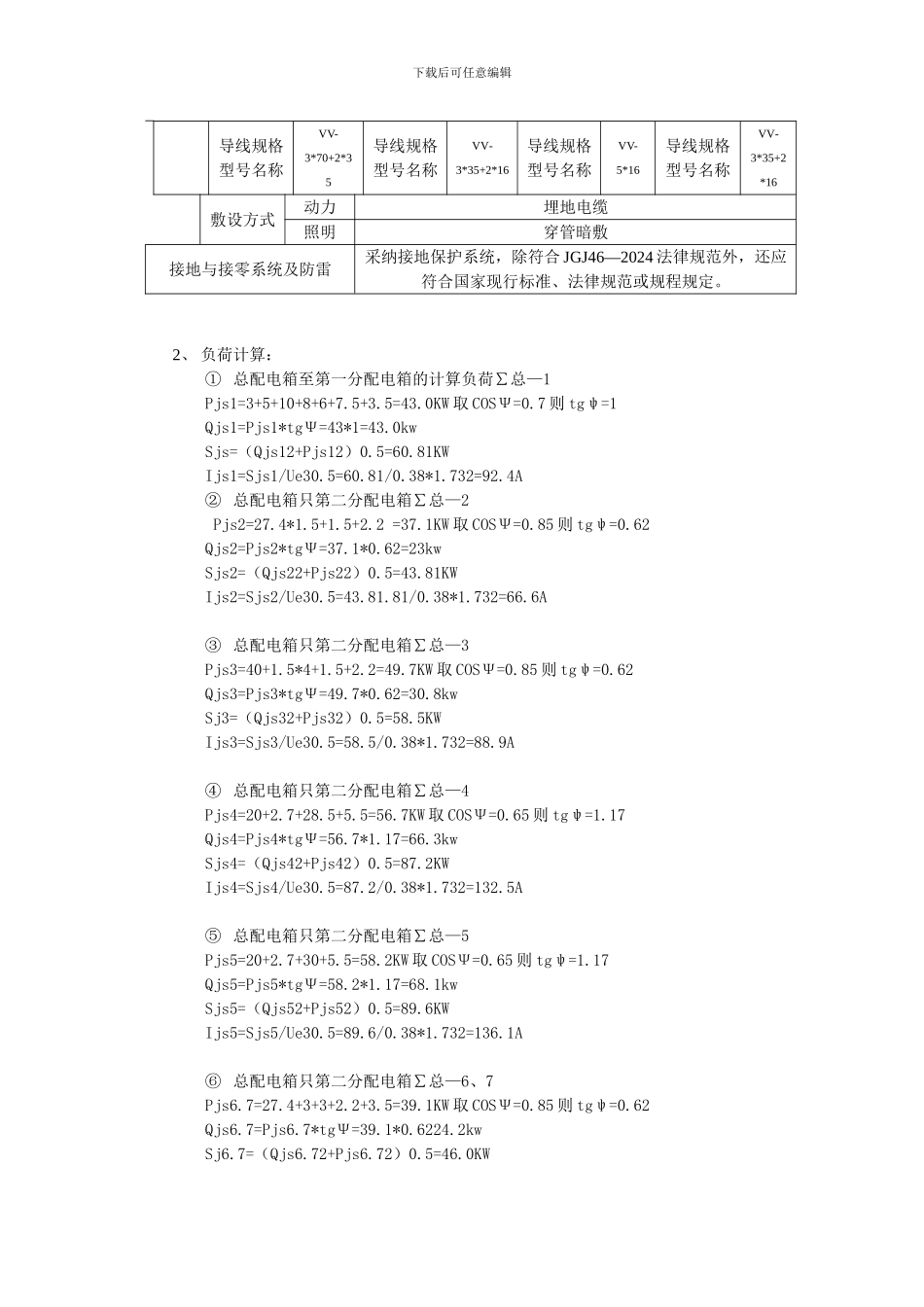

下载后可任意编辑现场临时用电施工方案一、现场勘探:工程概况:汉之源拆迁安置楼 B-17、B-22、B-23、B-27-D,由徐州市城市建设投资总公司投资开发,徐州第一建筑设计讨论院设计,,工程地点位于徐州东郊规划范围,北靠郭庄路,南临东陇海铁路,西接西郭庄村,东连大郭庄村。其中B-17 建筑面积 8100 平方米,建筑高度 33.590 米结构体系为十一层加阁楼加半地下室框架结构,基础采纳静压预应力混凝土管桩。B-22 建筑面积 3660.2 平方米 B-23 建筑面积 3507 平方米结构体系为主题六层加半地下室砖混结构,筏板基础。施工现场内无地下管线,现场周围较为宽阔。二、用电情况:施工现场需要的电动机械设备表序号设备名称(型号)规格数量单机功率(KW)总功率(KW)1塔吊QTZ315G319.558.52人货电梯SCD200/200J122223龙门架 45204钢筋弯曲机GW-4040.83.25钢筋调直机GZ-401666钢筋切断机GQ-404287圆盘锯MJ103398钢筋对焊机UNI-100144.344.39电焊机EX-3002214210搅拌机UJZ-20033911混凝土振动器 41.56(另备用 4 台)12钢筋切割机40021.5313高压水泵 11010(另备用 1 台)14一级配电箱 1 15二级配电箱 5 16三级配电箱 18 17活动配电箱 5 总计 241三、施工现场负荷计算:1.容量计算Ps1=1.0*Pe=1.0*50.0=50.0KWPs2=Pe*ε=2.0*30.0*0.5=30.0KWPs3=Pe=2.0*27=54.0KWPs4=Pe=2*3.0=6.0KWPs5=Pe=1.0*5.5=5.5KW下载后可任意编辑Ps6=Pe=1.0*12.0=12.0KWPs7=Pe=10*1.5=15.5KWPs8=Pe=4.0*1.5=6.0KWPs9=Pe=2.0*2.2=4.4KWPs10=Pe=1.0*5.5=5.5KWPs11=Pe=2.2*2=4.4KWPs12=Pe=1.0*0.5=0.5KWPs13=Pe=1.0*1.1=1.1KWPs14=Pe=1.0*4.0=4.0KWPs15=Pe=1.0*3.0=3.0KWPs16=Pe=1.0*3.0=3.0KWPs17=Pe=1.0*3.0=3.0KWPs18=Pe=1.0*7.5=7.5KW2.负荷计算:Pjs=KxPs=0.7*214.9=150.43KWQjs=Pjs*tgΨ=150.43*1.17=176.0KWSjs=(Pjs+Qjs)*0.8=(150.43+176.0)*0.8=261.14KWIjs=Sjs/Ue30.5=261.14/0.38*1.732=396.77A四、工现场临时用电方案设计遵照一施工现场临时用电方案设计法律规范(JGJ46—2024),根据本施工现场的电源和施工作业具体情况,决定采纳三相五线制 TN-S 配电系统方案,分八个回路。外电线路根据徐州供电部门规定选择。1、 施工临时用电低压配电方案变配装置变压器建设单位提供 100/0.4KVA 容量为 630KVA 电力变压器 1 台总配电装置容量总配电屏柜隔离开关 630A,总负荷开关 600A,动力表:三项四项*5A 互感器变比 300/5结论变配电容量大...
