下载后可任意编辑重庆·潼南崇龛太极古镇图南塔改建工程临时用电方案编制单位:重庆市潼南市政建设工程公司编制时间:2024 年 3 月(临时用电施工)方案报审表工程名称:重庆·潼南崇龛太极古镇图南塔改建工程 编号:01致: (监理单位) 我方已根据施工合同的有关规定完成了重庆 · 潼南崇龛太极古镇图南塔改建工程临时 用电施工方案的编制,并经我单位上级技术负责人审查批准,请予以审查

下载后可任意编辑 附:重庆·潼南崇龛太极古镇图南塔改建工程工程临时用电施工方案 承包单位(章)项目经理日 期专业监理工程师审查意见:专业监理工程师日 期第一节 临时施工用电一、概 况本工程现场临时用电系统,根据 JGJ46-88 临时用电法律规范而设计

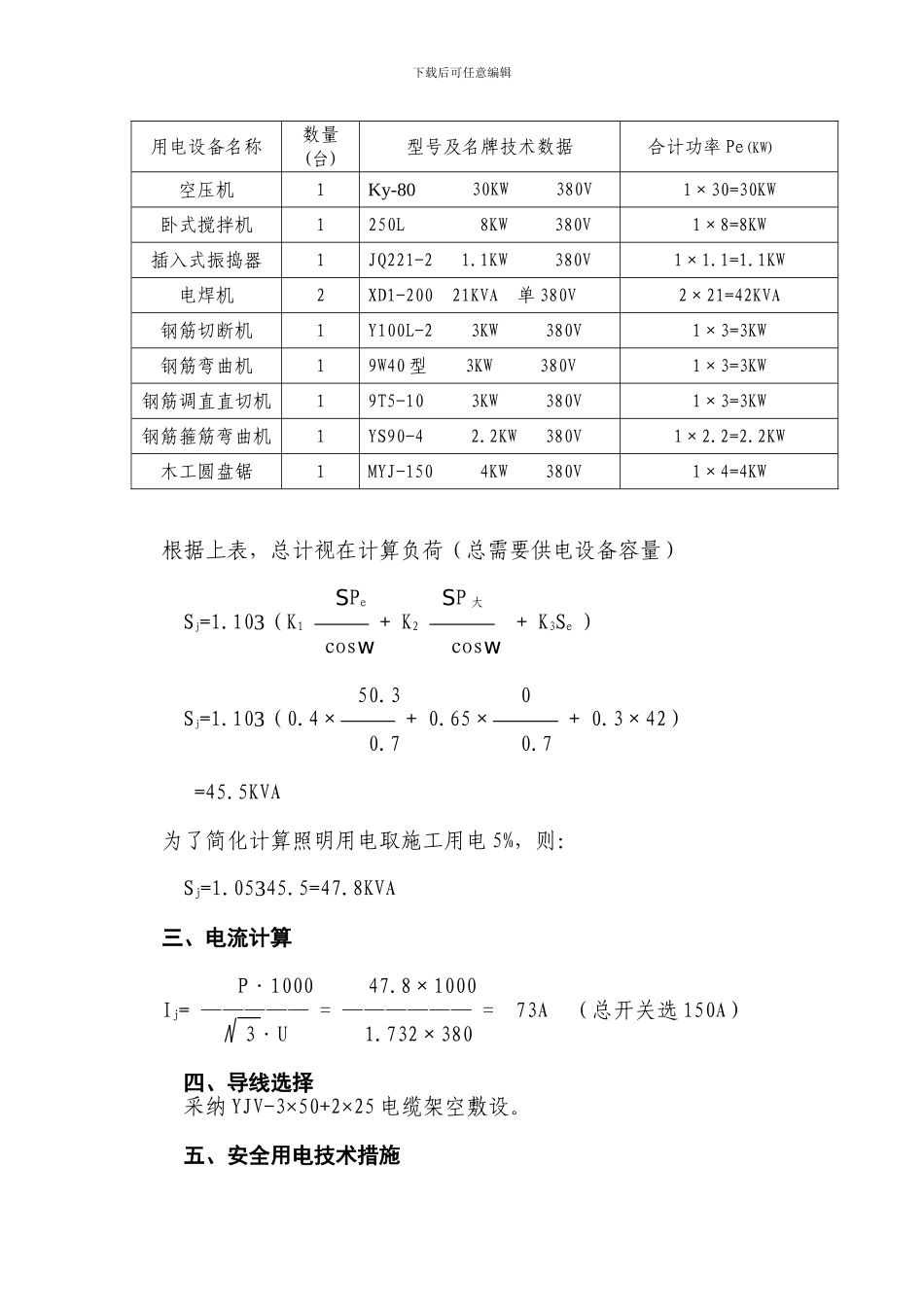

二、负荷计算表下载后可任意编辑用电设备名称数量(台)型号及名牌技术数据合计功率 Pe(KW)空压机1Ky-80 30KW 380V1×30=30KW卧式搅拌机1250L 8KW 380V1×8=8KW插入式振捣器1JQ221-2 1
1KW 380V1×1
1KW电焊机2XD1-200 21KVA 单 380V 2×21=42KVA钢筋切断机1Y100L-2 3KW 380V1×3=3KW钢筋弯曲机19W40 型 3KW 380V1×3=3KW钢筋调直直切机19T5-10 3KW 380V1×3=3KW钢筋箍筋弯曲机1YS90-4 2
2KW 380V1×2
2KW木工圆盘锯1MYJ-150 4KW 380V1×4=4KW根据上表,总计视在计算负荷(总需要供电设备容量) SPe SP 大Sj=1
103(K1 + K2 + K3Se ) cosw cosw 50
3 0Sj=1
4× + 0
65× + 0
3×42) 0
5KVA 为了简化计算照明用电取施工用电 5%,则: Sj=1
