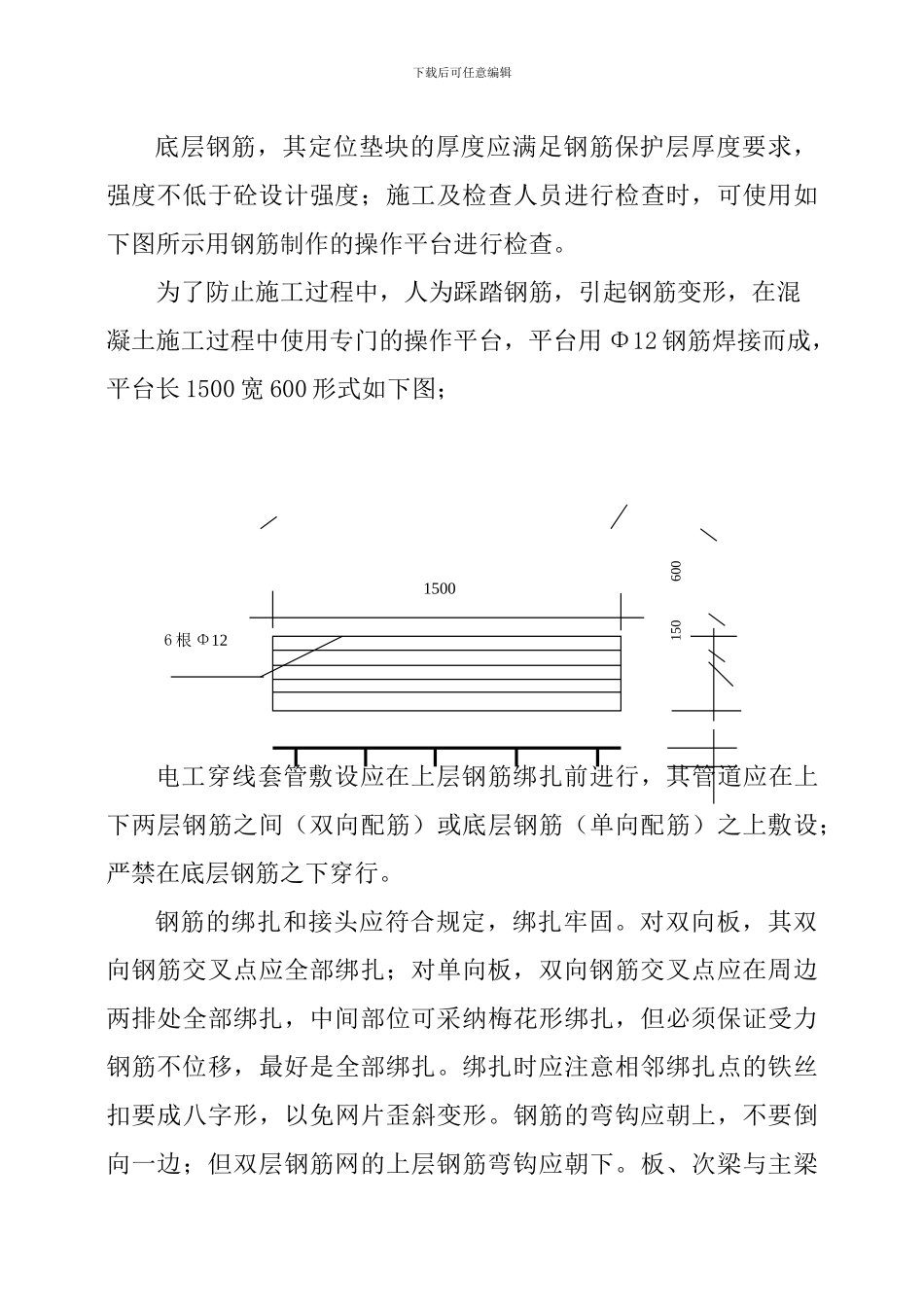

下载后可任意编辑中央储备粮青岛直属库办公楼现浇板专项施工方案 编制单位:青岛平建建筑安装股份有限公司编 制 人:陈强德编制时间:二○○九年四月一日现浇板专项施工方案1、钢筋工程本工程楼板为现浇楼板,钢筋绑扎数量较多,因此要控制上下载后可任意编辑部负弯矩钢筋的位置及保护层厚度,保证现浇楼板的有效截面就尤为重要,针对这种情况我们制定了以下措施:利用水泥砂浆垫块,保证钢筋的保护层,用于保护层的垫块长、宽各为 30mm,根据所应用部位的不同厚度各不相同,每平方米垫块数量不少于 4 块。楼板钢筋实行现场制作绑扎方案,在绑扎前应在模板上量、画出距离符号,以利于钢筋位置正确,负弯矩的锚固长度及外伸长度必须符合设计要求,其位置固定应有措施(采纳水泥砂浆垫块或钢筋马凳等),单向板的钢筋网靠近外围两行钢筋相交点,必须全部绑扎,双向受力钢筋应全部绑扎。为确保钢筋位置符合设计要求,严防上层钢筋位移,上层钢筋设有 90 度弯钩,弯钩不得抵触模板,其长度等于板厚减去钢筋保护层厚度;砼浇筑时,应配备责任心较强的钢筋工跟班作业,随时对位移钢筋进行整理。为保证负弯距钢筋的位置,上层负弯距钢筋应用铁马凳或预制混凝土垫块等定位措施进行支撑,间距为每 0.8 平方米至少设一个,普通的做法是使用钢筋制成的马凳,但是马凳使用时容易在模板上滑动,不能有效地对钢筋进行保护,并且在马凳与模板接触部位缺乏保护层,拆除模板后在该部位容易锈蚀,造成抹灰后表面上出现绣迹,而使用同标号混凝土垫块则可有效的解决这种现象,且起到与马凳一样的效果。垫块的使用方法同铁马凳,每平方米为四块,在模板上呈梅花形布置。下载后可任意编辑底层钢筋,其定位垫块的厚度应满足钢筋保护层厚度要求,强度不低于砼设计强度;施工及检查人员进行检查时,可使用如下图所示用钢筋制作的操作平台进行检查。为了防止施工过程中,人为踩踏钢筋,引起钢筋变形,在混凝土施工过程中使用专门的操作平台,平台用 Φ12 钢筋焊接而成,平台长 1500 宽 600 形式如下图;电工穿线套管敷设应在上层钢筋绑扎前进行,其管道应在上下两层钢筋之间(双向配筋)或底层钢筋(单向配筋)之上敷设;严禁在底层钢筋之下穿行。钢筋的绑扎和接头应符合规定,绑扎牢固。对双向板,其双向钢筋交叉点应全部绑扎;对单向板,双向钢筋交叉点应在周边两排处全部绑扎,中间部位可采纳梅花形绑扎,但必须保证受力钢筋不位移,最好是全部绑扎。绑扎...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

现浇板专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
