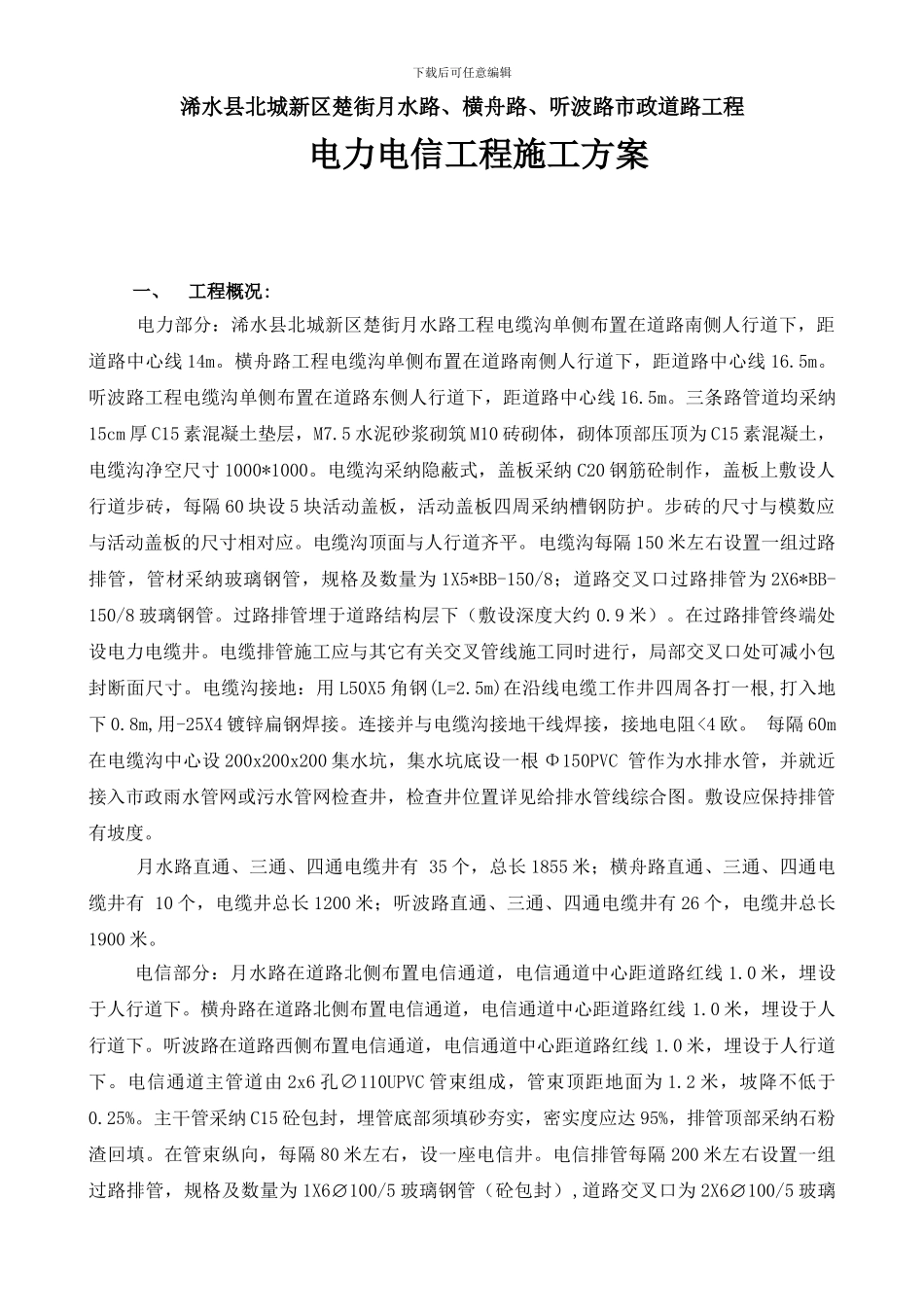

浠水县北城新区楚街月水路、横舟路、听波路市政道路工程电力及电信工程施工下载后可任意编辑方案编 制 人 :审 核 人 :审 批 人 :湖北长安建筑股份有限公司2024 年 7 月下载后可任意编辑浠水县北城新区楚街月水路、横舟路、听波路市政道路工程电力电信工程施工方案一、工程概况: 电力部分:浠水县北城新区楚街月水路工程电缆沟单侧布置在道路南侧人行道下,距道路中心线 14m。横舟路工程电缆沟单侧布置在道路南侧人行道下,距道路中心线 16.5m。听波路工程电缆沟单侧布置在道路东侧人行道下,距道路中心线 16.5m。三条路管道均采纳15cm 厚 C15 素混凝土垫层,M7.5 水泥砂浆砌筑 M10 砖砌体,砌体顶部压顶为 C15 素混凝土,电缆沟净空尺寸 1000*1000。电缆沟采纳隐蔽式,盖板采纳 C20 钢筋砼制作,盖板上敷设人行道步砖,每隔 60 块设 5 块活动盖板,活动盖板四周采纳槽钢防护。步砖的尺寸与模数应与活动盖板的尺寸相对应。电缆沟顶面与人行道齐平。电缆沟每隔 150 米左右设置一组过路排管,管材采纳玻璃钢管,规格及数量为 1X5*BB-150/8;道路交叉口过路排管为 2X6*BB-150/8 玻璃钢管。过路排管埋于道路结构层下(敷设深度大约 0.9 米)。在过路排管终端处设电力电缆井。电缆排管施工应与其它有关交叉管线施工同时进行,局部交叉口处可减小包封断面尺寸。电缆沟接地:用 L50X5 角钢(L=2.5m)在沿线电缆工作井四周各打一根,打入地下 0.8m,用-25X4 镀锌扁钢焊接。连接并与电缆沟接地干线焊接,接地电阻<4 欧。 每隔 60m在电缆沟中心设 200x200x200 集水坑,集水坑底设一根 Φ150PVC 管作为水排水管,并就近接入市政雨水管网或污水管网检查井,检查井位置详见给排水管线综合图。敷设应保持排管有坡度。 月水路直通、三通、四通电缆井有 35 个,总长 1855 米;横舟路直通、三通、四通电缆井有 10 个,电缆井总长 1200 米;听波路直通、三通、四通电缆井有 26 个,电缆井总长1900 米。电信部分:月水路在道路北侧布置电信通道,电信通道中心距道路红线 1.0 米,埋设于人行道下。横舟路在道路北侧布置电信通道,电信通道中心距道路红线 1.0 米,埋设于人行道下。听波路在道路西侧布置电信通道,电信通道中心距道路红线 1.0 米,埋设于人行道下。电信通道主管道由 2x6 孔∅110UPVC 管束组成,管束顶距地面为 1.2 米,坡降不低于0.25%。主干管采纳 C15 砼包封,埋管底部须填砂...
