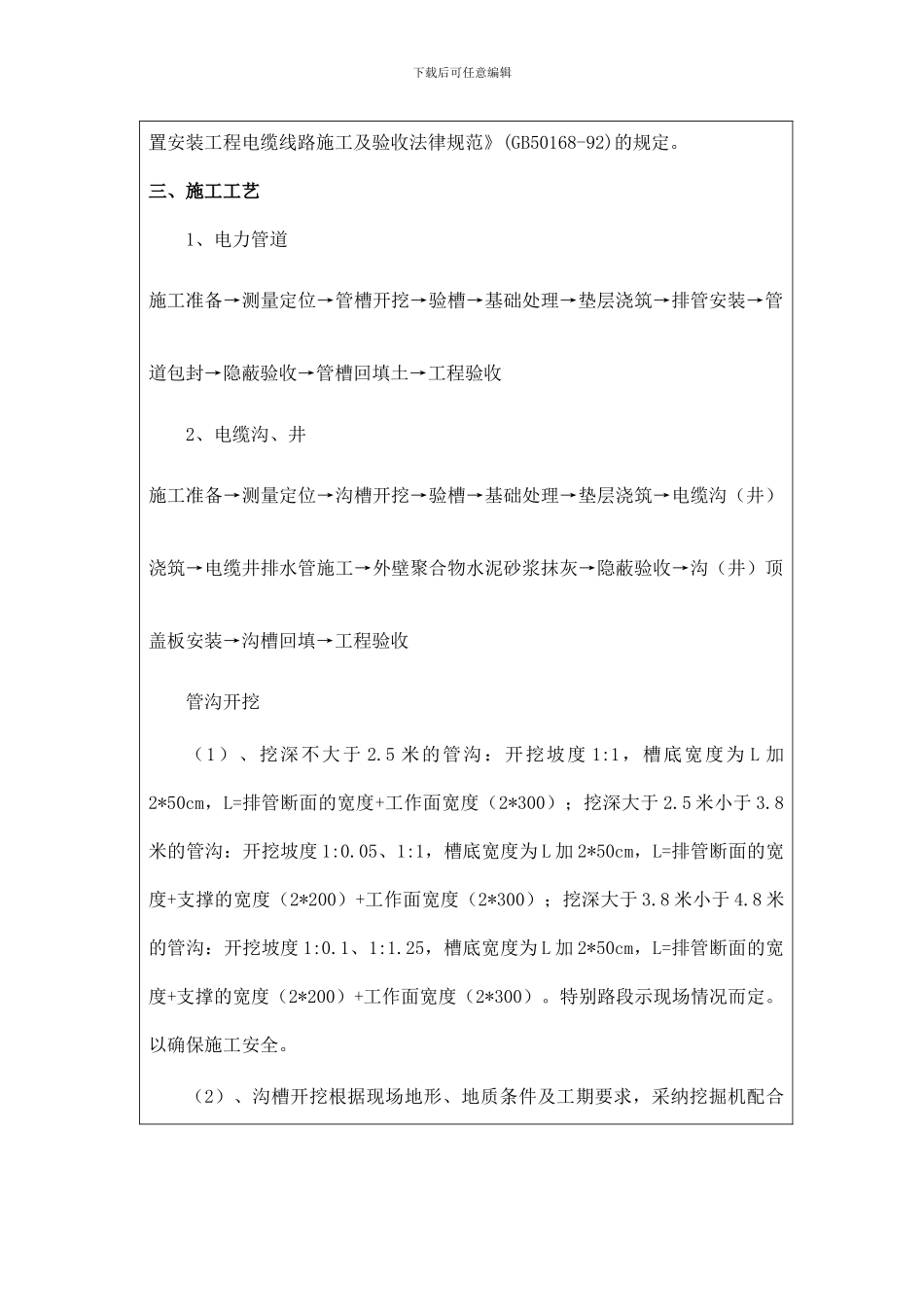

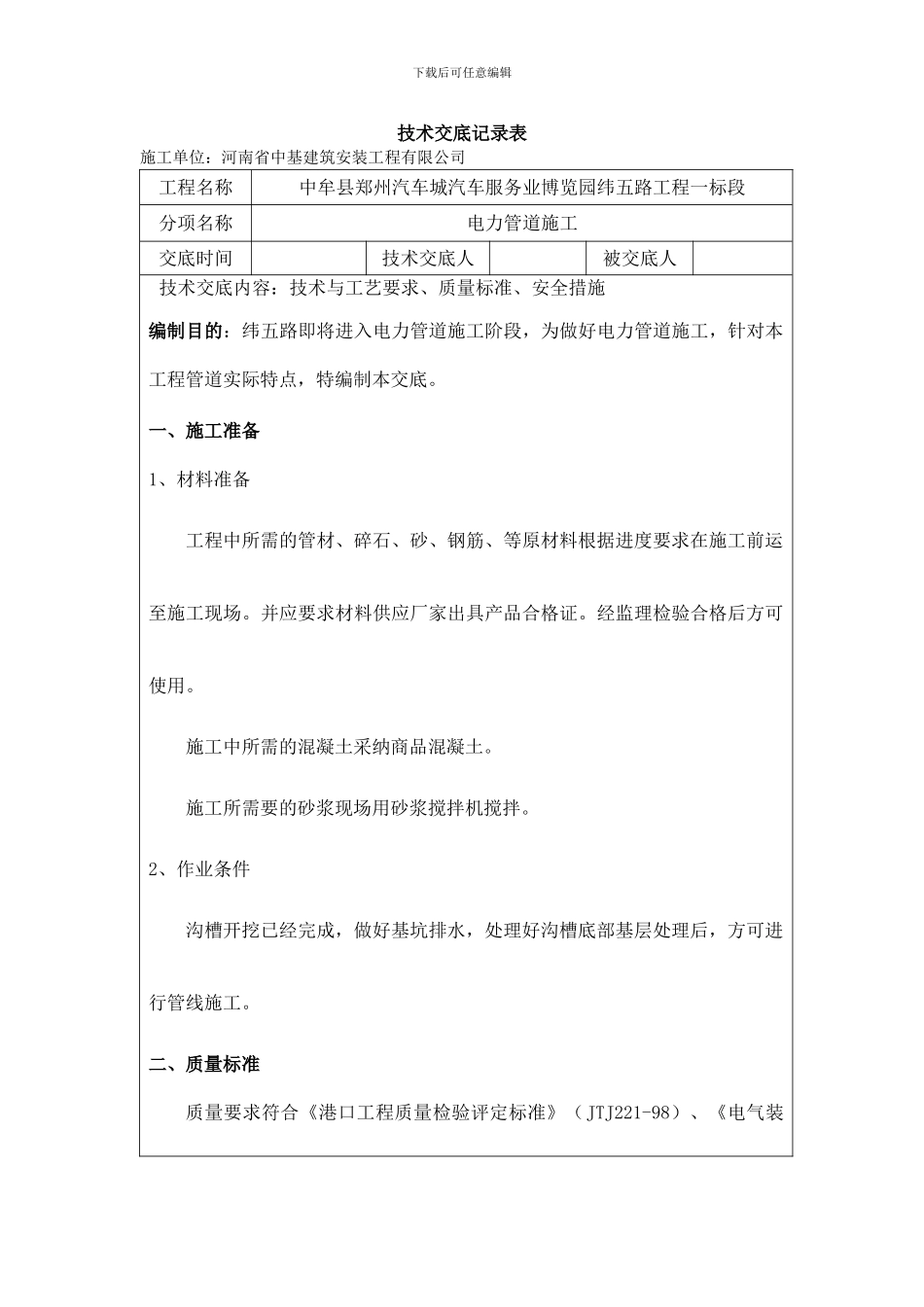

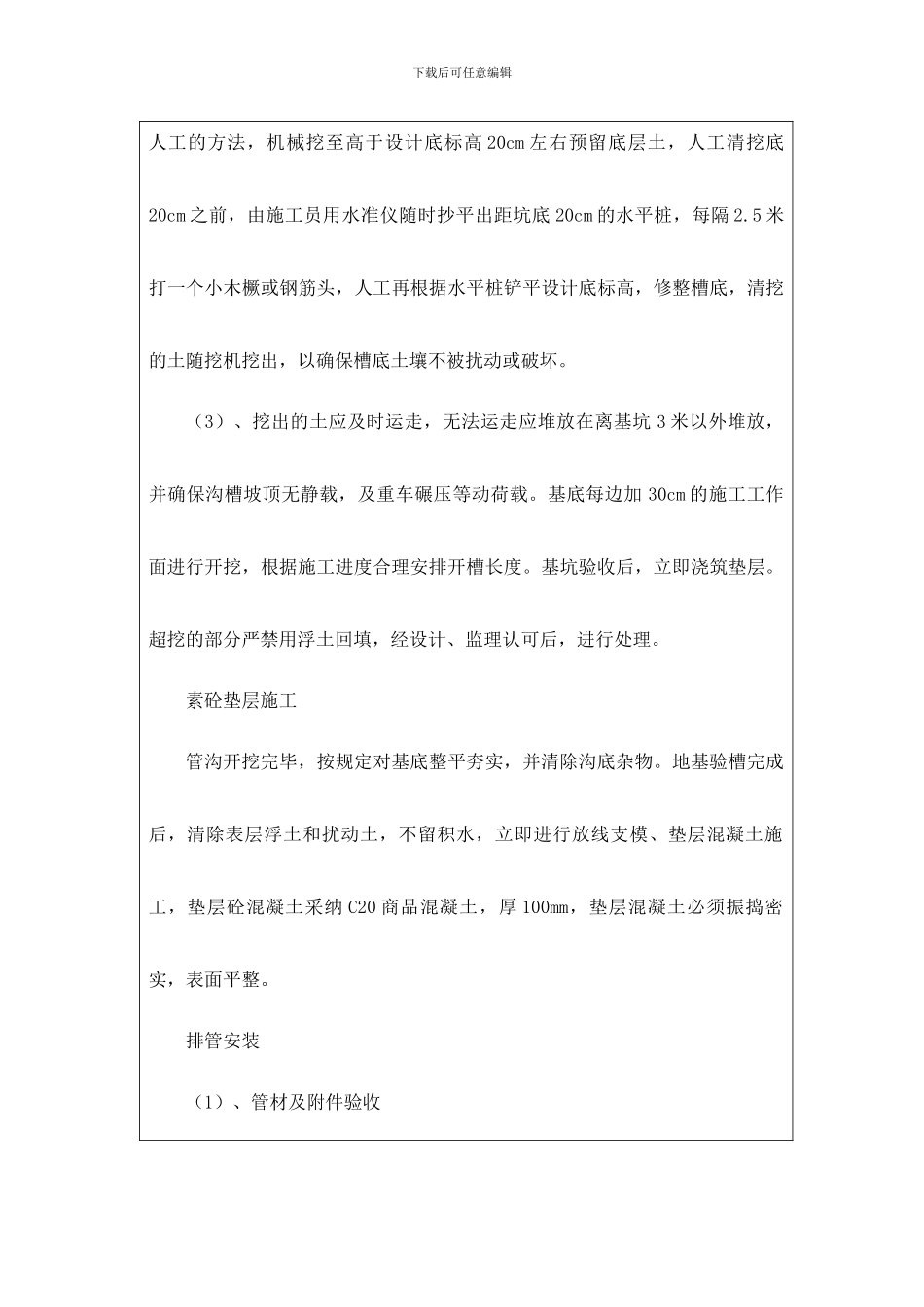

下载后可任意编辑技术交底记录表施工单位:河南省中基建筑安装工程有限公司工程名称中牟县郑州汽车城汽车服务业博览园纬五路工程一标段分项名称电力管道施工交底时间技术交底人被交底人 技术交底内容:技术与工艺要求、质量标准、安全措施编制目的:纬五路即将进入电力管道施工阶段,为做好电力管道施工,针对本工程管道实际特点,特编制本交底。一、施工准备1、材料准备工程中所需的管材、碎石、砂、钢筋、等原材料根据进度要求在施工前运至施工现场。并应要求材料供应厂家出具产品合格证。经监理检验合格后方可使用。施工中所需的混凝土采纳商品混凝土。施工所需要的砂浆现场用砂浆搅拌机搅拌。2、作业条件沟槽开挖已经完成,做好基坑排水,处理好沟槽底部基层处理后,方可进行管线施工。二、质量标准质量要求符合《港口工程质量检验评定标准》(JTJ221-98)、《电气装下载后可任意编辑置安装工程电缆线路施工及验收法律规范》(GB50168-92)的规定。三、施工工艺1、电力管道施工准备→测量定位→管槽开挖→验槽→基础处理→垫层浇筑→排管安装→管道包封→隐蔽验收→管槽回填土→工程验收 2、电缆沟、井施工准备→测量定位→沟槽开挖→验槽→基础处理→垫层浇筑→电缆沟(井)浇筑→电缆井排水管施工→外壁聚合物水泥砂浆抹灰→隐蔽验收→沟(井)顶盖板安装→沟槽回填→工程验收管沟开挖(1)、挖深不大于 2.5 米的管沟:开挖坡度 1:1,槽底宽度为 L 加2*50cm,L=排管断面的宽度+工作面宽度(2*300);挖深大于 2.5 米小于 3.8米的管沟:开挖坡度 1:0.05、1:1,槽底宽度为 L 加 2*50cm,L=排管断面的宽度+支撑的宽度(2*200)+工作面宽度(2*300);挖深大于 3.8 米小于 4.8 米的管沟:开挖坡度 1:0.1、1:1.25,槽底宽度为 L 加 2*50cm,L=排管断面的宽度+支撑的宽度(2*200)+工作面宽度(2*300)。特别路段示现场情况而定。以确保施工安全。(2)、沟槽开挖根据现场地形、地质条件及工期要求,采纳挖掘机配合下载后可任意编辑人工的方法,机械挖至高于设计底标高 20cm 左右预留底层土,人工清挖底20cm 之前,由施工员用水准仪随时抄平出距坑底 20cm 的水平桩,每隔 2.5 米打一个小木橛或钢筋头,人工再根据水平桩铲平设计底标高,修整槽底,清挖的土随挖机挖出,以确保槽底土壤不被扰动或破坏。(3)、挖出的土应及时运走,无法运走应堆放在离基坑 3 米以外堆放,并确保沟槽坡顶无静载,及重车碾压等动荷载。基...
