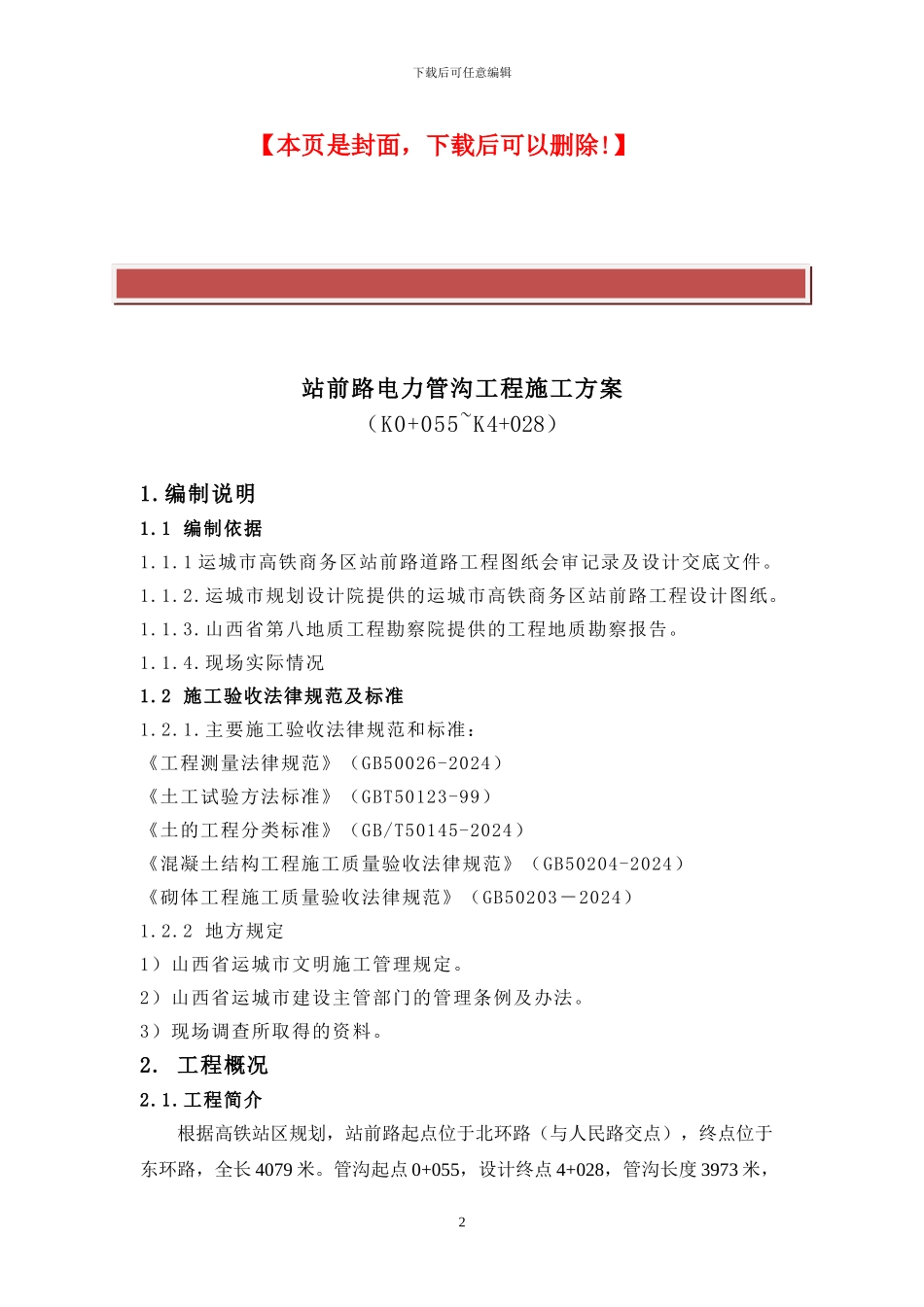

】 站前路电力管沟工程施工方案(K0+055~K4+028)1
1 编制依据1
1 运城市高铁商务区站前路道路工程图纸会审记录及设计交底文件
运城市规划设计院提供的运城市高铁商务区站前路工程设计图纸
山西省第八地质工程勘察院提供的工程地质勘察报告
现场实际情况1
2 施工验收法律规范及标准1
主要施工验收法律规范和标准:《工程测量法律规范》(GB50026-2024)《土工试验方法标准》(GBT50123-99)《土的工程分类标准》(GB/T50145-2024)《混凝土结构工程施工质量验收法律规范》(GB50204-2024)《砌体工程施工质量验收法律规范》(GB50203-2024)1
2 地方规定1)山西省运城市文明施工管理规定
2)山西省运城市建设主管部门的管理条例及办法
3)现场调查所取得的资料
工程简介根据高铁站区规划,站前路起点位于北环路(与人民路交点),终点位于东环路,全长 4079 米

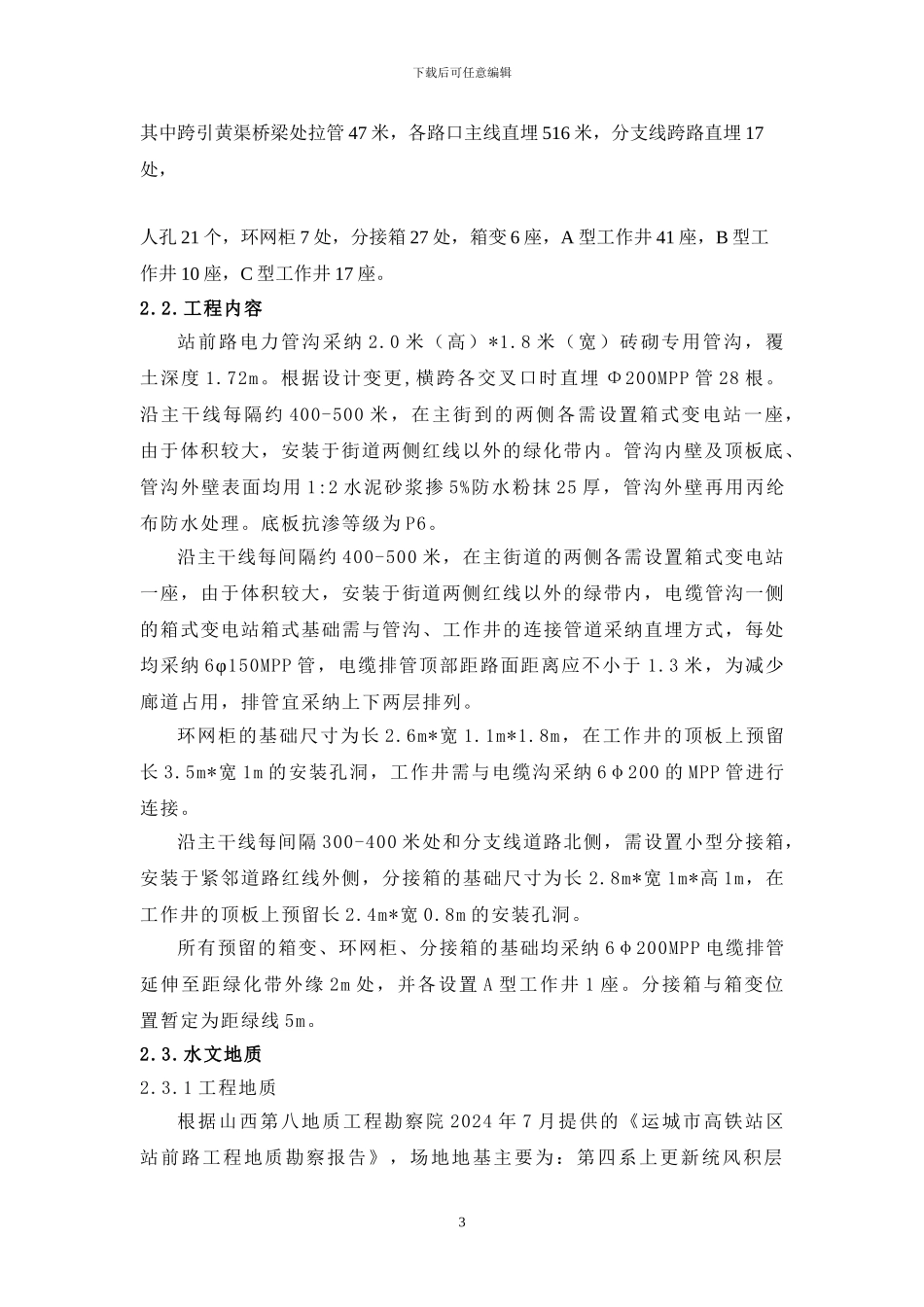

管沟起点 0+055,设计终点 4+028,管沟长度 3973 米,2下载后可任意编辑其中跨引黄渠桥梁处拉管 47 米,各路口主线直埋 516 米,分支线跨路直埋 17处,人孔 21 个,环网柜 7 处,分接箱 27 处,箱变 6 座,A 型工作井 41 座,B 型工作井 10 座,C 型工作井 17 座
工程内容站前路电力管沟采纳 2
0 米(高)*1
8 米(宽)砖砌专用管沟,覆土深度 1
根据设计变更,横跨各交叉口时直埋 Φ200MPP 管 28 根
沿主干线每隔约 400-500 米,在主街到的两侧各需设置箱式变电站一座,由于体积较大,安装于街
