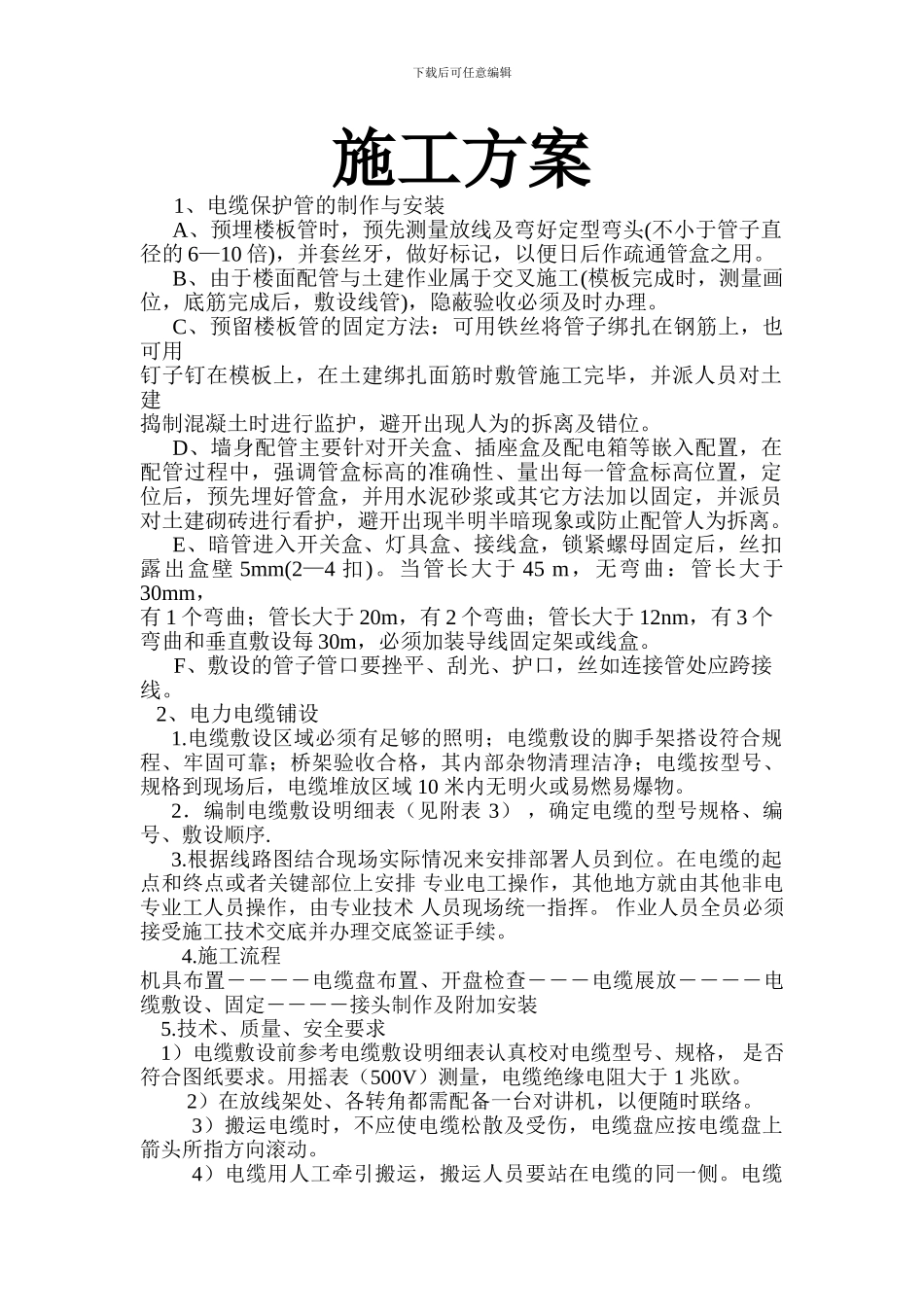

下载后可任意编辑施工方案1、电缆保护管的制作与安装A、预埋楼板管时,预先测量放线及弯好定型弯头(不小于管子直径的 6—10 倍),并套丝牙,做好标记,以便日后作疏通管盒之用
B、由于楼面配管与土建作业属于交叉施工(模板完成时,测量画位,底筋完成后,敷设线管),隐蔽验收必须及时办理
C、预留楼板管的固定方法:可用铁丝将管子绑扎在钢筋上,也可用钉子钉在模板上,在土建绑扎面筋时敷管施工完毕,并派人员对土建捣制混凝土时进行监护,避开出现人为的拆离及错位
D、墙身配管主要针对开关盒、插座盒及配电箱等嵌入配置,在配管过程中,强调管盒标高的准确性、量出每一管盒标高位置,定位后,预先埋好管盒,并用水泥砂浆或其它方法加以固定,并派员对土建砌砖进行看护,避开出现半明半暗现象或防止配管人为拆离
E、暗管进入开关盒、灯具盒、接线盒,锁紧螺母固定后,丝扣露出盒壁 5mm(2—4 扣)
当管长大于 45 m,无弯曲:管长大于30mm,有 1 个弯曲;管长大于 20m,有 2 个弯曲;管长大于 12nm,有 3 个弯曲和垂直敷设每 30m,必须加装导线固定架或线盒
F、敷设的管子管口要挫平、刮光、护口,丝如连接管处应跨接线
2、电力电缆铺设1
电缆敷设区域必须有足够的照明;电缆敷设的脚手架搭设符合规程、牢固可靠;桥架验收合格,其内部杂物清理洁净;电缆按型号、规格到现场后,电缆堆放区域 10 米内无明火或易燃易爆物
2.编制电缆敷设明细表(见附表 3) ,确定电缆的型号规格、编 号、敷设顺序
根据线路图结合现场实际情况来安排部署人员到位
在电缆的起点和终点或者关键部位上安排 专业电工操作,其他地方就由其他非电专业工人员操作,由专业技术 人员现场统一指挥
作业人员全员必须接受施工技术交底并办理交底签证手续
施工流程机具布置――――电缆盘布置、开盘检查―――电缆展放――――电缆敷设、固定――
