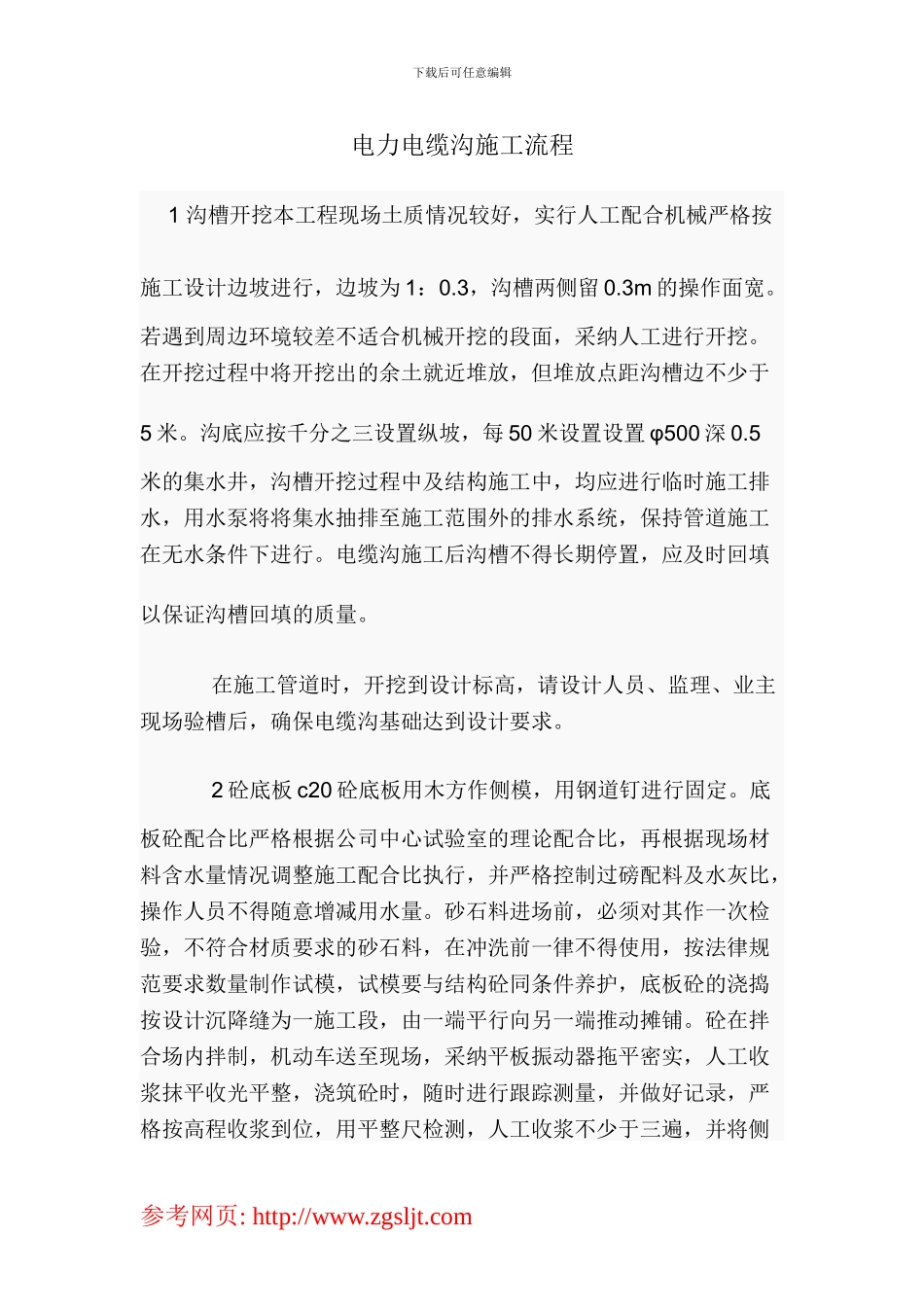

下载后可任意编辑电力电缆沟施工流程1 沟槽开挖本工程现场土质情况较好,实行人工配合机械严格按施工设计边坡进行,边坡为 1:0
3,沟槽两侧留 0
3m 的操作面宽
若遇到周边环境较差不适合机械开挖的段面,采纳人工进行开挖
在开挖过程中将开挖出的余土就近堆放,但堆放点距沟槽边不少于5 米
沟底应按千分之三设置纵坡,每 50 米设置设置 φ500 深 0
5米的集水井,沟槽开挖过程中及结构施工中,均应进行临时施工排水,用水泵将将集水抽排至施工范围外的排水系统,保持管道施工在无水条件下进行
电缆沟施工后沟槽不得长期停置,应及时回填以保证沟槽回填的质量
在施工管道时,开挖到设计标高,请设计人员、监理、业主现场验槽后,确保电缆沟基础达到设计要求
2 砼底板 c20 砼底板用木方作侧模,用钢道钉进行固定
底板砼配合比严格根据公司中心试验室的理论配合比,再根据现场材料含水量情况调整施工配合比执行,并严格控制过磅配料及水灰比,操作人员不得随意增减用水量
砂石料进场前,必须对其作一次检验,不符合材质要求的砂石料,在冲洗前一律不得使用,按法律规范要求数量制作试模,试模要与结构砼同条件养护,底板砼的浇捣按设计沉降缝为一施工段,由一端平行向另一端推动摊铺
砼在拌合场内拌制,机动车送至现场,采纳平板振动器拖平密实,人工收浆抹平收光平整,浇筑砼时,随时进行跟踪测量,并做好记录,严格按高程收浆到位,用平整尺检测,人工收浆不少于三遍,并将侧参考网页: http://www
zgsljt

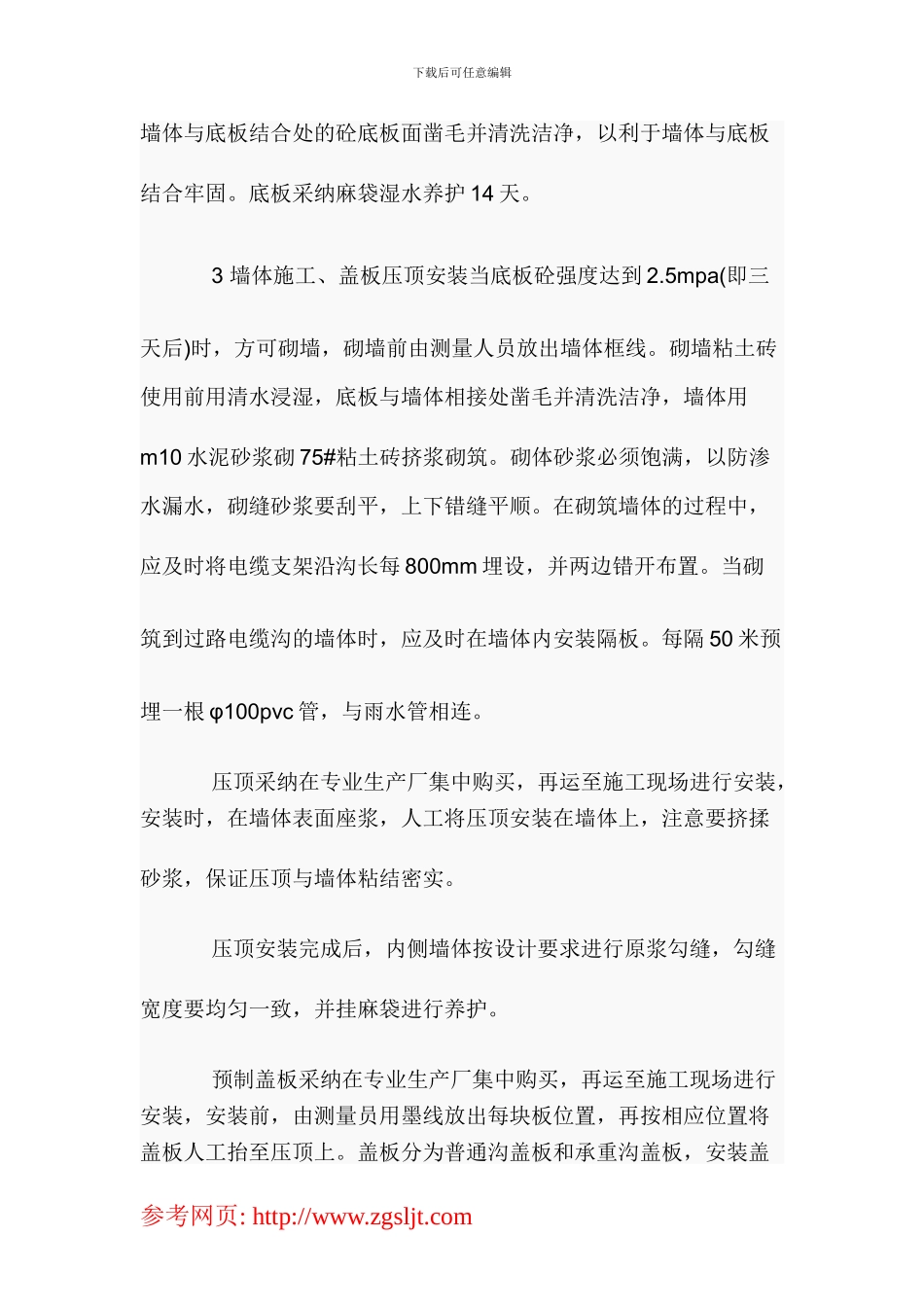

com下载后可任意编辑墙体与底板结合处的砼底板面凿毛并清洗洁净,以利于墙体与底板结合牢固
底板采纳麻袋湿水养护 14 天
3 墙体施工、盖板压顶安装当底板砼强度达到 2
5mpa(即三天后)时,方可砌墙,砌墙前由测量人员放出墙体框线
砌墙粘土砖使用前用清水浸湿,底板与墙体相接处凿毛并清洗洁净,墙体用m10 水泥砂浆砌
