下载后可任意编辑电动单梁起重机及电动葫芦安装施工技术方案1 编制依据1
1《起重设备安装工程施工及验收法律规范规程》GB50278-20241
2《起重机及其安全技术》ZBJ80012-891
3《电动单梁起重机说明书》1
4《钢丝绳电动葫芦说明书》1
5《电力建设安全工作规程》(火力发电厂部分)DL5009
1-20242 工程概况1
1 本工程为国电天津北塘热电厂(2×350MW)超临界供热机组脱硫工程电动单梁起重机及电动葫芦安装
2 主要安装设备,电动单梁悬挂起重机,LX5t-5
5m,2 台;钢丝绳电动葫芦,CD1 型 5T-6M,2 台;钢丝绳电动葫芦,CD1 型 3T-6M,1 台;钢丝绳电动葫芦,CD1 型 3T-18M,1 台;钢丝绳电动葫芦,CD1 型 2T-6M,3 台
3 施工准备及作业条件3
1 人员配备劳动力配备计划表序号工 种数量(人)备 注1钳工42电焊工33起重工24测量工25电 工26协作工63
2 主要施工机械设备配置主要施工机械设备配置表1下载后可任意编辑3
3 作业条件3
1 材料要求按图纸设计要求和材料计划内容采购,运至现场或加工厂并提供合格的质保书,材料经报检合格后方可使用
施工所用焊条、焊丝均应有质量保证书
2 人员要求所有参加施工人员必须熟悉施工图纸,了解施工方法,知道相关质量标准以及施工中注意的安全事项;施工前接受详细的安全、技术交底
33 土建要求基础经验收合格
4 施工进度计划及要求计划工期:2024
01~2024
315 主要施工方案5

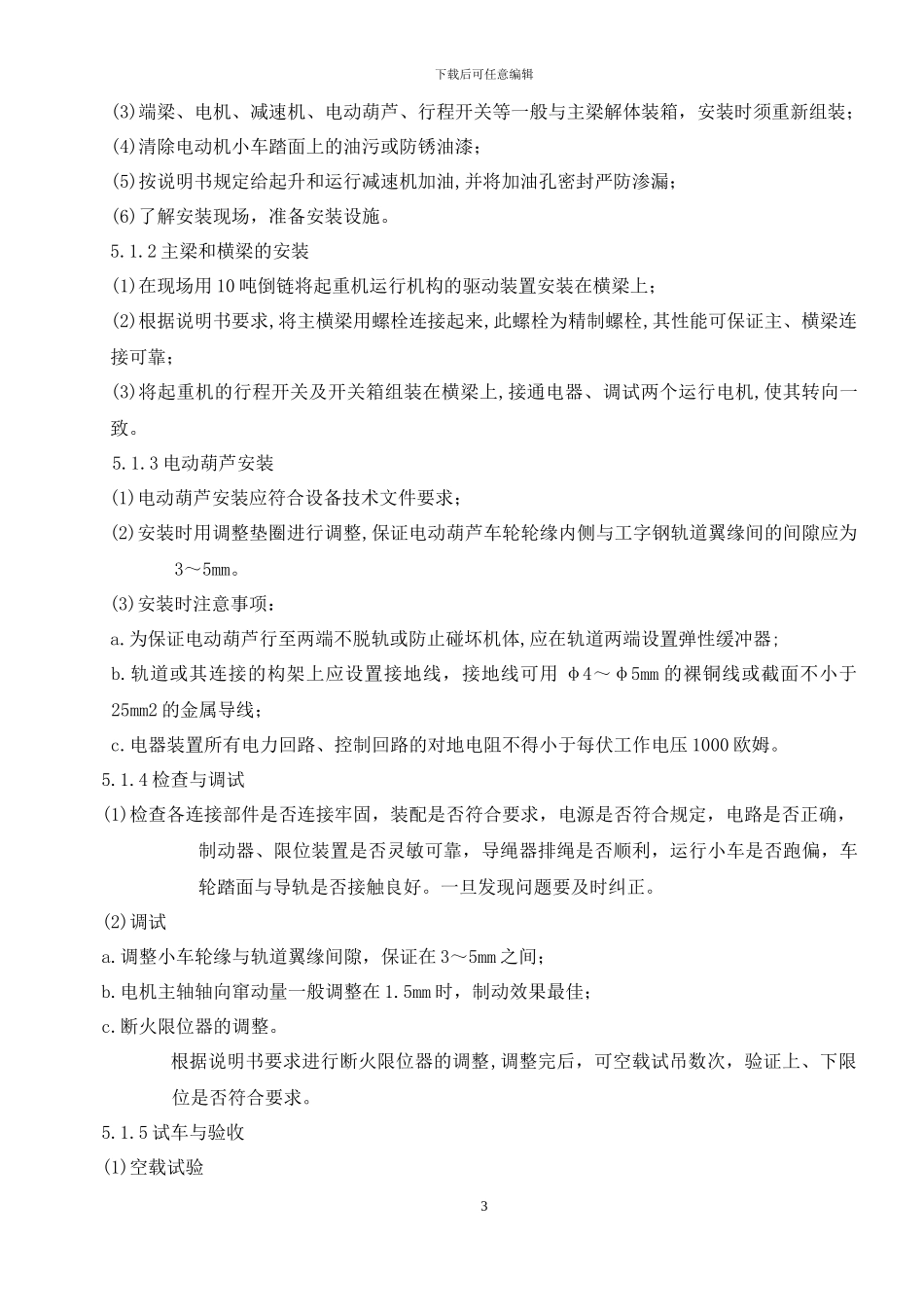

1 电动单梁起重机的安装5
