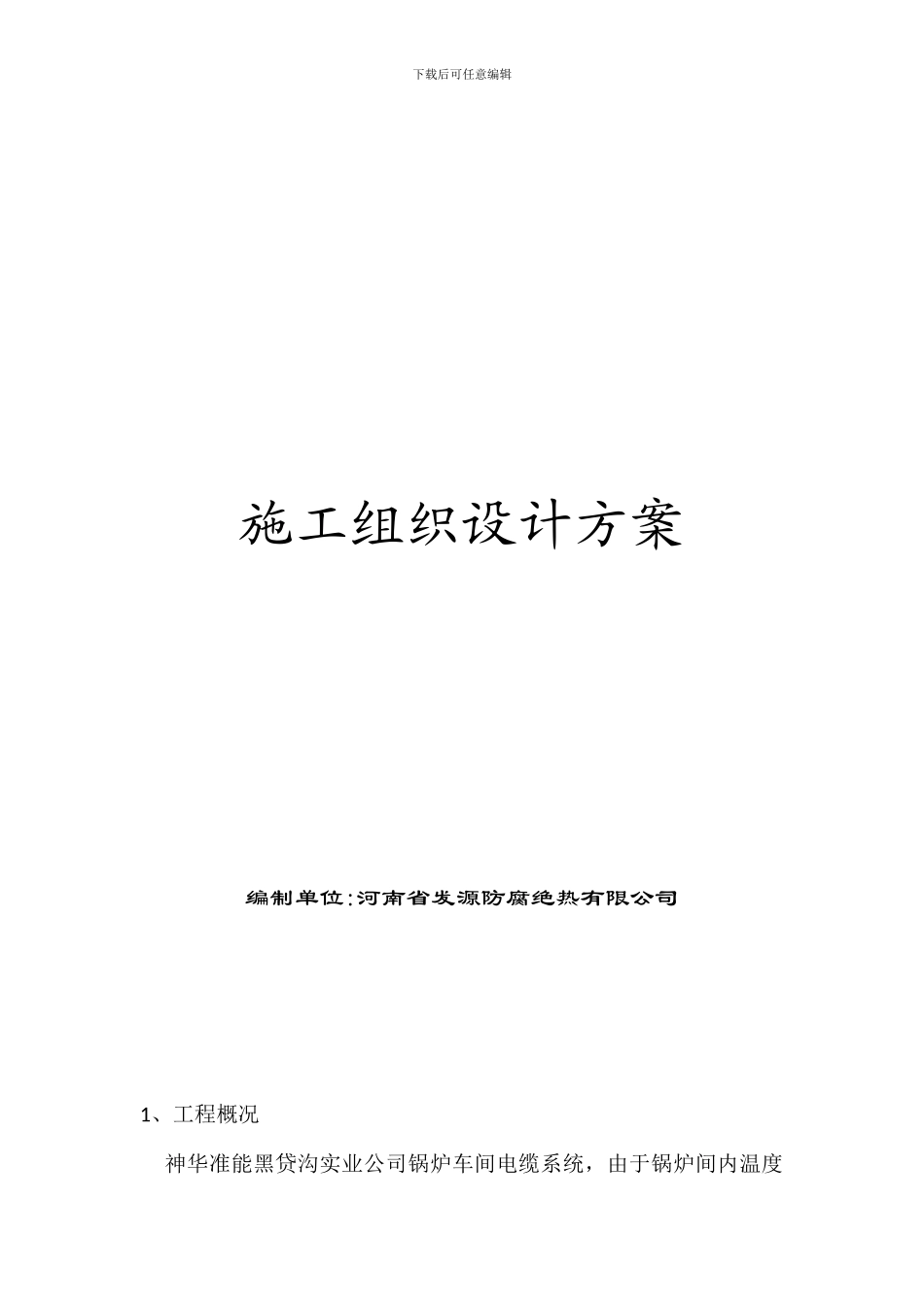

下载后可任意编辑施工组织设计方案编制单位:河南省发源防腐绝热有限公司1、工程概况神华准能黑贷沟实业公司锅炉车间电缆系统,由于锅炉间内温度下载后可任意编辑较高,电缆经长期运行使用存在安全隐患,需进行防火处理
本次电缆防火处理位置包括:选煤厂锅炉房、炸药厂锅炉房和阴湾锅炉房内全部电缆
本次工作的主要任务包括:电缆清理、整理,涂刷防火涂料,电缆桥架除锈、防腐,安装防火隔板和配电室加装绝缘防爆门
工程材料主要采纳 W60-B 型电缆防火涂料、WJ 型无机防火板、环氧防腐漆和高密绝缘板
工程期限要求在甲方规定期限内(15 天)完成(自甲方具备条件之日起)
2、编制依据 2.1 依据 GB50217-94《电力工程电缆设计法律规范》2.2 依据 GB50229-96《火力发电厂与变电所设计防火法律规范》2.3 参照电力行业标准 DLGJ154-2000《电缆防火措施设计和施工验收标准》2.4 依据 DL5027-93《电力设备典型消防规程》2.5 依据《工业设备及管道防腐工程施工验收法律规范》3、施工准备3、1 技术准备 施工前应充分做好技术准备工作,包括施工组织措施资料、施工技术措施资料、施工安全措施资料、工程材料出厂检验报告资料、开工报告申请资料、施工用电、动火申请资料
3.2 人员安排准备下载后可任意编辑为保证工期、质量,应按实际工程量和施工现场情况及工期要求,合理配备作业及管理人员很有必要
根据本工程实际情况,需安排以下管理及施工人员
项目经理一名,施工队长一名,技术员一名,专业技工 10 名,专职安全员一名,专业电工一名,项目总人数十五人
所有参加施工人员必须经安全考试合格后方可上岗,作业前要对所有施工人员作安全教育和技术交底
对参加高空作业人员必须进行体检,有高血压、心脏病、恐高症等人员严禁参加作业
3.3 机械设备及材料准备开工前,首先由电工对所有机具设备进行检查,包括电
