】下载后可任意编辑施工方案编制单位:山东正泰工业设备安装公司批 准: 审 核: 编 制: 编制日期:二 O 一三年四月三十日电缆移位施工方案(一)电气工程施工原则以《建筑电气工程施工质量验收法律规范》、电气装置安装工程电缆线路施工及验收法律规范为依据,仔细细致地做好工程质量管理
根据施工方案和技术措施,精心施工
(二)施工进度计划电缆移位工程施施工场地点位于 3#工艺楼东侧,新设电缆沟深度为80cm,宽 100cm,并由原电缆沟基础上往东挪 200cm,新电缆沟要铺设好沙子
施工前首先清理掉两边电缆沟上的土方,破除两边路面,掀开两边电缆沟盖板,切断电源
确认每根电缆作用及编号做好标记,先将控制电缆移到新设电缆沟呢,并盖上沙子,铺好砖,敷设好,接着将动力电缆从原电缆沟内拉出,放到另一边电缆沟内
最后是铺沙盖保护板,路面修复,土建方回填
(三)电气工程施工的技术要求(1)施工前办好相应工作票

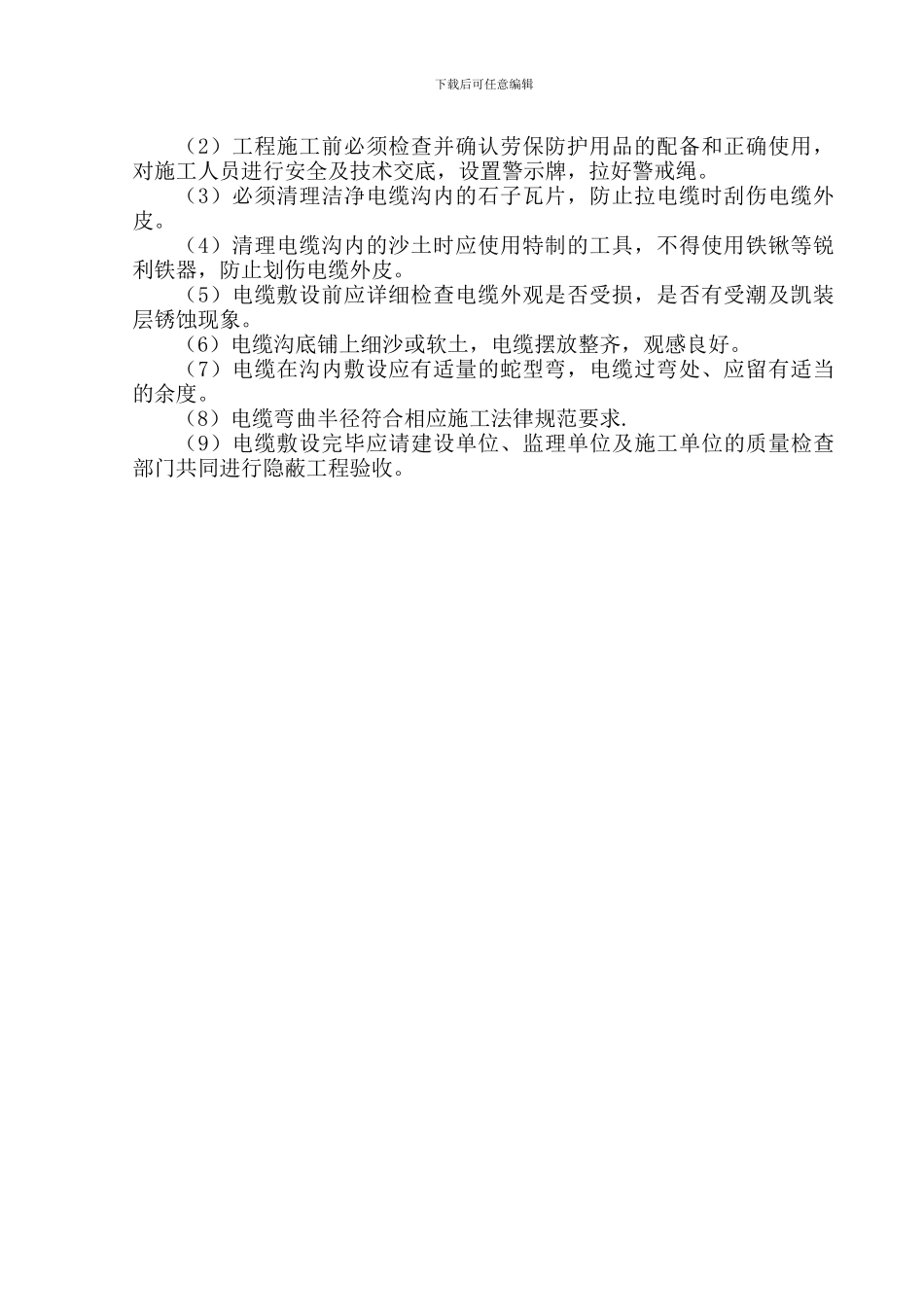

下载后可任意编辑(2)工程施工前必须检查并确认劳保防护用品的配备和正确使用,对施工人员进行安全及技术交底,设置警示牌,拉好警戒绳
(3)必须清理洁净电缆沟内的石子瓦片,防止拉电缆时刮伤电缆外皮
(4)清理电缆沟内的沙土时应使用特制的工具,不得使用铁锹等锐利铁器,防止划伤电缆外皮
(5)电缆敷设前应详细检查电缆外观是否受损,是否有受潮及凯装层锈蚀现象
(6)电缆沟底铺上细沙或软土,电缆摆放整齐,观感良好
(7)电缆在沟内敷设应有适量的蛇型弯,电缆过弯处、应留有适当的余度
(8)电缆弯曲半径符合相应施工法律规范要求
(9)电缆敷设完毕应请建设单位、监理单位及施工单位的质量检查部门共同进行隐蔽工程验收
