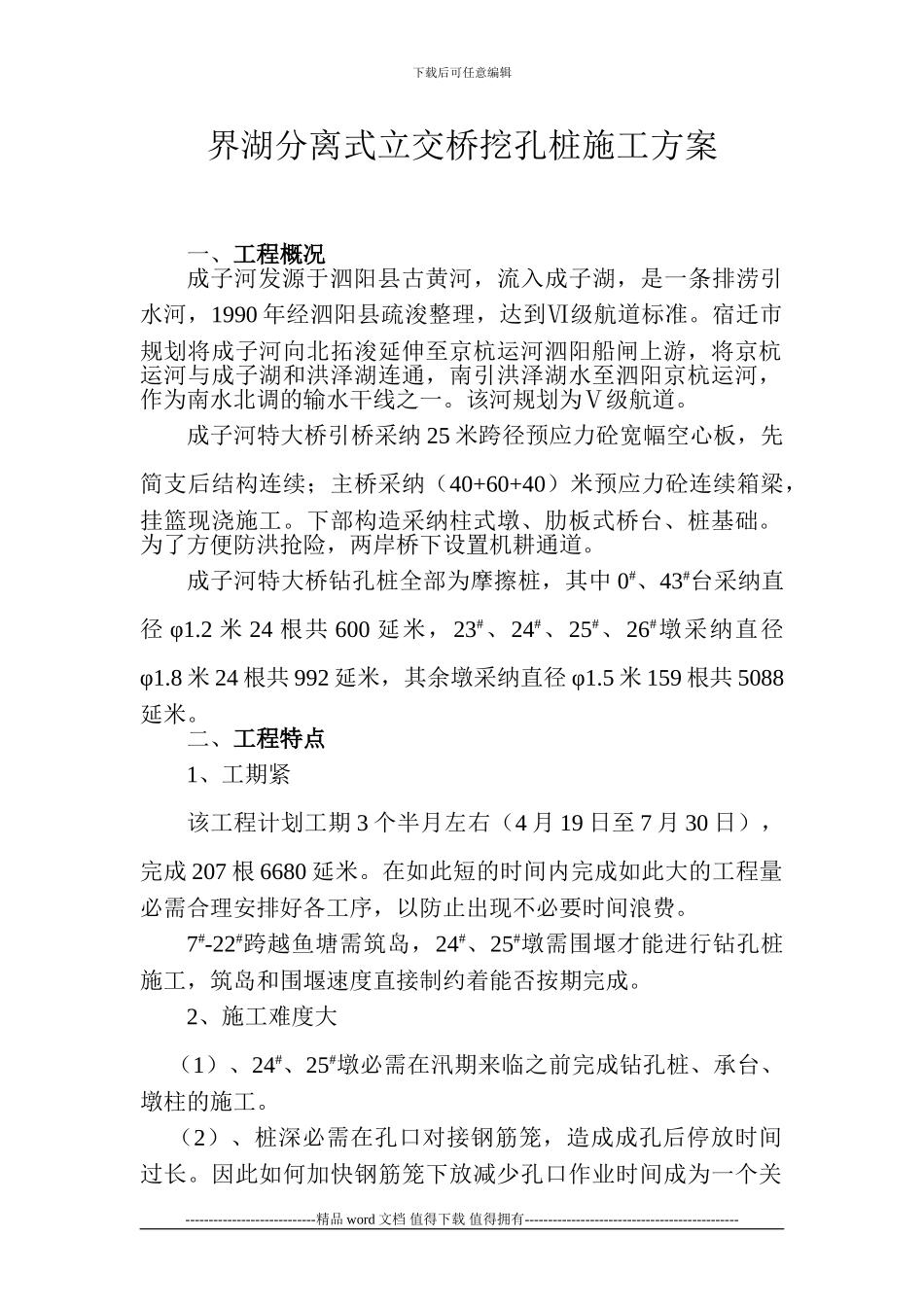

下载后可任意编辑界湖分离式立交桥挖孔桩施工方案一、工程概况成子河发源于泗阳县古黄河,流入成子湖,是一条排涝引水河,1990 年经泗阳县疏浚整理,达到Ⅵ级航道标准
宿迁市规划将成子河向北拓浚延伸至京杭运河泗阳船闸上游,将京杭运河与成子湖和洪泽湖连通,南引洪泽湖水至泗阳京杭运河,作为南水北调的输水干线之一
该河规划为Ⅴ级航道
成子河特大桥引桥采纳 25 米跨径预应力砼宽幅空心板,先简支后结构连续;主桥采纳(40+60+40)米预应力砼连续箱梁,挂篮现浇施工
下部构造采纳柱式墩、肋板式桥台、桩基础
为了方便防洪抢险,两岸桥下设置机耕通道
成子河特大桥钻孔桩全部为摩擦桩,其中 0#、43#台采纳直径 φ1
2 米 24 根共 600 延米,23#、24#、25#、26#墩采纳直径φ1
8 米 24 根共 992 延米,其余墩采纳直径 φ1
5 米 159 根共 5088延米

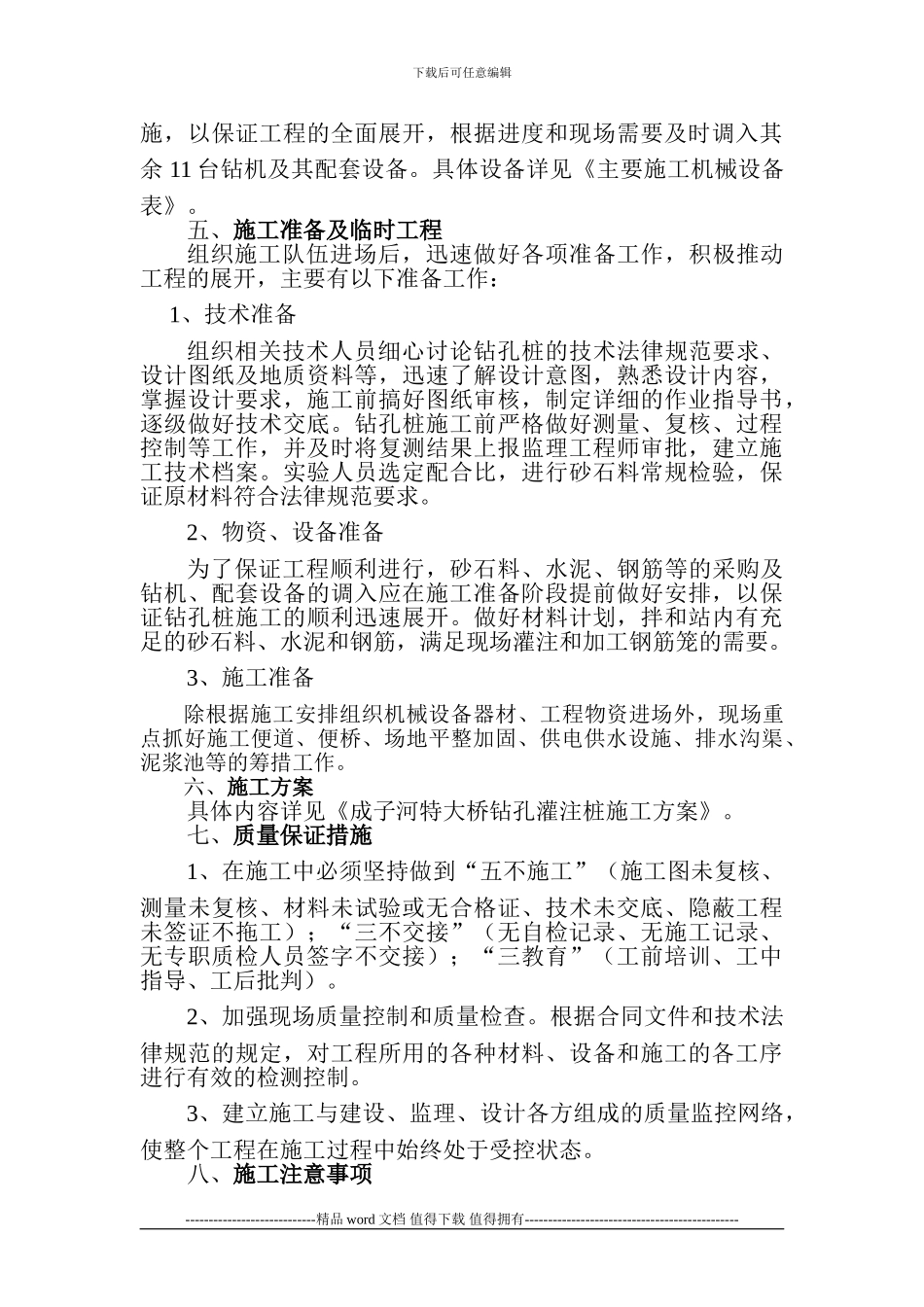

二、工程特点1、工期紧该工程计划工期 3 个半月左右(4 月 19 日至 7 月 30 日),完成 207 根 6680 延米
在如此短的时间内完成如此大的工程量必需合理安排好各工序,以防止出现不必要时间浪费
7#-22#跨越鱼塘需筑岛,24#、25#墩需围堰才能进行钻孔桩施工,筑岛和围堰速度直接制约着能否按期完成
2、施工难度大…
(1)、24#、25#墩必需在汛期来临之前完成钻孔桩、承台、墩柱的施工
(2)、桩深必需在孔口对接钢筋笼,造成成孔后停放时间过长
因此如何加快钢筋笼下放减少孔口作业时间成为一个关----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑键点
三、施工组织机构及工程进度1、组织机构针对本工程特点和要求,特组建了一支精干、务实的管理队伍
