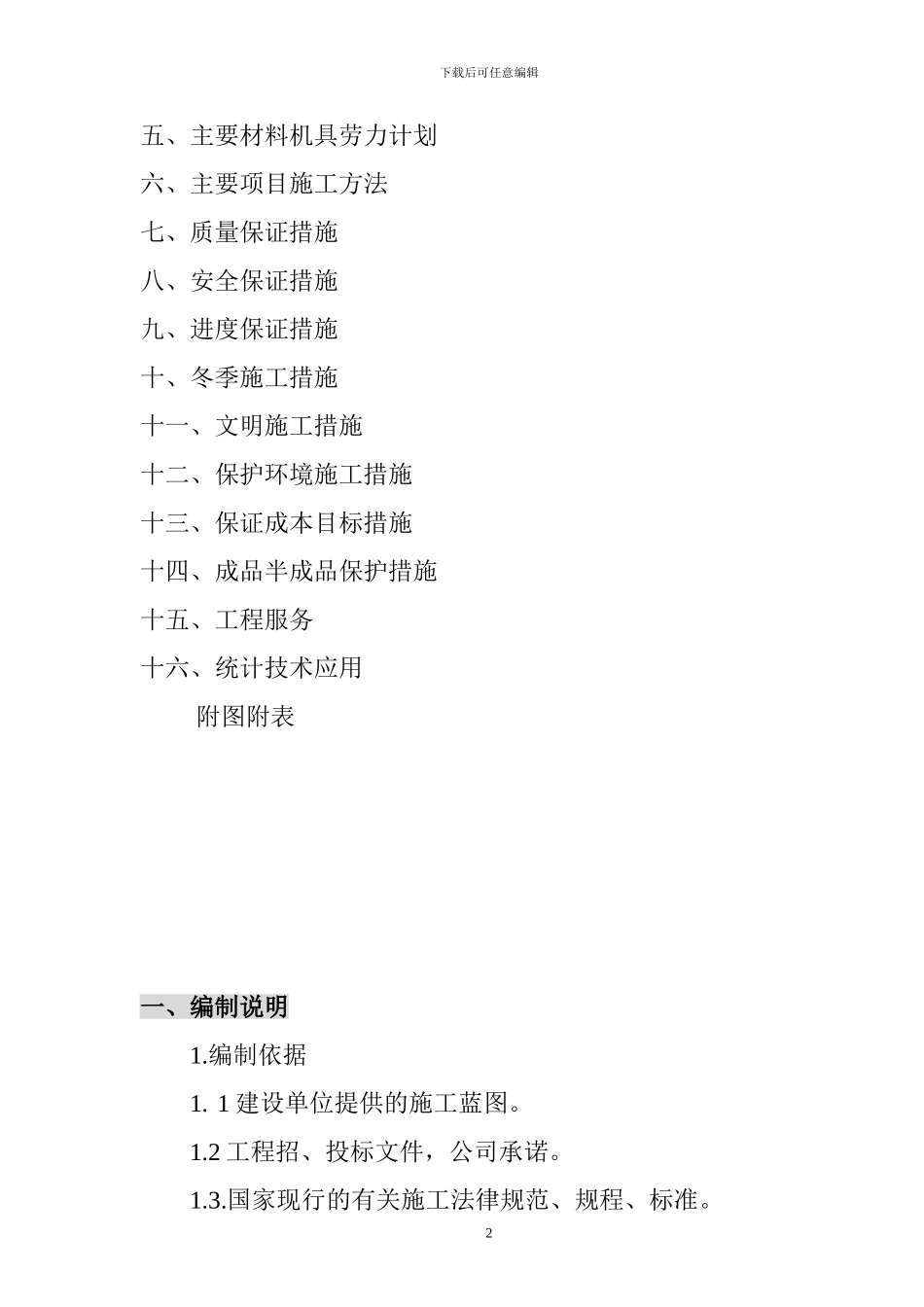

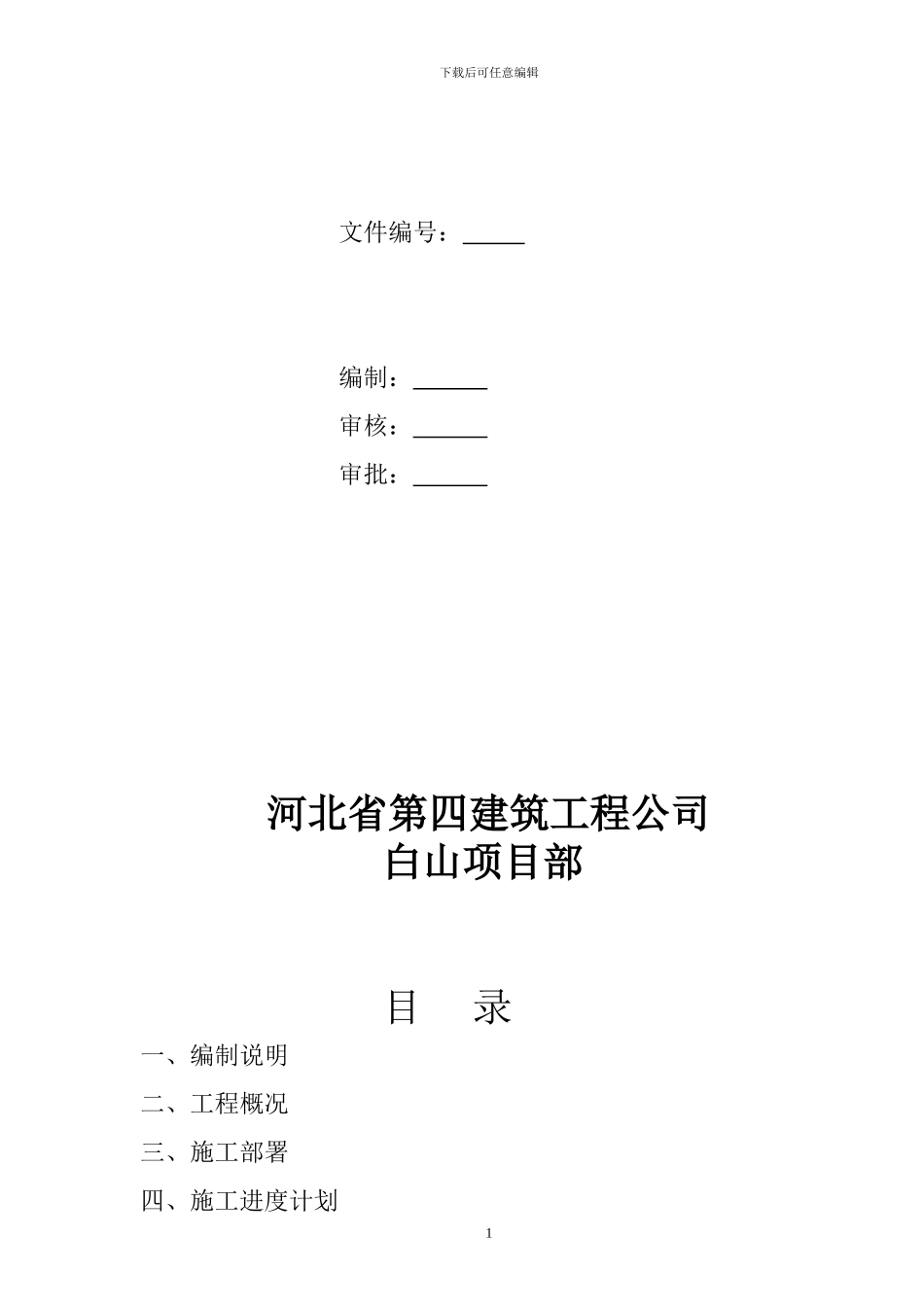

】下载后可任意编辑文件编号: 编制: 审核: 审批: 河北省第四建筑工程公司白山项目部目 录一、编制说明二、工程概况三、施工部署四、施工进度计划1下载后可任意编辑五、主要材料机具劳力计划六、主要项目施工方法七、质量保证措施八、安全保证措施九、进度保证措施十、冬季施工措施十一、文明施工措施十二、保护环境施工措施十三、保证成本目标措施十四、成品半成品保护措施十五、工程服务十六、统计技术应用附图附表 一、编制说明1
1 建设单位提供的施工蓝图
2 工程招、投标文件,公司承诺
国家现行的有关施工法律规范、规程、标准
2下载后可任意编辑1
4 各级施工工法、工艺标准
5 我公司施工水泥项目的成功经验
6 国家和地方相关法律、法规
二、工程概况本工程为金刚集团白山水泥有限公司 4000t/d 熟料生产线的熟料烧成窑尾单位工程
设计单位为天津水泥工业设计讨论院
我公司负责钢筋砼框架、附属设备基础和部分钢结构施工
本工程连接生料均化库和烧成窑中回转窑系统
000 相当于绝对标高 312
结构形式为钢筋砼框架结构,独立柱基础
基础坐落于④层中风化灰岩层上,地基承载力特征值 fak=1500Kpa
基底设计标高-4
钢砼框架为两层结构,一层为电力室,顶标高 6
二层顶标高为 11
框柱顶预埋大型螺栓组,固定上部钢结构
最大框柱截面尺寸为 1
600m×1
结构层高较高、梁柱截面较大、钢筋为大直径螺纹钢筋
施工难度较大
根据工程实际情况,划分施工顺序如下:基槽开挖→柱基础→一层框柱→一层梁板→二层框柱→二层梁板→风机基础、地坑、电梯基础窑尾梁板柱砼设计强度为 C35
三、施工部署3
1 目标管理质量目标:本
