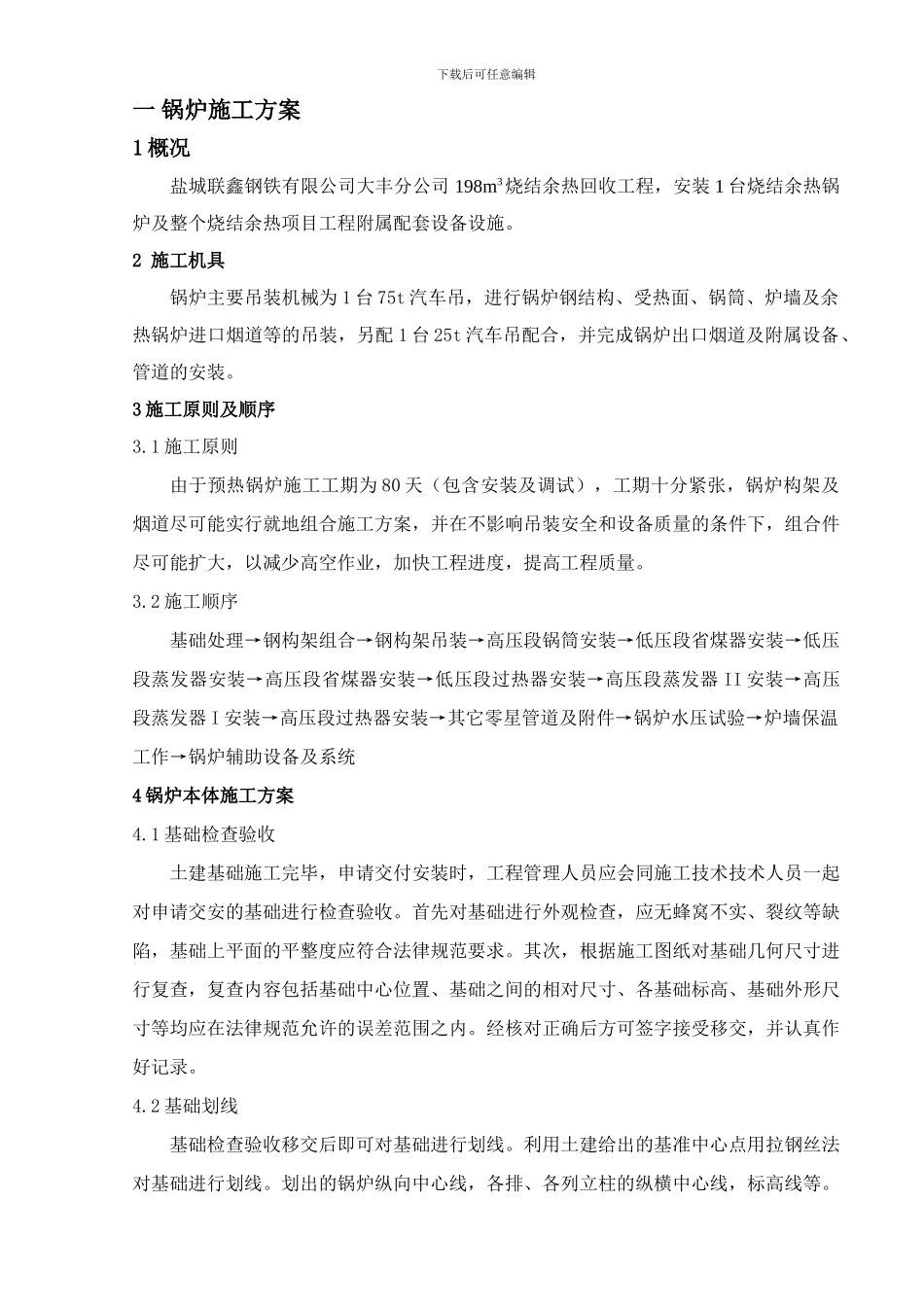

下载后可任意编辑一 锅炉施工方案1 概况盐城联鑫钢铁有限公司大丰分公司 198m3烧结余热回收工程,安装 1 台烧结余热锅炉及整个烧结余热项目工程附属配套设备设施
2 施工机具锅炉主要吊装机械为 1 台 75t 汽车吊,进行锅炉钢结构、受热面、锅筒、炉墙及余热锅炉进口烟道等的吊装,另配 1 台 25t 汽车吊配合,并完成锅炉出口烟道及附属设备、管道的安装
3 施工原则及顺序3
1 施工原则由于预热锅炉施工工期为 80 天(包含安装及调试),工期十分紧张,锅炉构架及烟道尽可能实行就地组合施工方案,并在不影响吊装安全和设备质量的条件下,组合件尽可能扩大,以减少高空作业,加快工程进度,提高工程质量
2 施工顺序基础处理→钢构架组合→钢构架吊装→高压段锅筒安装→低压段省煤器安装→低压段蒸发器安装→高压段省煤器安装→低压段过热器安装→高压段蒸发器 II 安装→高压段蒸发器 I 安装→高压段过热器安装→其它零星管道及附件→锅炉水压试验→炉墙保温工作→锅炉辅助设备及系统4 锅炉本体施工方案4
1 基础检查验收 土建基础施工完毕,申请交付安装时,工程管理人员应会同施工技术技术人员一起对申请交安的基础进行检查验收
首先对基础进行外观检查,应无蜂窝不实、裂纹等缺陷,基础上平面的平整度应符合法律规范要求
其次,根据施工图纸对基础几何尺寸进行复查,复查内容包括基础中心位置、基础之间的相对尺寸、各基础标高、基础外形尺寸等均应在法律规范允许的误差范围之内
经核对正确后方可签字接受移交,并认真作好记录
2 基础划线基础检查验收移交后即可对基础进行划线
利用土建给出的基准中心点用拉钢丝法对基础进行划线
划出的锅炉纵向中心线,各排、各列立柱的纵横中心线,标高线等

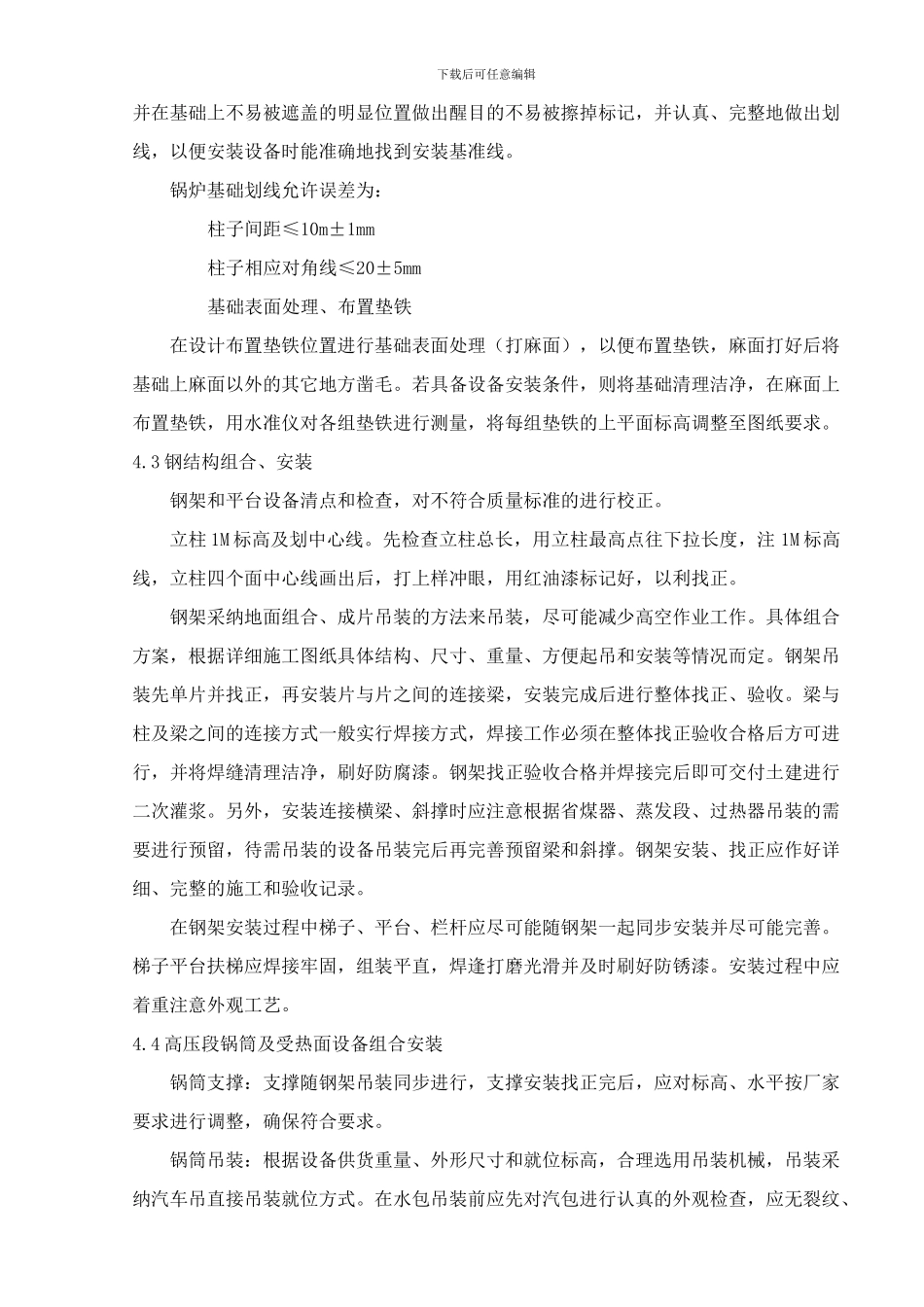

下载后可任意编辑并在基础上不易被遮盖的明显位置做出醒目的不易被擦掉标记,并认真、完整地做出划线,以便安装设备时能准确地找到安装基准线
