下载后可任意编辑湖南省湘潭荷塘至飞龙桥(芙蓉大道二期东二环南段)公路工程(清水支线 K1+056
77)盖板涵洞施工方案衡 阳 公 路 桥 梁 建 设 有 限 公 司二 Ο 一 三 年 四 月下载后可任意编辑盖板涵洞施工方案一、工程概况清水支线 K1+056

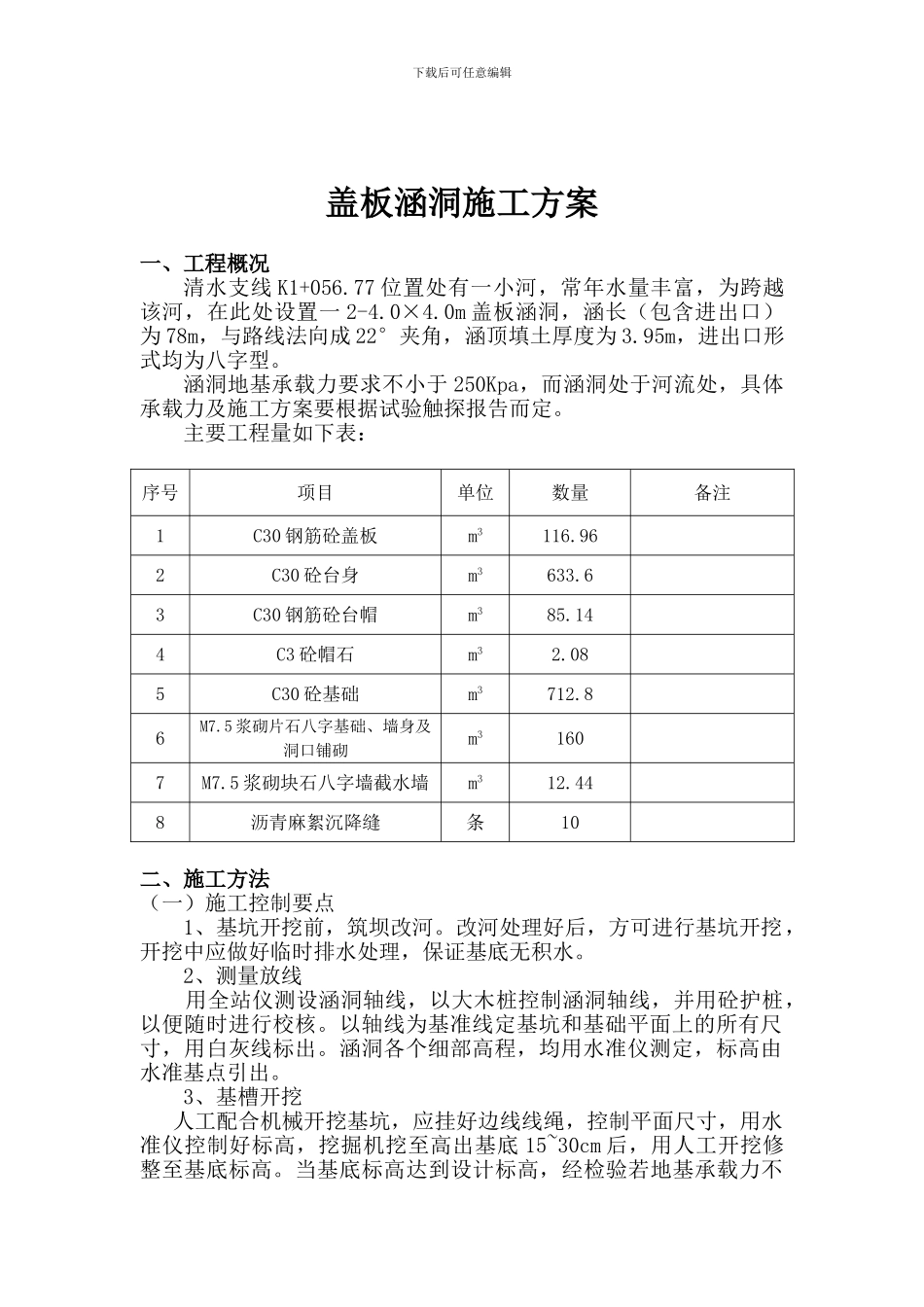

77 位置处有一小河,常年水量丰富,为跨越该河,在此处设置一 2-4
0m 盖板涵洞,涵长(包含进出口)为 78m,与路线法向成 22°夹角,涵顶填土厚度为 3
95m,进出口形式均为八字型
涵洞地基承载力要求不小于 250Kpa,而涵洞处于河流处,具体承载力及施工方案要根据试验触探报告而定
主要工程量如下表:序号项目单位数量备注1C30 钢筋砼盖板m3116
96 2C30 砼台身m3633
6 3C30 钢筋砼台帽m385
14 4C3 砼帽石m32
08 5C30 砼基础m3712
5 浆砌片石八字基础、墙身及洞口铺砌m3160 7M7
5 浆砌块石八字墙截水墙m312

44 8沥青麻絮沉降缝条10 二、施工方法(一)施工控制要点1、基坑开挖前,筑坝改河
改河处理好后,方可进行基坑开挖,开挖中应做好临时排水处理,保证基底无积水
2、测量放线 用全站仪测设涵洞轴线,以大木桩控制涵洞轴线,并用砼护桩,以便随时进行校核
以轴线为基准线定基坑和基础平面上的所有尺寸,用白灰线标出
涵洞各个细部高程,均用水准仪测定,标高由水准基点引出
3、基槽开挖 人工配合机械开挖基坑,应挂好边线线绳,控制平面尺寸,用水准仪控制好标高,挖掘机挖至高出基底 15~30cm 后,用人工开挖修整至基底标高
当基底标高达到设计标高,经检验若地基承载力不下载后可任意编辑能满足设计承载力要求时,应及时通知业主、设计、监理等到现场处理
4、基础施工清水支线 K1+056
77 盖板涵洞设沉降缝 10 道,缝宽 2cm
在基底放出基础边
