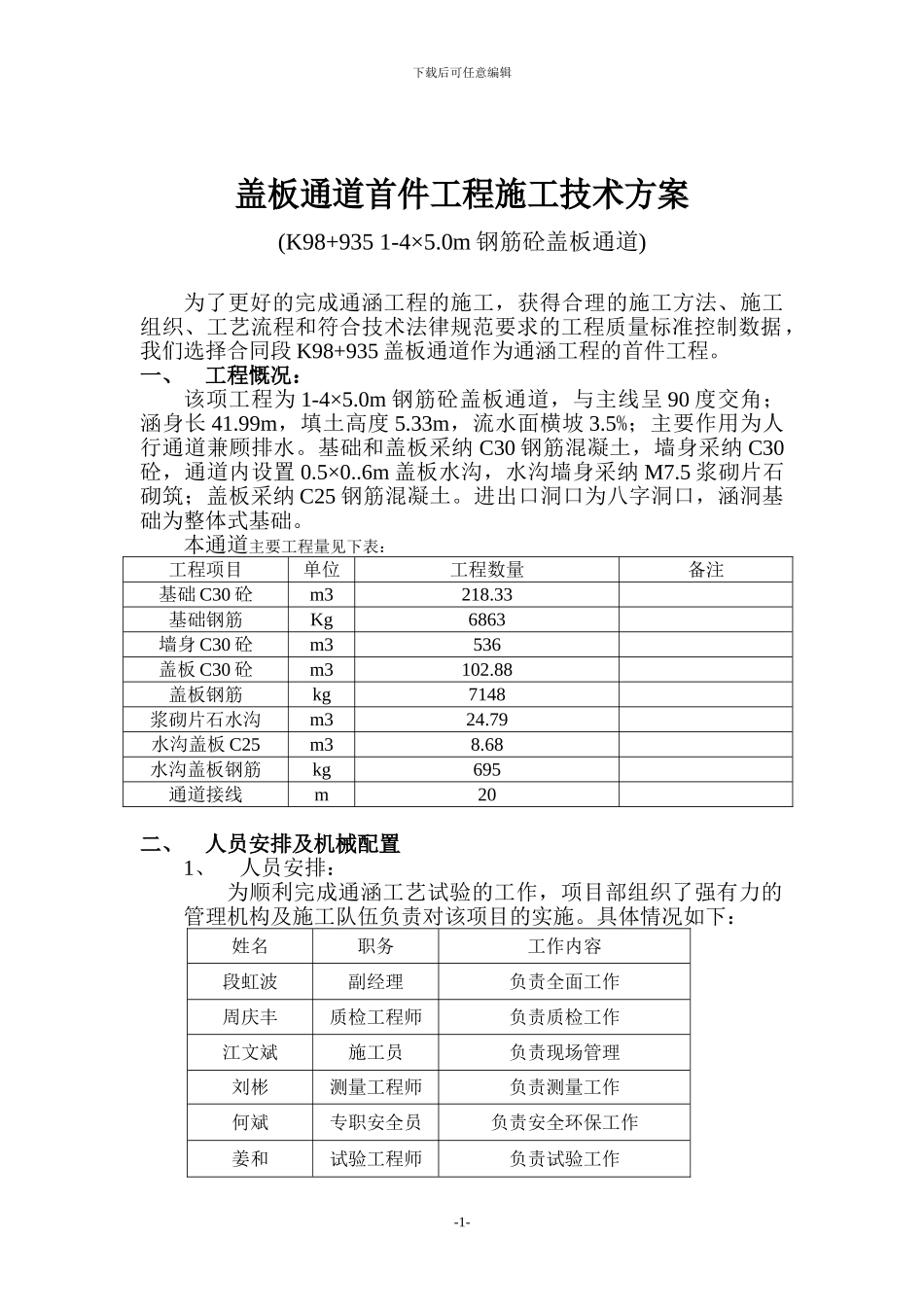

下载后可任意编辑盖板通道首件工程施工技术方案(K98+935 1-4×5
0m 钢筋砼盖板通道)为了更好的完成通涵工程的施工,获得合理的施工方法、施工组织、工艺流程和符合技术法律规范要求的工程质量标准控制数据,我们选择合同段 K98+935 盖板通道作为通涵工程的首件工程
一、工程慨况:该项工程为 1-4×5
0m 钢筋砼盖板通道,与主线呈 90 度交角;涵身长 41
99m,填土高度 5
33m,流水面横坡 3
5%;主要作用为人行通道兼顾排水
基础和盖板采纳 C30 钢筋混凝土,墙身采纳 C30砼,通道内设置 0
6m 盖板水沟,水沟墙身采纳 M7
5 浆砌片石砌筑;盖板采纳 C25 钢筋混凝土
进出口洞口为八字洞口,涵洞基础为整体式基础
本通道主要工程量见下表:工程项目单位工程数量备注基础 C30 砼m3218
33基础钢筋Kg6863墙身 C30 砼m3536盖板 C30 砼m3102
88盖板钢筋kg7148浆砌片石水沟m324
79水沟盖板 C25m38
68水沟盖板钢筋kg695通道接线m20二、人员安排及机械配置1、人员安排:为顺利完成通涵工艺试验的工作,项目部组织了强有力的管理机构及施工队伍负责对该项目的实施

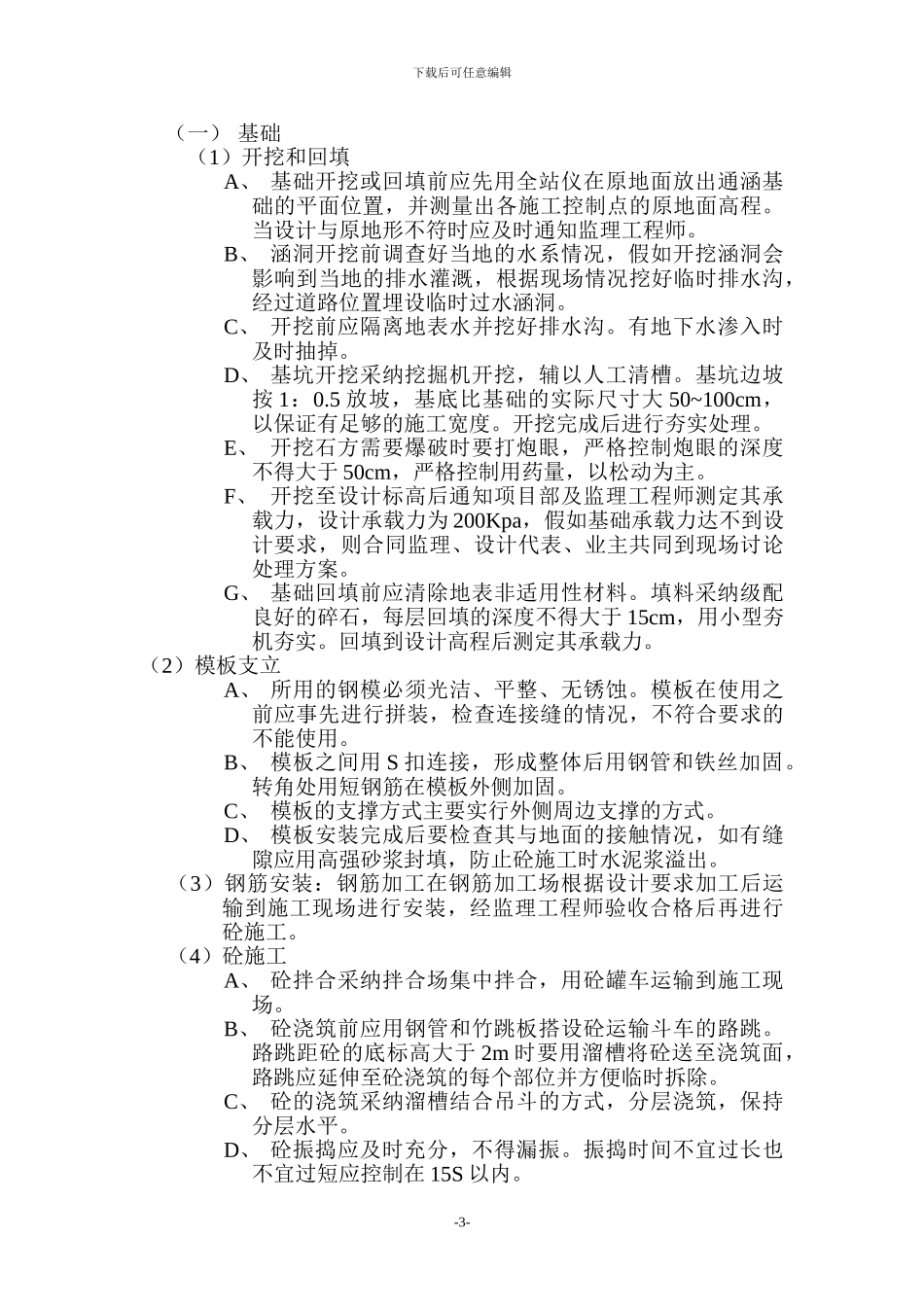

具体情况如下:姓名职务工作内容段虹波副经理负责全面工作周庆丰质检工程师负责质检工作江文斌施工员负责现场管理刘彬测量工程师负责测量工作何斌专职安全员负责安全环保工作姜和试验工程师负责试验工作-1-下载后可任意编辑现场施工队伍拟配备电工一名、砼工二名、焊工一名、钢筋工一名、架子工一名以及其余熟练工人二十名
