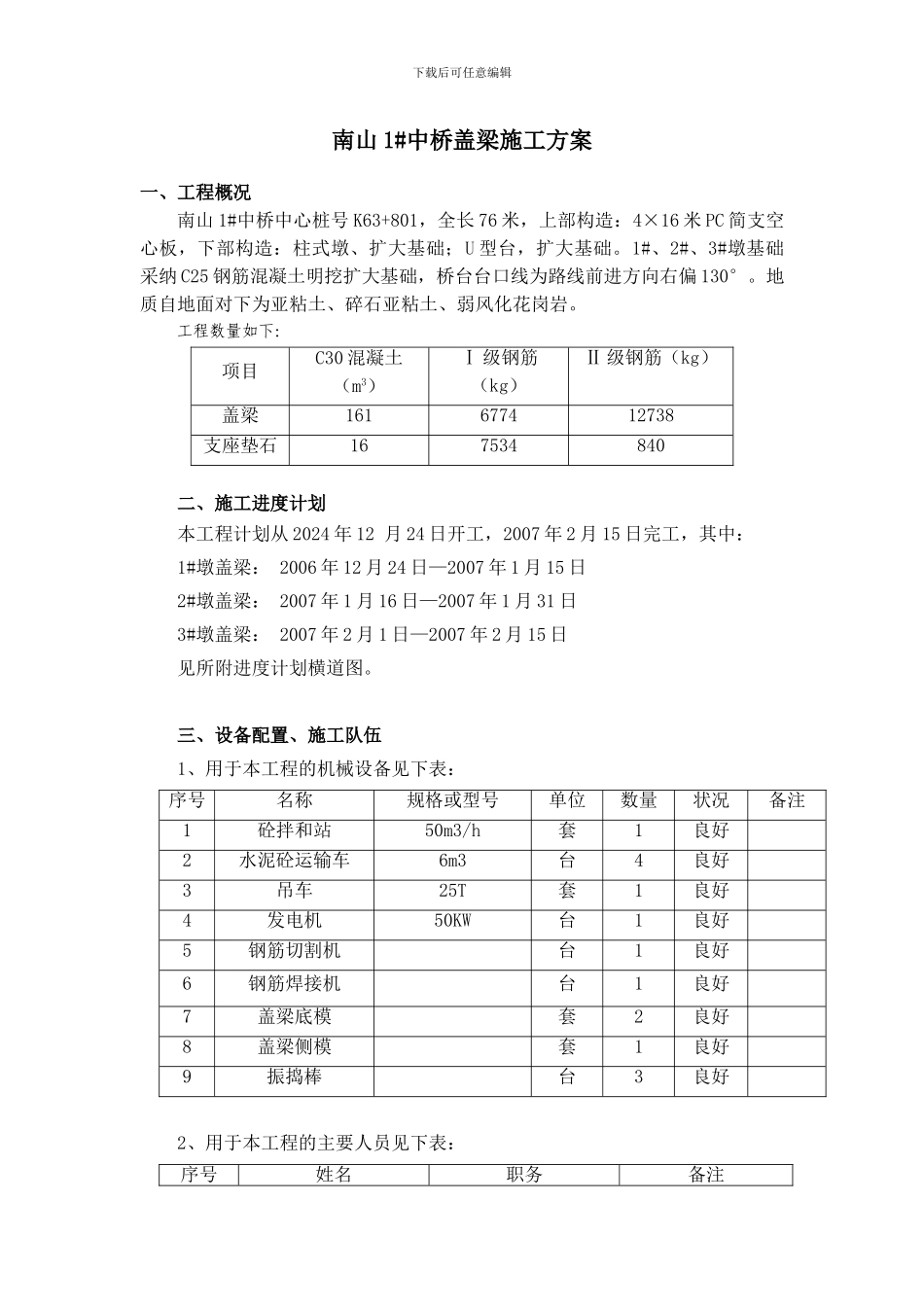

下载后可任意编辑南山 1#中桥盖梁施工方案一、工程概况南山 1#中桥中心桩号 K63+801,全长 76 米,上部构造:4×16 米 PC 简支空心板,下部构造:柱式墩、扩大基础;U 型台,扩大基础
1#、2#、3#墩基础采纳 C25 钢筋混凝土明挖扩大基础,桥台台口线为路线前进方向右偏 130°
地质自地面对下为亚粘土、碎石亚粘土、弱风化花岗岩
工程数量如下:项目C30 混凝土(m3)Ⅰ 级钢筋(kg)Ⅱ 级钢筋(kg)盖梁161677412738支座垫石167534840二、施工进度计划本工程计划从 2024 年 12 月 24 日开工,2007 年 2 月 15 日完工,其中:1#墩盖梁: 2006 年 12 月 24 日—2007 年 1 月 15 日2#墩盖梁: 2007 年 1 月 16 日—2007 年 1 月 31 日3#墩盖梁: 2007 年 2 月 1 日—2007 年 2 月 15 日见所附进度计划横道图

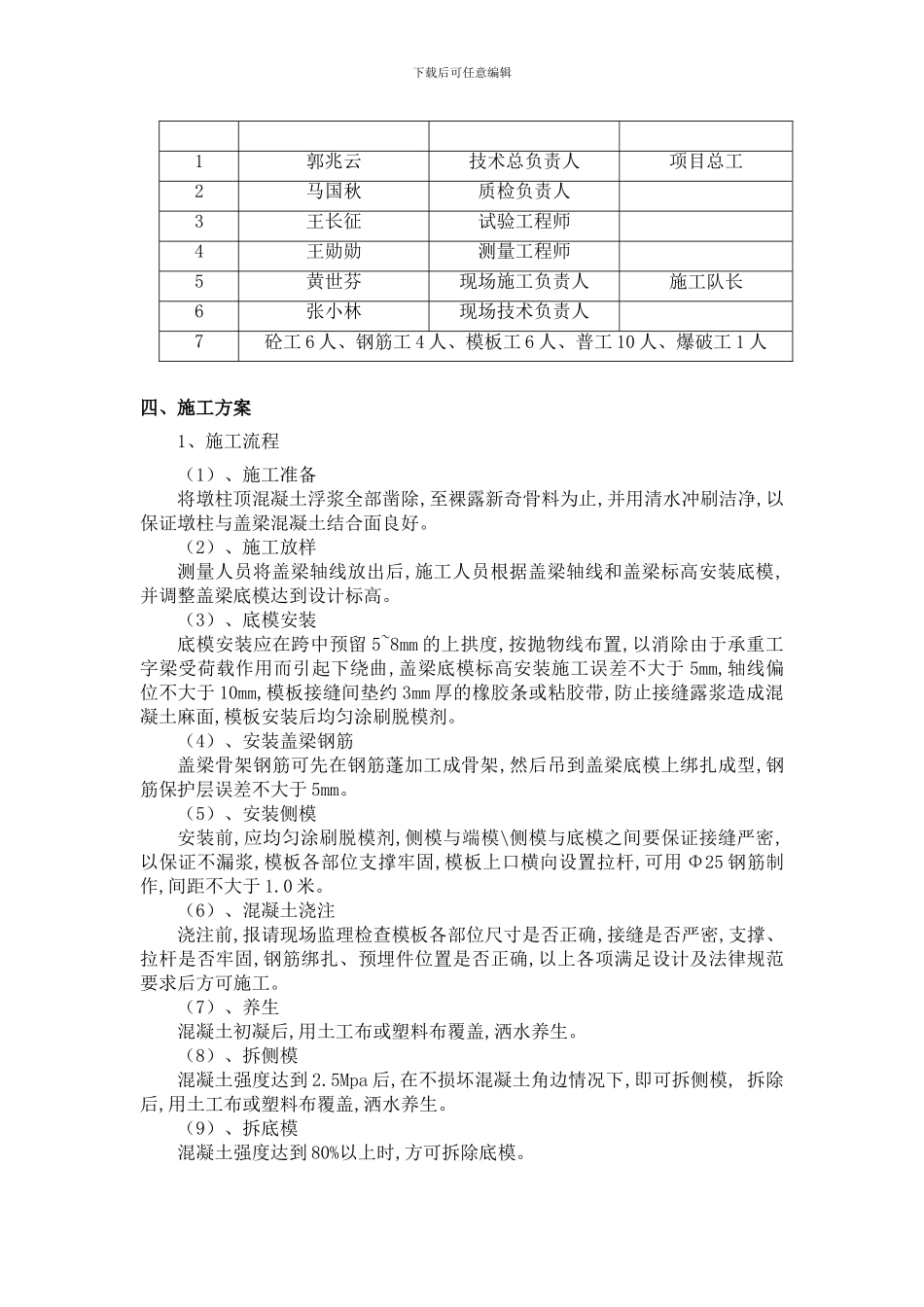

三、设备配置、施工队伍1、用于本工程的机械设备见下表:序号名称规格或型号单位数量状况备注1砼拌和站50m3/h套1良好2水泥砼运输车6m3台4良好3吊车25T套1良好4发电机50KW台1良好5钢筋切割机台1良好6钢筋焊接机台1良好7盖梁底模套2良好8盖梁侧模套1良好9振捣棒台3良好2、用于本工程的主要人员见下表:序号姓名职务备注下载后可任意编辑1郭兆云技术总负责人项目总工2马国秋质检负责人3王长征试验工程师4王勋勋测量工程师5黄世芬现场施工负责人施工队长 6张小林现场技术负责人7砼工 6 人、钢筋工 4 人、模板工 6 人、普工 10 人、爆破工 1 人四、施工方案 1、施工流程(1)、施工准备将墩柱顶混凝土浮浆全部凿除,至裸露新奇骨料为止,并用清水冲刷洁净,以保证墩柱与盖梁混凝土结合面良好

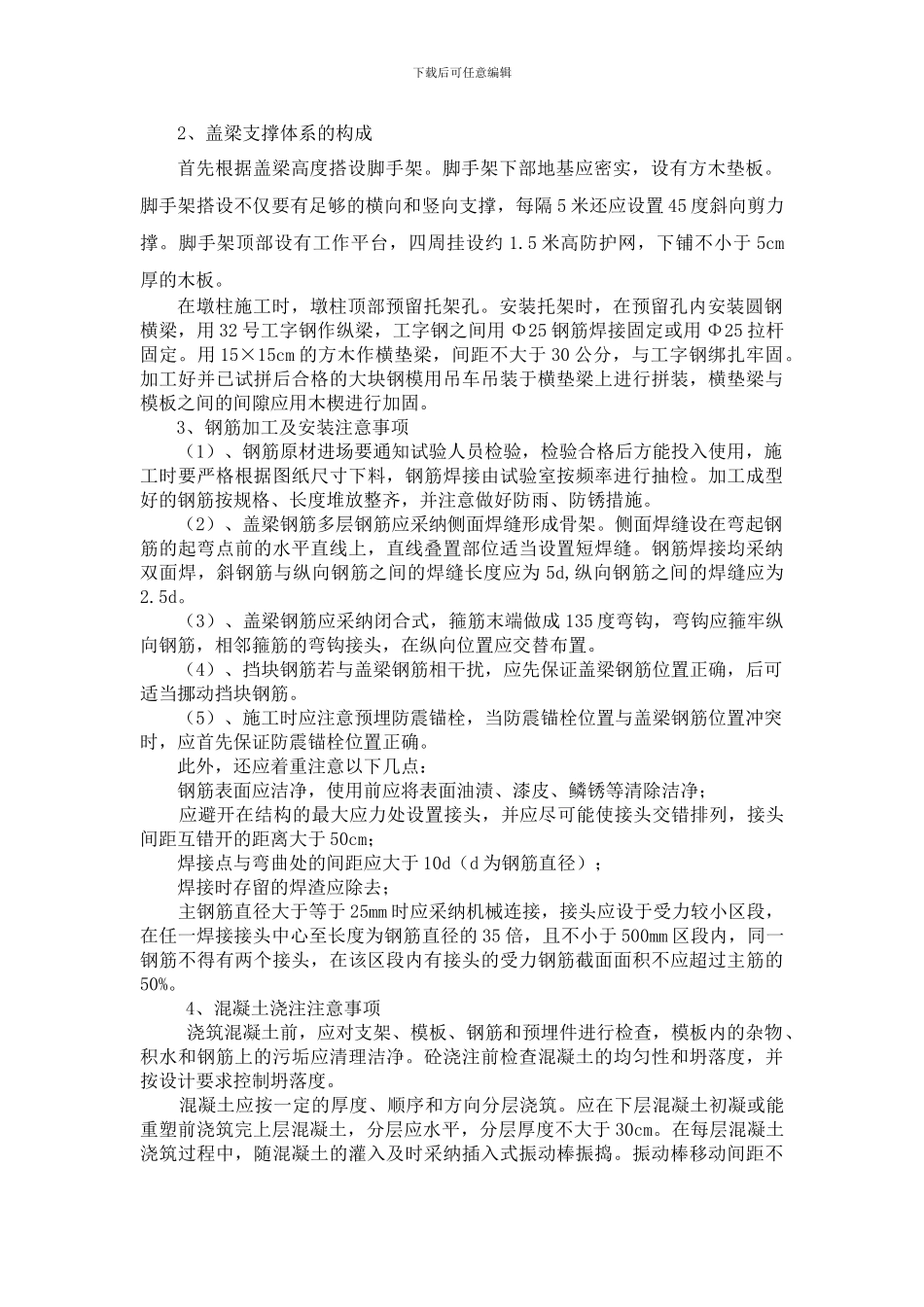

(2)、施工放样测量人员将盖梁轴线放出后,施工人员根据盖梁
