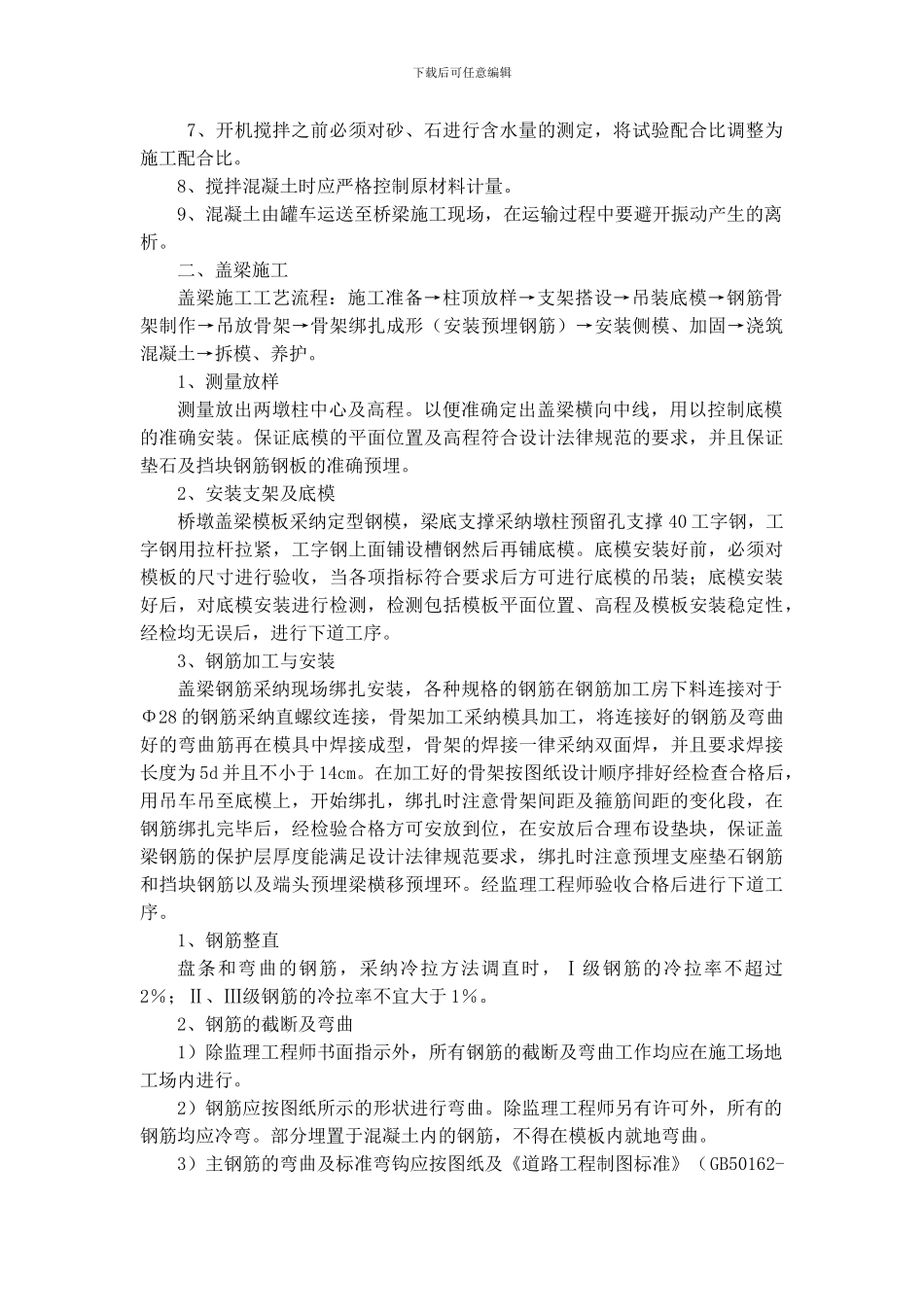

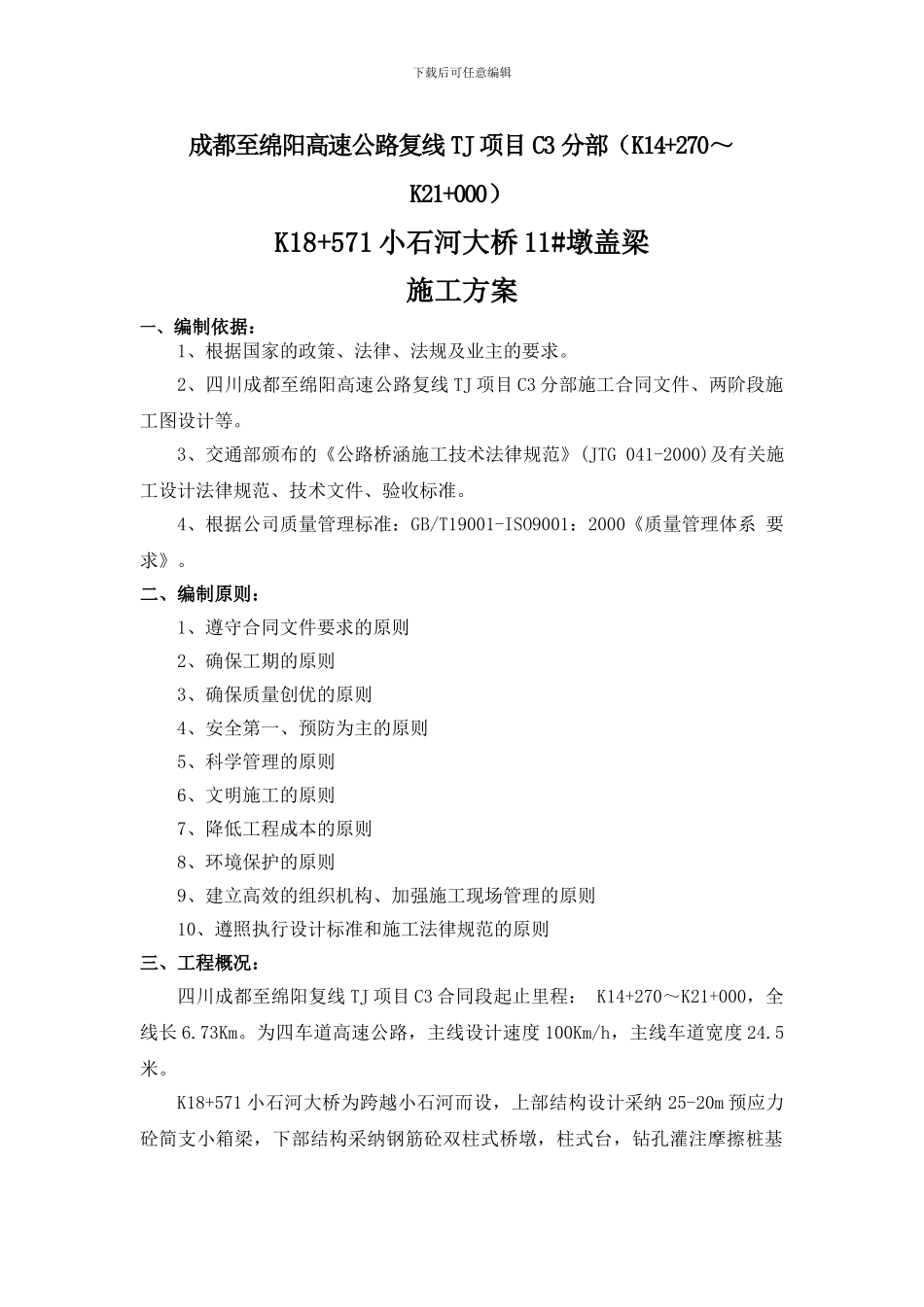

下载后可任意编辑成都至绵阳高速公路复线 TJ 项目 C3 分部(K14+270~K21+000)K18+571 小石河大桥 11#墩盖梁施工方案一、编制依据:1、根据国家的政策、法律、法规及业主的要求
2、四川成都至绵阳高速公路复线 TJ 项目 C3 分部施工合同文件、两阶段施工图设计等
3、交通部颁布的《公路桥涵施工技术法律规范》(JTG 041-2000)及有关施工设计法律规范、技术文件、验收标准
4、根据公司质量管理标准:GB/T19001-ISO9001:2000《质量管理体系 要求》

二、编制原则:1、遵守合同文件要求的原则2、确保工期的原则3、确保质量创优的原则4、安全第一、预防为主的原则5、科学管理的原则6、文明施工的原则7、降低工程成本的原则8、环境保护的原则9、建立高效的组织机构、加强施工现场管理的原则10、遵照执行设计标准和施工法律规范的原则三、工程概况:四川成都至绵阳复线 TJ 项目 C3 合同段起止里程: K14+270~K21+000,全线长 6
为四车道高速公路,主线设计速度 100Km/h,主线车道宽度 24
K18+571 小石河大桥为跨越小石河而设,上部结构设计采纳 25-20m 预应力砼简支小箱梁,下部结构采纳钢筋砼双柱式桥墩,柱式台,钻孔灌注摩擦桩基下载后可任意编辑础
本桥平面位于直线段内,纵面位于 R=25000 米的凹形竖曲线、R=40000 米的凸形竖曲线内及 i=+0
5%的纵坡上
K18+571 小石河大桥 11#墩共 2 片盖梁,总长 23
32m,梁高 1
42 米,梁宽1
7 米,工程数量为现浇 C30 砼 53
12m3 ,HRB335 钢筋 8639
四、施工计划及安排:1、K18+571 小石河大桥 11#墩盖梁施工根据本合同段总体进度要求,计划施工时间为 2024 年 10 月 13 日至
