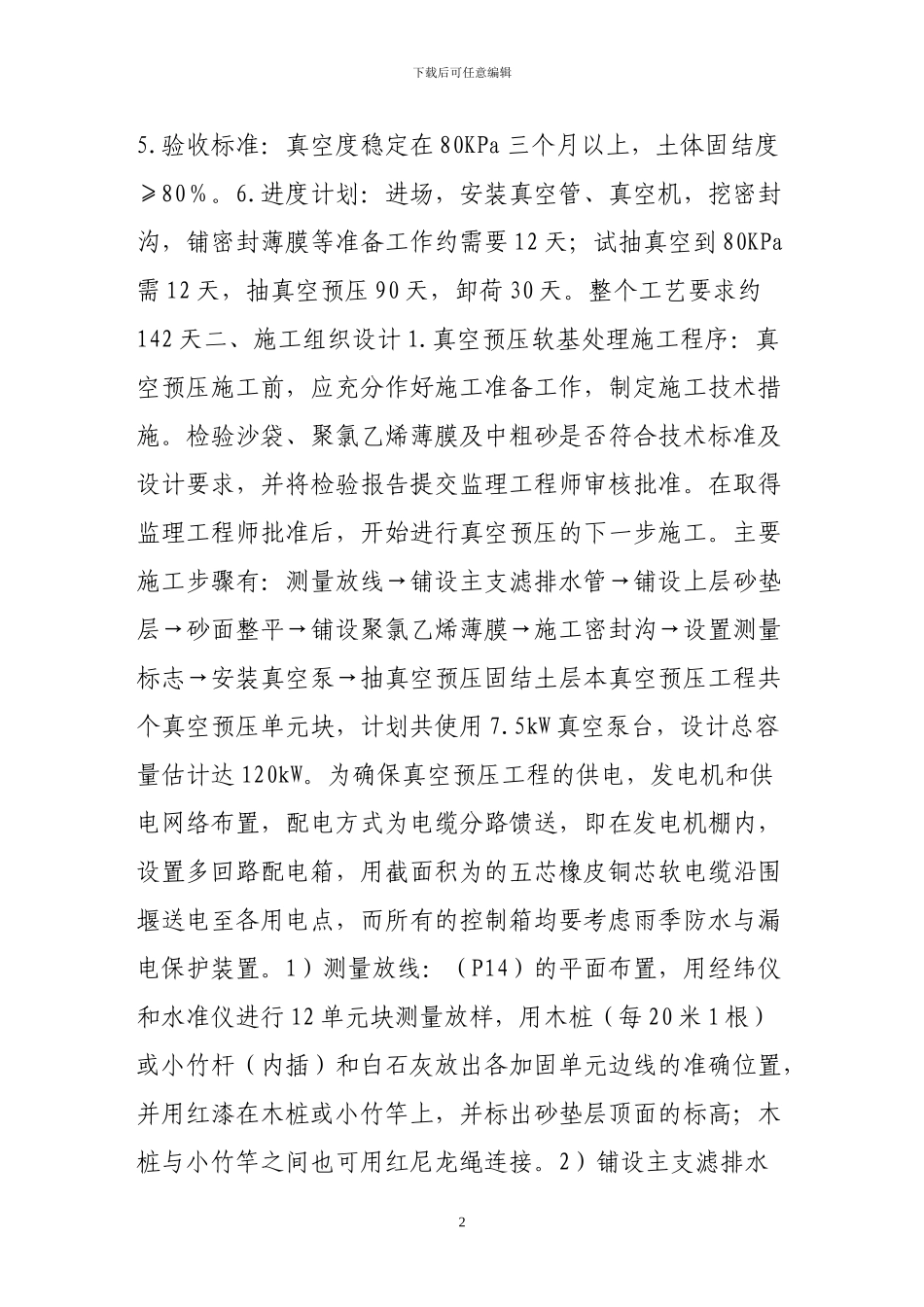

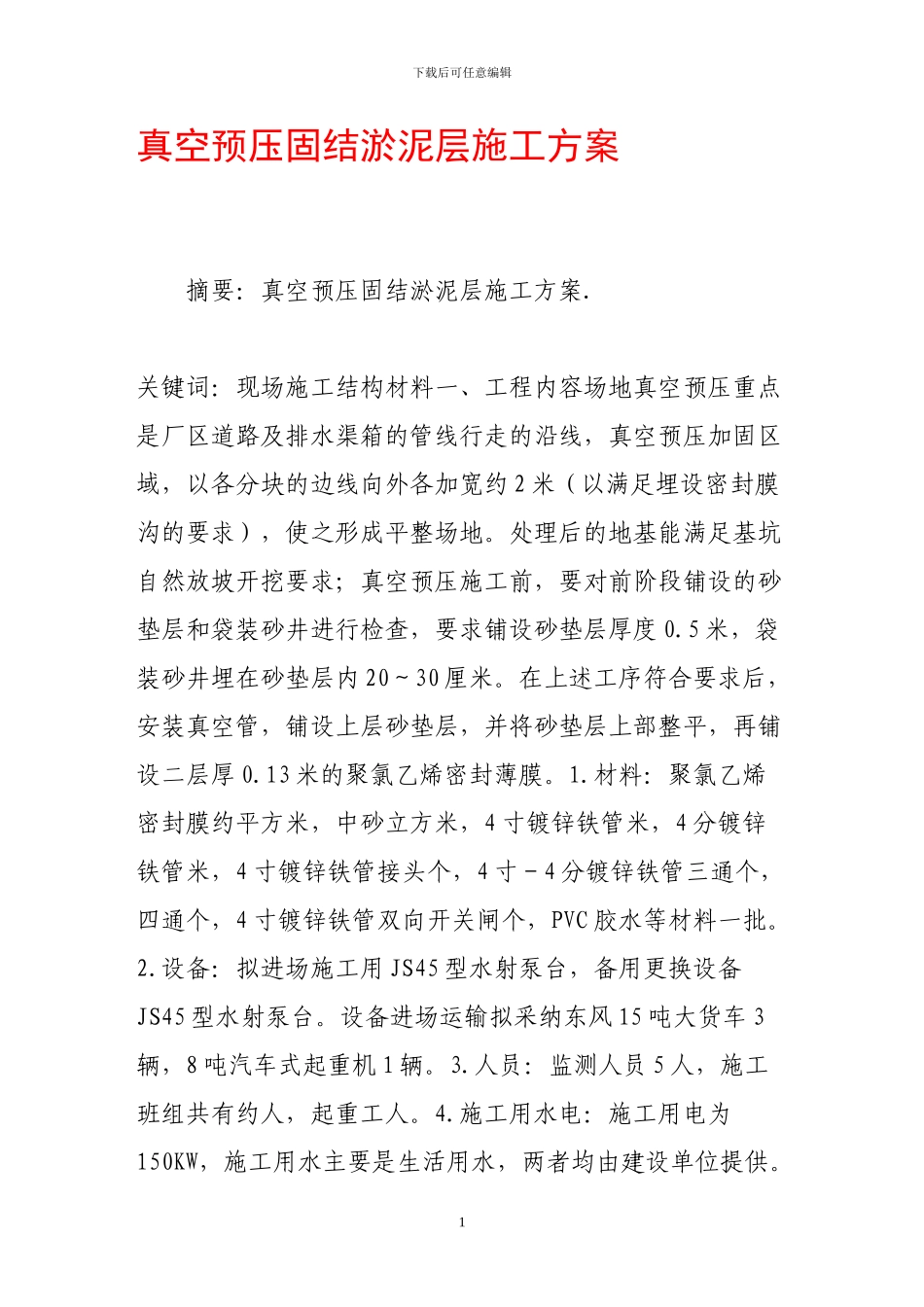

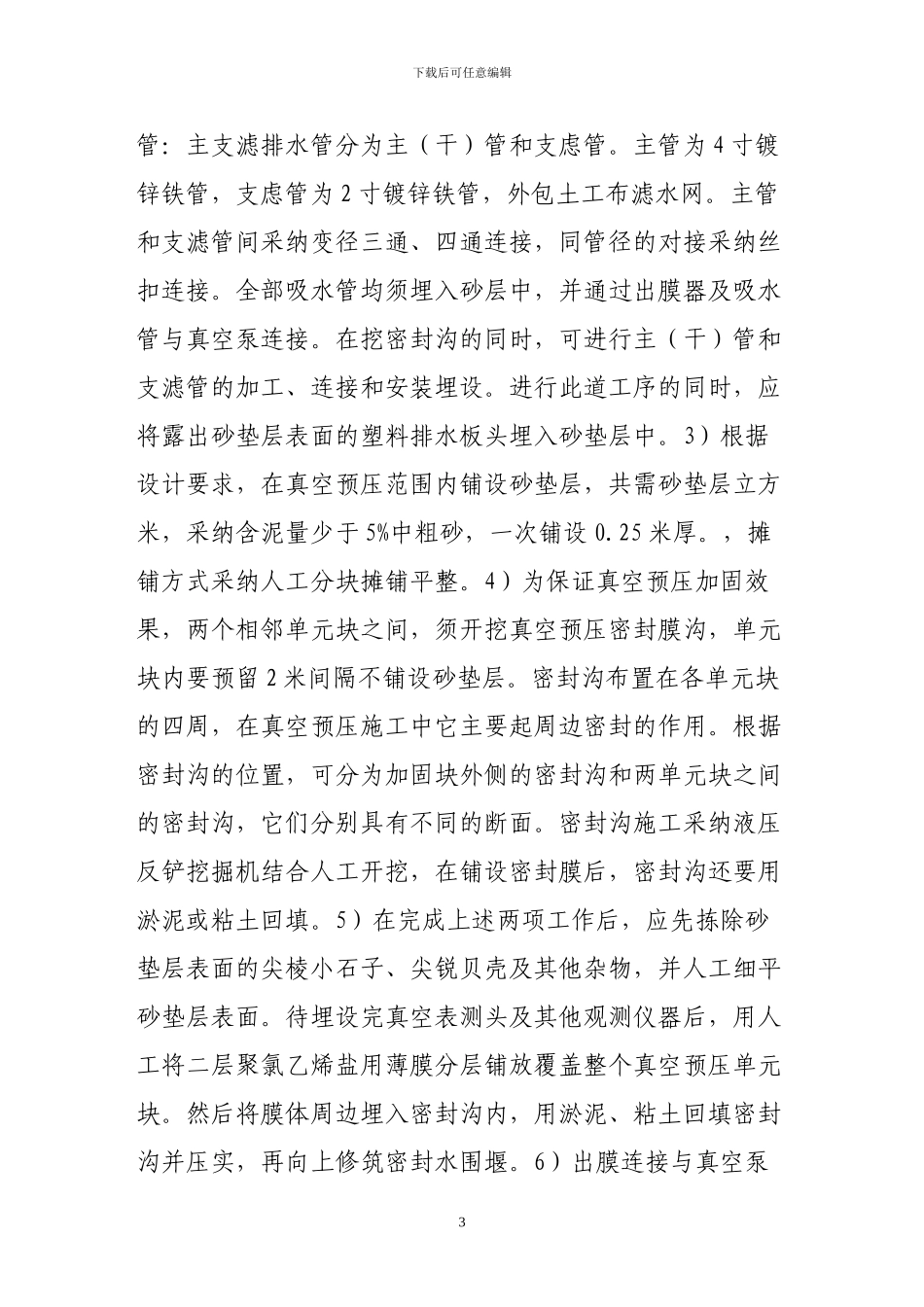

下载后可任意编辑真空预压固结淤泥层施工方案摘要:真空预压固结淤泥层施工方案.关键词:现场施工结构材料一、工程内容场地真空预压重点是厂区道路及排水渠箱的管线行走的沿线,真空预压加固区域,以各分块的边线向外各加宽约 2 米(以满足埋设密封膜沟的要求),使之形成平整场地。处理后的地基能满足基坑自然放坡开挖要求;真空预压施工前,要对前阶段铺设的砂垫层和袋装砂井进行检查,要求铺设砂垫层厚度 0.5 米,袋装砂井埋在砂垫层内 20~30 厘米。在上述工序符合要求后,安装真空管,铺设上层砂垫层,并将砂垫层上部整平,再铺设二层厚 0.13 米的聚氯乙烯密封薄膜。1.材料:聚氯乙烯密封膜约平方米,中砂立方米,4 寸镀锌铁管米,4 分镀锌铁管米,4 寸镀锌铁管接头个,4 寸-4 分镀锌铁管三通个,四通个,4 寸镀锌铁管双向开关闸个,PVC 胶水等材料一批。2.设备:拟进场施工用 JS45 型水射泵台,备用更换设备JS45 型水射泵台。设备进场运输拟采纳东风 15 吨大货车 3辆,8 吨汽车式起重机 1 辆。3.人员:监测人员 5 人,施工班组共有约人,起重工人。4.施工用水电:施工用电为150KW,施工用水主要是生活用水,两者均由建设单位提供。1下载后可任意编辑5.验收标准:真空度稳定在 80KPa 三个月以上,土体固结度≥80%。6.进度计划:进场,安装真空管、真空机,挖密封沟,铺密封薄膜等准备工作约需要 12 天;试抽真空到 80KPa需 12 天,抽真空预压 90 天,卸荷 30 天。整个工艺要求约142 天二、施工组织设计 1.真空预压软基处理施工程序:真空预压施工前,应充分作好施工准备工作,制定施工技术措施。检验沙袋、聚氯乙烯薄膜及中粗砂是否符合技术标准及设计要求,并将检验报告提交监理工程师审核批准。在取得监理工程师批准后,开始进行真空预压的下一步施工。主要施工步骤有:测量放线→铺设主支滤排水管→铺设上层砂垫层→砂面整平→铺设聚氯乙烯薄膜→施工密封沟→设置测量标志→安装真空泵→抽真空预压固结土层本真空预压工程共个真空预压单元块,计划共使用 7.5kW 真空泵台,设计总容量估计达 120kW。为确保真空预压工程的供电,发电机和供电网络布置,配电方式为电缆分路馈送,即在发电机棚内,设置多回路配电箱,用截面积为的五芯橡皮铜芯软电缆沿围堰送电至各用电点,而所有的控制箱均要考虑雨季防水与漏电保护装置。1)测量放线:(P14)的平面布置,用经纬仪和水准仪进行 12 单元块测量放...
