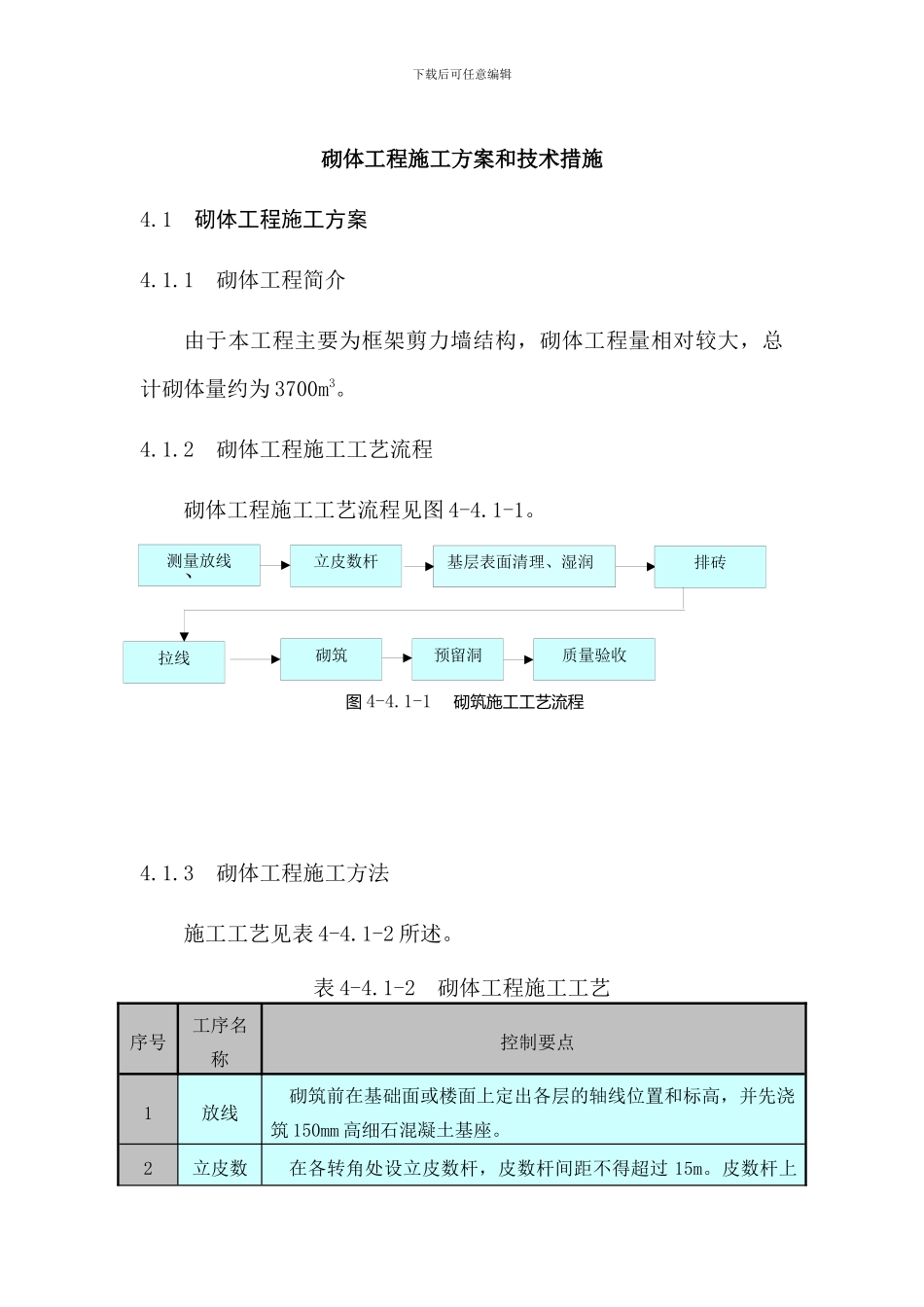

测量放线立皮数杆质量验收预留洞砌筑基层表面清理、湿润 图 4-4
1-1 砌筑施工工艺流程排砖拉线下载后可任意编辑砌体工程施工方案和技术措施4
1 砌体工程施工方案4
1 砌体工程简介由于本工程主要为框架剪力墙结构,砌体工程量相对较大,总计砌体量约为 3700m3
2 砌体工程施工工艺流程砌体工程施工工艺流程见图 4-4
3 砌体工程施工方法施工工艺见表 4-4
1-2 所述
1-2 砌体工程施工工艺序号工序名称控制要点1放线砌筑前在基础面或楼面上定出各层的轴线位置和标高,并先浇筑 150mm 高细石混凝土基座
2立皮数在各转角处设立皮数杆,皮数杆间距不得超过 15m

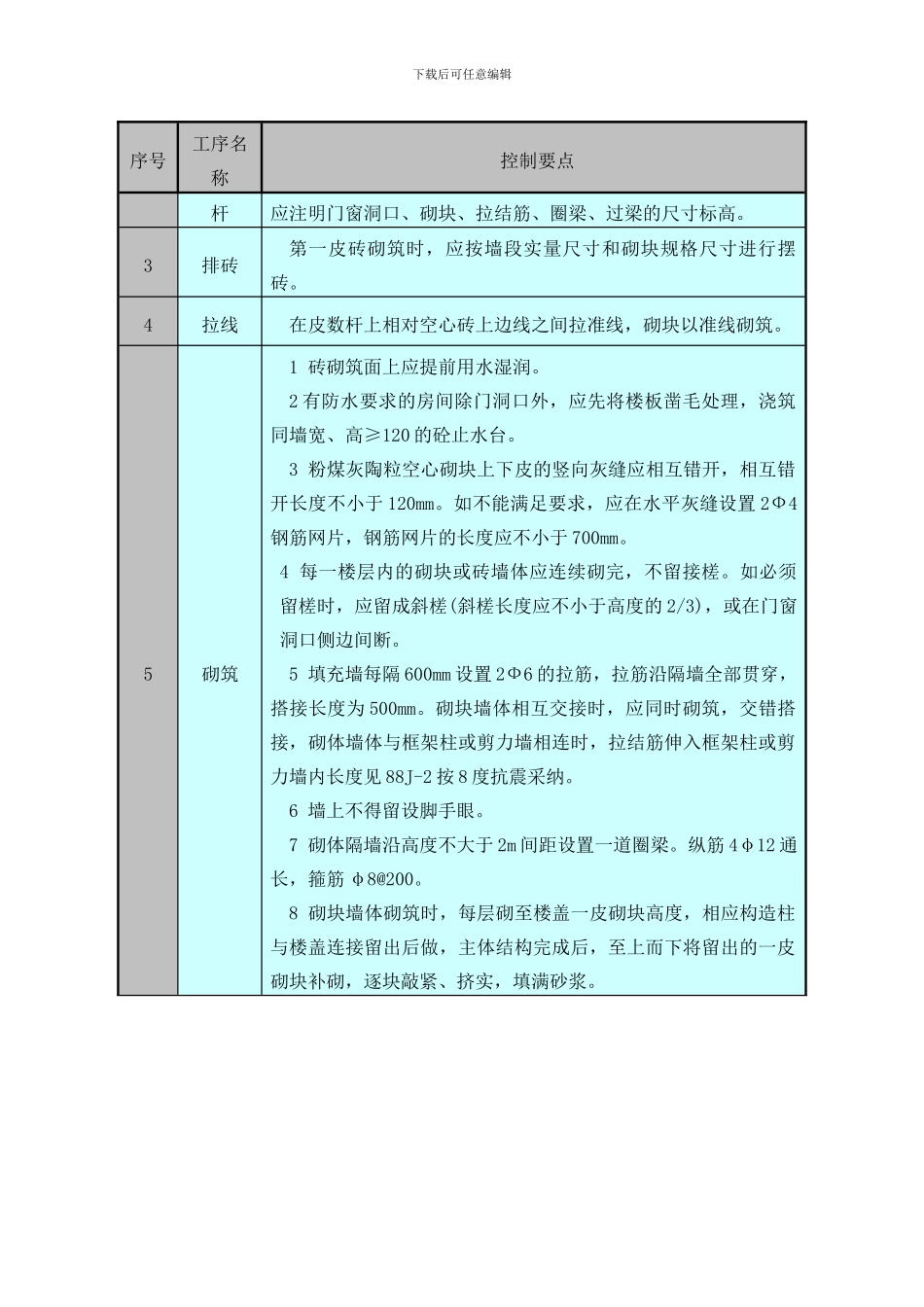

皮数杆上下载后可任意编辑序号工序名称控制要点杆应注明门窗洞口、砌块、拉结筋、圈梁、过梁的尺寸标高
3排砖第一皮砖砌筑时,应按墙段实量尺寸和砌块规格尺寸进行摆砖
4拉线在皮数杆上相对空心砖上边线之间拉准线,砌块以准线砌筑
5砌筑1 砖砌筑面上应提前用水湿润
2 有防水要求的房间除门洞口外,应先将楼板凿毛处理,浇筑同墙宽、高≥120 的砼止水台
3 粉煤灰陶粒空心砌块上下皮的竖向灰缝应相互错开,相互错开长度不小于 120mm
如不能满足要求,应在水平灰缝设置 2Ф4钢筋网片,钢筋网片的长度应不小于 700mm
4 每一楼层内的砌块或砖墙体应连续砌完,不留接槎
如必须留槎时,应留成斜槎(斜槎长度应不小于高度的 2/3),或在门窗洞口侧边间断
5 填充墙每隔 600mm 设置 2Ф6 的拉筋,拉筋沿隔墙全部贯穿,搭接长度为 500mm

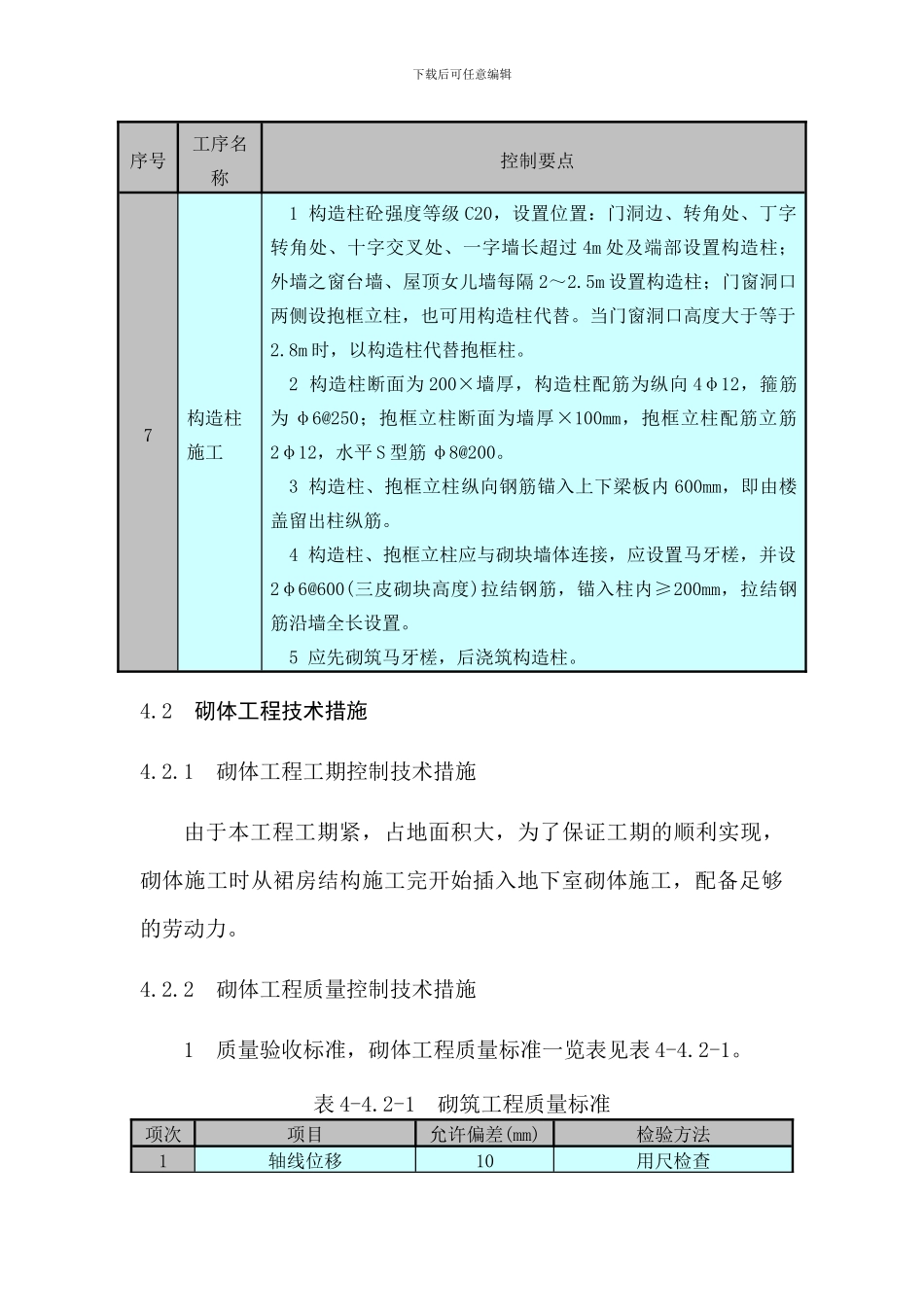

砌块墙体相互交接时,应同时砌筑,交错搭接,砌体墙体与框架柱或剪力墙相连时,拉结筋伸入框架柱或剪力墙内长度见 88J-2 按 8 度抗震采纳
6 墙上不得留设脚手眼
7 砌体隔墙沿高度不大于 2m 间距设置一道圈梁
纵筋 4φ12 通长,箍筋 φ
