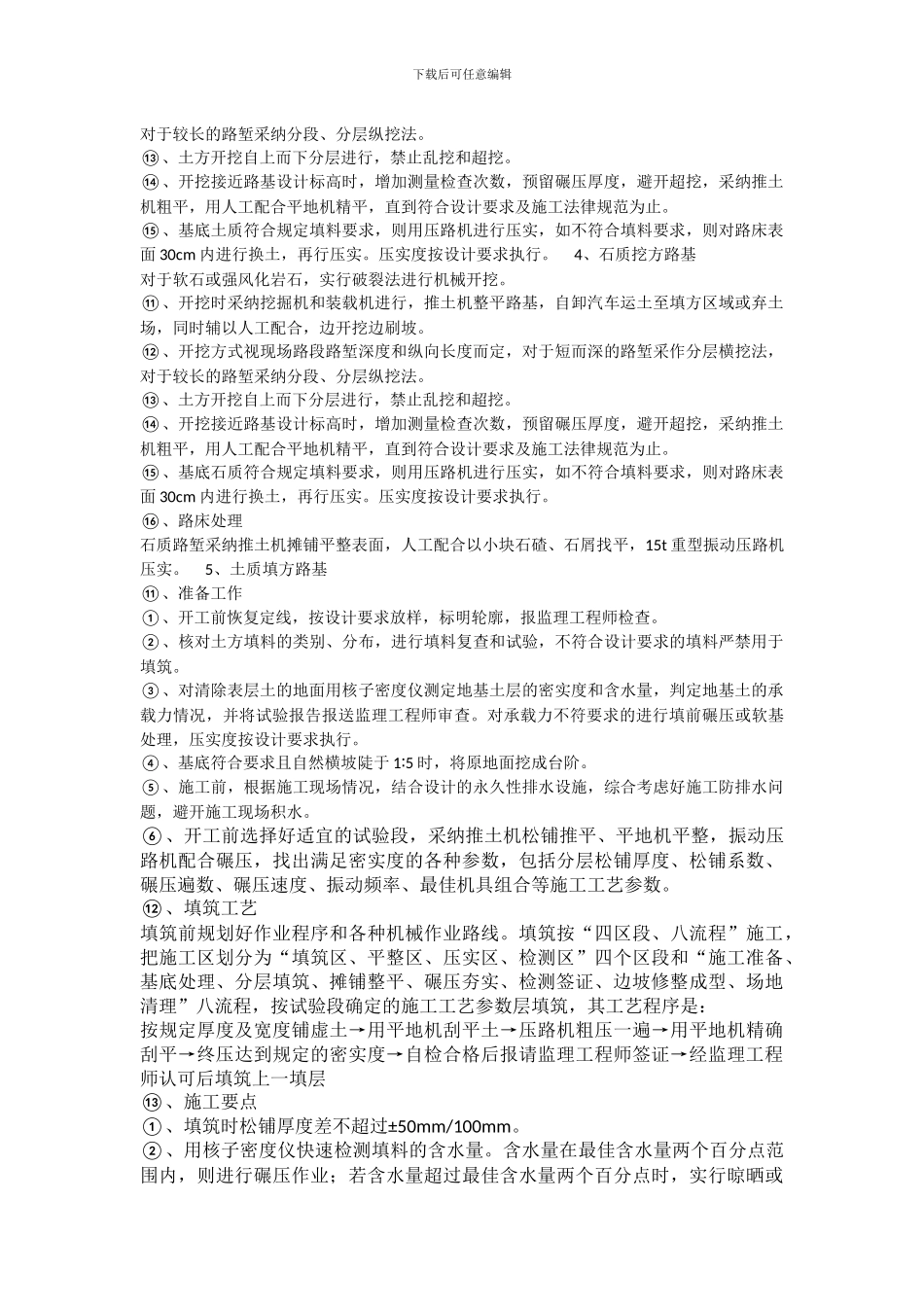

下载后可任意编辑 精品文档下载 最新资料,word 文档,可以自由编辑!!下载后可任意编辑【本页是封面,下载后可以删除!】 确定施工方案一.路基工程施工方案1.工程概况:本合同段为南友路至明阳工业区连接两个阶段施工图 K0+000~K2+700 施工段,路线起点 K0+000 为明阳工业区道路起点,中经那楞村,路线终点南友路 K2+700,总长为2.7 公里。路线位于广西南部,南宁丘陵盆地内丶吴圩附近丶测区地势平坦丶海拔高程一般在 113~152 米之间。K0+000~k2+130 段所经地区为岩溶残丘区,地形起伏不大丶开阔平坦丶地面覆盖层厚丶少见基岩山露。测区地处北回归线以南丶属亚热带季风气候,终年受较强的太阳辐射和海陆季风的影响。雨热同季,夏长冬短丶夏热冬暖,沿线所经地区位于明阳采石场附近,筑路材料丰富。主要工程内容为:路基挖土方 76719m³ 路基挖石方 98375m³ 防护工程数量 47713.2㎡ 排水圬工数量 4784.64m³ 挡土墙 涵洞 通道 路面底基层 2.施工技术方案路基工程施工顺序 1、挖方路基施工顺序 施工准备→测量放样→表层清理→松动爆破(石质挖方)→分层开挖→人工检底→检测签证→面层整型→边坡修整 2、填方路基施工顺序 施工准备→测量放样→表层清理→基底处理→分层填筑→摊铺平整→碾压夯实→检测签证→面层整型→边坡修整 (1)、准备工作 ⑪、开工前至少 20 天内,应对施工范围断面进行实测,将实测结果报监理工程师审核。 、现场接桩,并进行全面复测,测量结果报请监理工程师批准,及时编制实施性施工组⑫织设计和测量放样工作。 ⑬、完善合同段总体施工进度计划和施工工艺方案,报监理工程师审批。 ⑭、组织推土机、挖掘机、装载机和汽车对沿线施工范围内场地进行清理。将地面结构物予以拆除,并将路基范围内的坑穴及时制定处理方案,填平夯实。 3、土质挖方路基 ⑪、开挖时采纳挖掘机和装载机进行,推土机整平路基,自卸汽车运土至填方区域或弃土场,同时辅以人工配合,边开挖边刷坡。 ⑫、开挖方式视现场路段路堑深度和纵向长度而定,对于短而深的路堑采作分层横挖法,下载后可任意编辑对于较长的路堑采纳分段、分层纵挖法。 ⑬、土方开挖自上而下分层进行,禁止乱挖和超挖。 ⑭、开挖接近路基设计标高时,增加测量检查次数,预留碾压厚度,避开超挖,采纳推土机粗平,用人工配合平地机精平,直到符合设计要求及施工法律规范为止。⑮、基底土质符合规定填料要求,则用压路机进行压实,如不...
