下载后可任意编辑种植式屋面防护系统施工方法1、防水设计方案屋顶花园的屋面长时间处于有水状态,对防水层的各项要求都很高,材料的选择是一方面,施工时对关键部位的节点处理同样重要,需采纳耐久性、耐腐蚀性、抗渗性及耐穿刺性能较好的防水材料,施工时的精心操作
本方案适用于种植式屋面系统及车库顶板种植系统,所以根据编制依据 JGJ155-2024《种植屋面工程技术规程》设计应为以下几个部分:找坡层、找平层、普通防水层、阻防水层、排水层、过滤蓄水层、种植土层及种植植被层

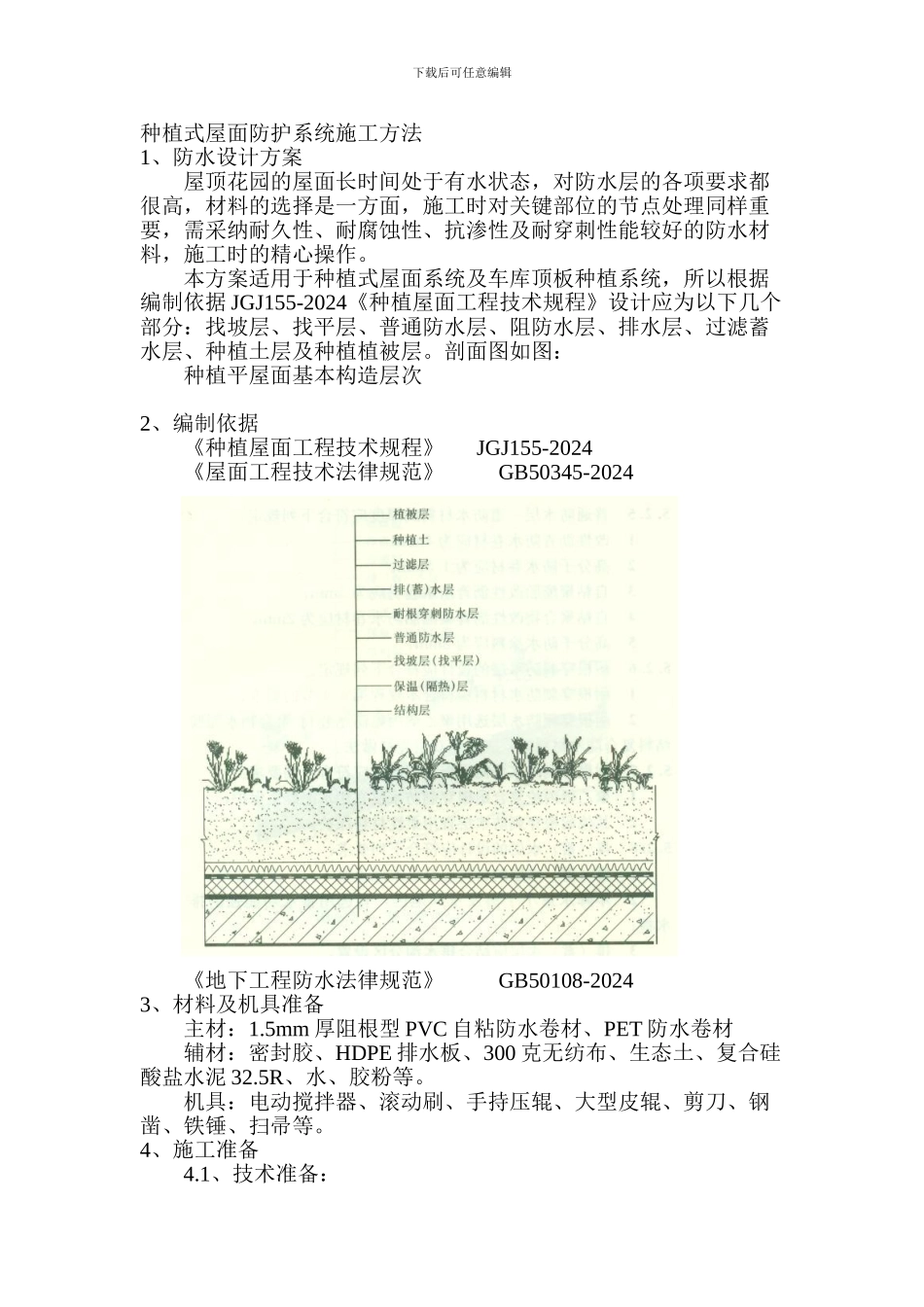

剖面图如图:种植平屋面基本构造层次2、编制依据《种植屋面工程技术规程》 JGJ155-2024 《屋面工程技术法律规范》 GB50345-2024《地下工程防水法律规范》 GB50108-20243、材料及机具准备主材:1
5mm 厚阻根型 PVC 自粘防水卷材、PET 防水卷材辅材:密封胶、HDPE 排水板、300 克无纺布、生态土、复合硅酸盐水泥 32
5R、水、胶粉等
机具:电动搅拌器、滚动刷、手持压辊、大型皮辊、剪刀、钢凿、铁锤、扫帚等
4、施工准备4
1、技术准备:下载后可任意编辑①、方案交底:施工方案内容,种植屋面作法、节点作法

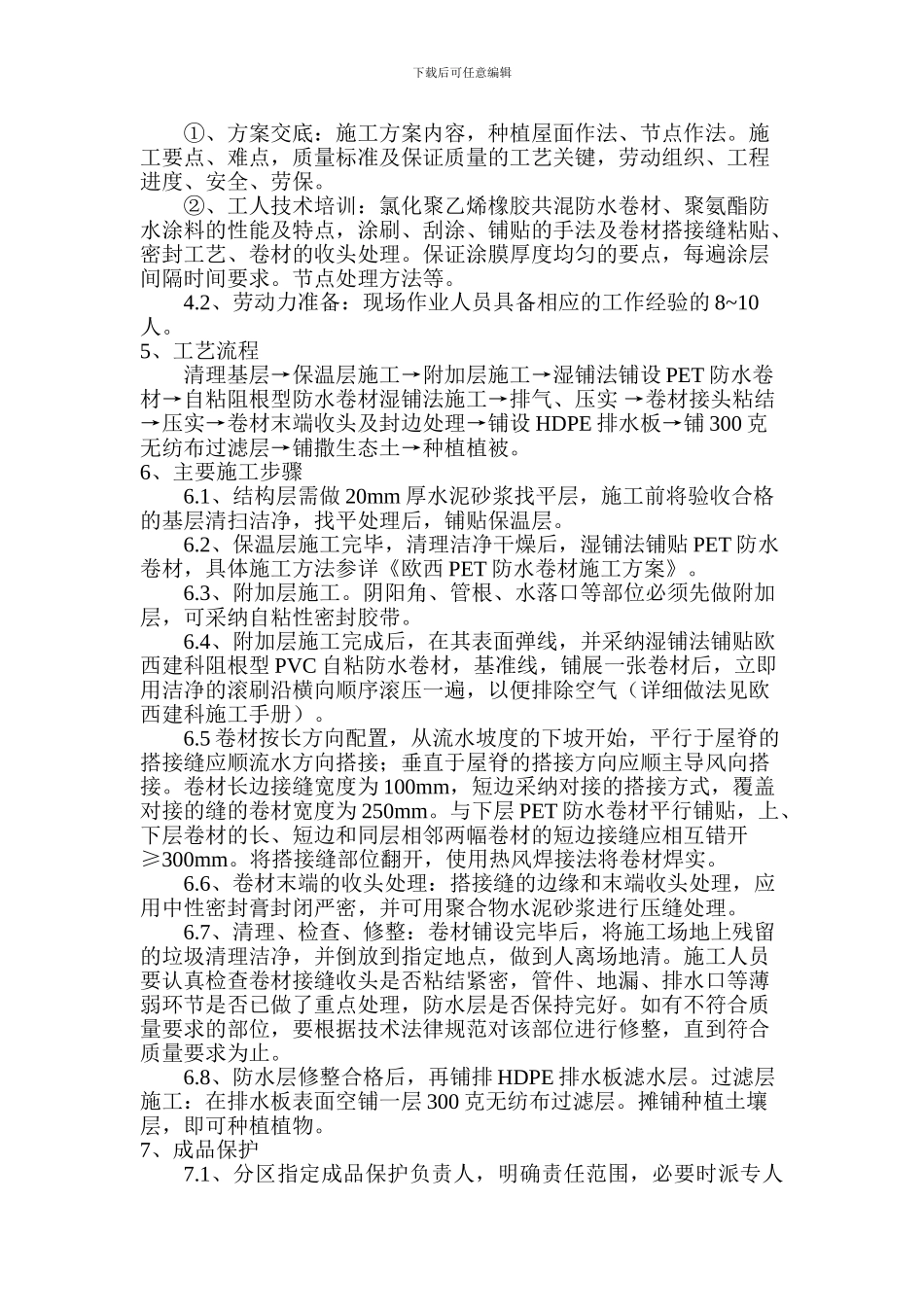

施工要点、难点,质量标准及保证质量的工艺关键,劳动组织、工程进度、安全、劳保
②、工人技术培训:氯化聚乙烯橡胶共混防水卷材、聚氨酯防水涂料的性能及特点,涂刷、刮涂、铺贴的手法及卷材搭接缝粘贴、密封工艺、卷材的收头处理
保证涂膜厚度均匀的要点,每遍涂层间隔时间要求
节点处理方法等
2、劳动力准备:现场作业人员具备相应的工作经验的 8~10人
5、工艺流程清理基层→保温层施工→附加层施工→湿铺法铺设 PET 防水卷材→自粘阻根型防水卷材湿铺法施工→排气、压实 →卷材接头粘结→压实→卷材末端收头及封边处理→铺设 HDPE 排水板→铺 300 克无纺布过滤层→铺撒生态土→种植植被
