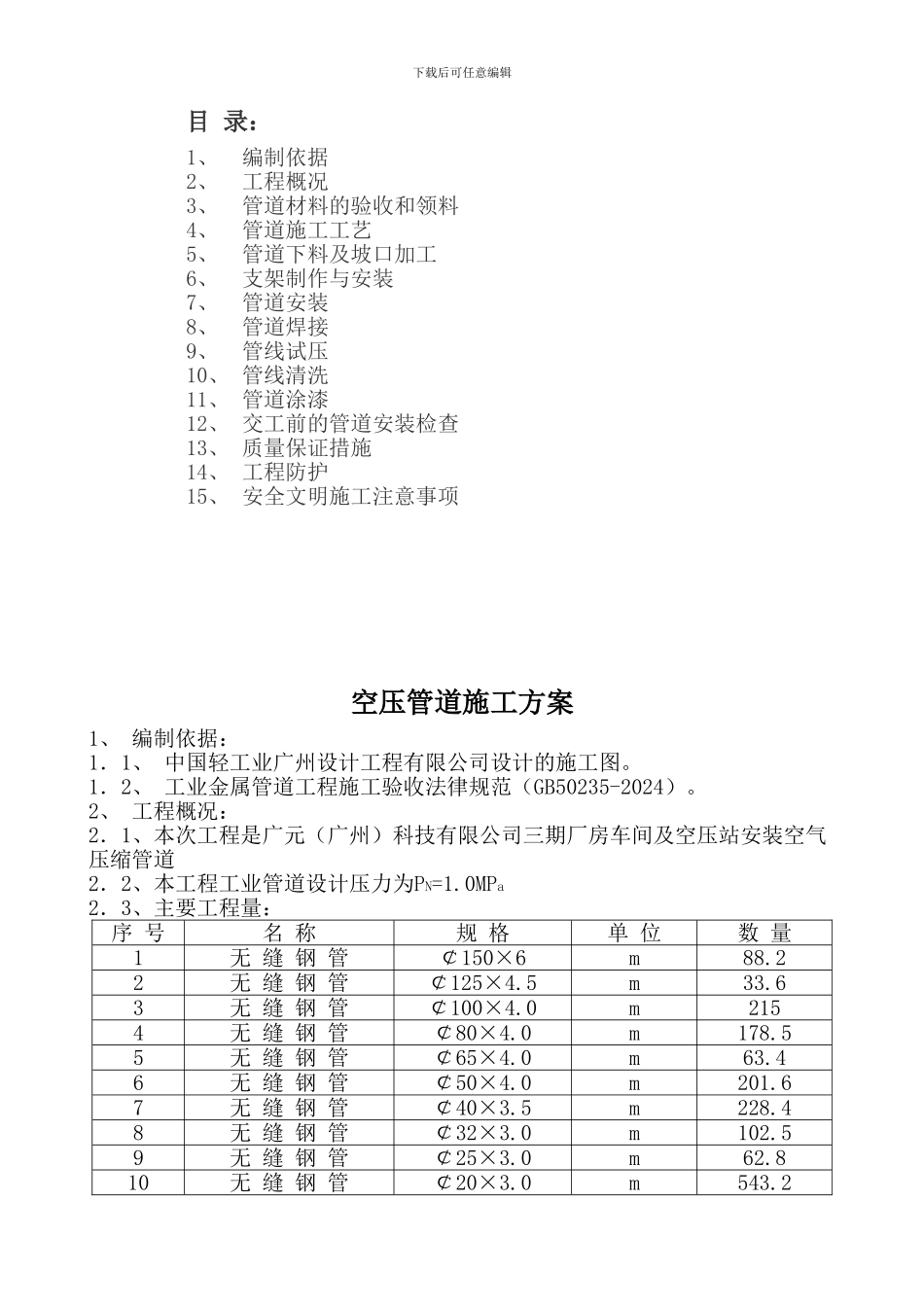

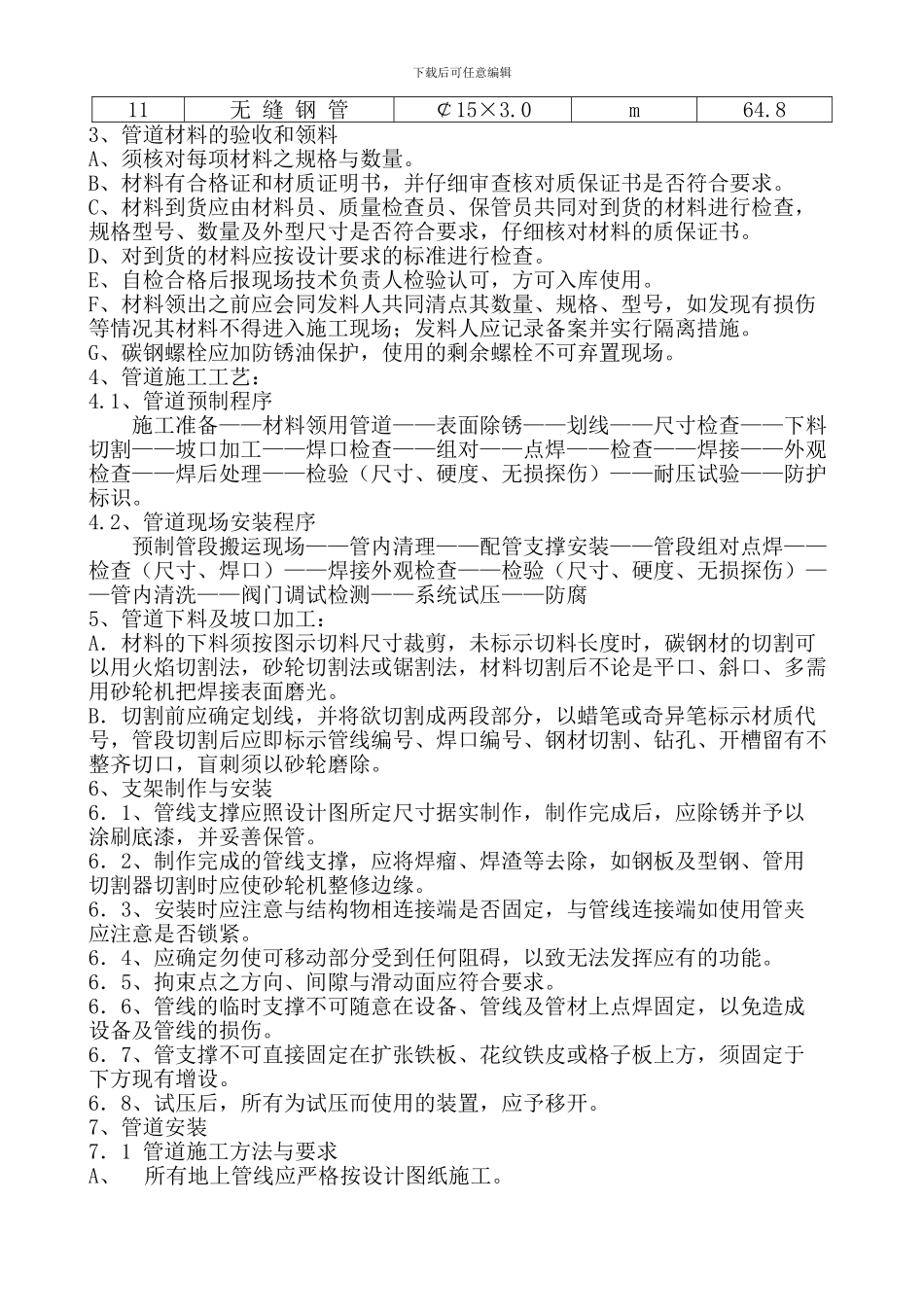

下载后可任意编辑广元科技三期厂房空气压缩管道施工方案广东省源天工程公司下载后可任意编辑目 录:1、编制依据2、工程概况3、管道材料的验收和领料4、管道施工工艺5、管道下料及坡口加工6、支架制作与安装7、管道安装8、管道焊接9、管线试压10、 管线清洗11、 管道涂漆12、 交工前的管道安装检查13、 质量保证措施14、 工程防护15、 安全文明施工注意事项空压管道施工方案1、 编制依据:1.1、 中国轻工业广州设计工程有限公司设计的施工图。1.2、 工业金属管道工程施工验收法律规范(GB50235-2024)。2、 工程概况:2.1、本次工程是广元(广州)科技有限公司三期厂房车间及空压站安装空气压缩管道2.2、本工程工业管道设计压力为PN=1.0MPa 2.3、主要工程量:序 号名 称规 格单 位数 量1无 缝 钢 管¢150×6m88.22无 缝 钢 管¢125×4.5m33.63无 缝 钢 管¢100×4.0m2154无 缝 钢 管¢80×4.0m178.55无 缝 钢 管¢65×4.0m63.46无 缝 钢 管¢50×4.0m201.67无 缝 钢 管¢40×3.5m228.48无 缝 钢 管¢32×3.0m102.59无 缝 钢 管¢25×3.0m62.810无 缝 钢 管¢20×3.0m543.2下载后可任意编辑11无 缝 钢 管¢15×3.0m64.83、管道材料的验收和领料A、须核对每项材料之规格与数量。B、材料有合格证和材质证明书,并仔细审查核对质保证书是否符合要求。C、材料到货应由材料员、质量检查员、保管员共同对到货的材料进行检查,规格型号、数量及外型尺寸是否符合要求,仔细核对材料的质保证书。D、对到货的材料应按设计要求的标准进行检查。E、自检合格后报现场技术负责人检验认可,方可入库使用。F、材料领出之前应会同发料人共同清点其数量、规格、型号,如发现有损伤等情况其材料不得进入施工现场;发料人应记录备案并实行隔离措施。G、碳钢螺栓应加防锈油保护,使用的剩余螺栓不可弃置现场。4、管道施工工艺:4.1、管道预制程序施工准备——材料领用管道——表面除锈——划线——尺寸检查——下料切割——坡口加工——焊口检查——组对——点焊——检查——焊接——外观检查——焊后处理——检验(尺寸、硬度、无损探伤)——耐压试验——防护标识。4.2、管道现场安装程序预制管段搬运现场——管内清理——配管支撑安装——管段组对点焊——检查(尺寸、焊口)——焊接外观检查——检验(尺寸、硬度、无损探伤)——管内清洗——阀门调试检测——系统试压——防腐5、管道下料及坡口加工:A.材料...
