垫江中学危改修建第教学大楼专项施工方案 施工组织设计下载后可任意编辑垫江中学危改修建第二教学楼空心楼盖板施工方案施工单位:重庆市桦竣建筑工程有限公司垫江中学危改修建第二教学楼项目现浇混凝土空心楼盖专项施工方案一、编制依据及说明垫江中学危改修建第二教学楼工程现浇混凝土空心楼盖施工方1垫江中学危改修建第教学大楼专项施工方案 施工组织设计下载后可任意编辑案 , 主 要 依 据 《 现 浇 混 凝 土 空 心 楼 盖 结 构 技 术 规 程 》 CECS 175:2024、《现浇混凝空心楼盖质量验收法律规范》 05SG343,垫江中学危改修建第二教学楼项目现浇混凝土空心楼盖施工图纸以及国家相关文件、法律规范、规定等要求编制
二、工程概况垫江中学危改修建第二教学楼建筑面积 9474
7 ,为多层异㎡形柱框架结构、共五层,建筑高度 18 m,本工程教室楼盖部位采纳现浇混凝土空心楼盖
厚度 18CM,GBE 高强复合薄壁筒芯管外径10CM,现浇混凝土空心楼盖是按一定规则放置永久性埋入式内模后,经现场浇筑混凝土而在楼板中形成空腔的楼盖
本工程空心楼盖施工面积约为 5760 平方米
三、施工方案(一)、施工顺序:现浇混凝土空心楼盖的施工顺序:测量放线 → 安装模板→预制薄壁筒芯管下部砼垫块 → 模板上划线定位 → 梁钢筋、板底钢筋、→ 预埋水电线管及竖向穿板管 → 内模安装、→内模抗浮技术措施→内模定位技术措施→ 板面钢筋安装 → 钢筋、内模隐蔽检查验收 → 铺设架空马道浇筑混凝土 → 混凝土养护 → 拆模

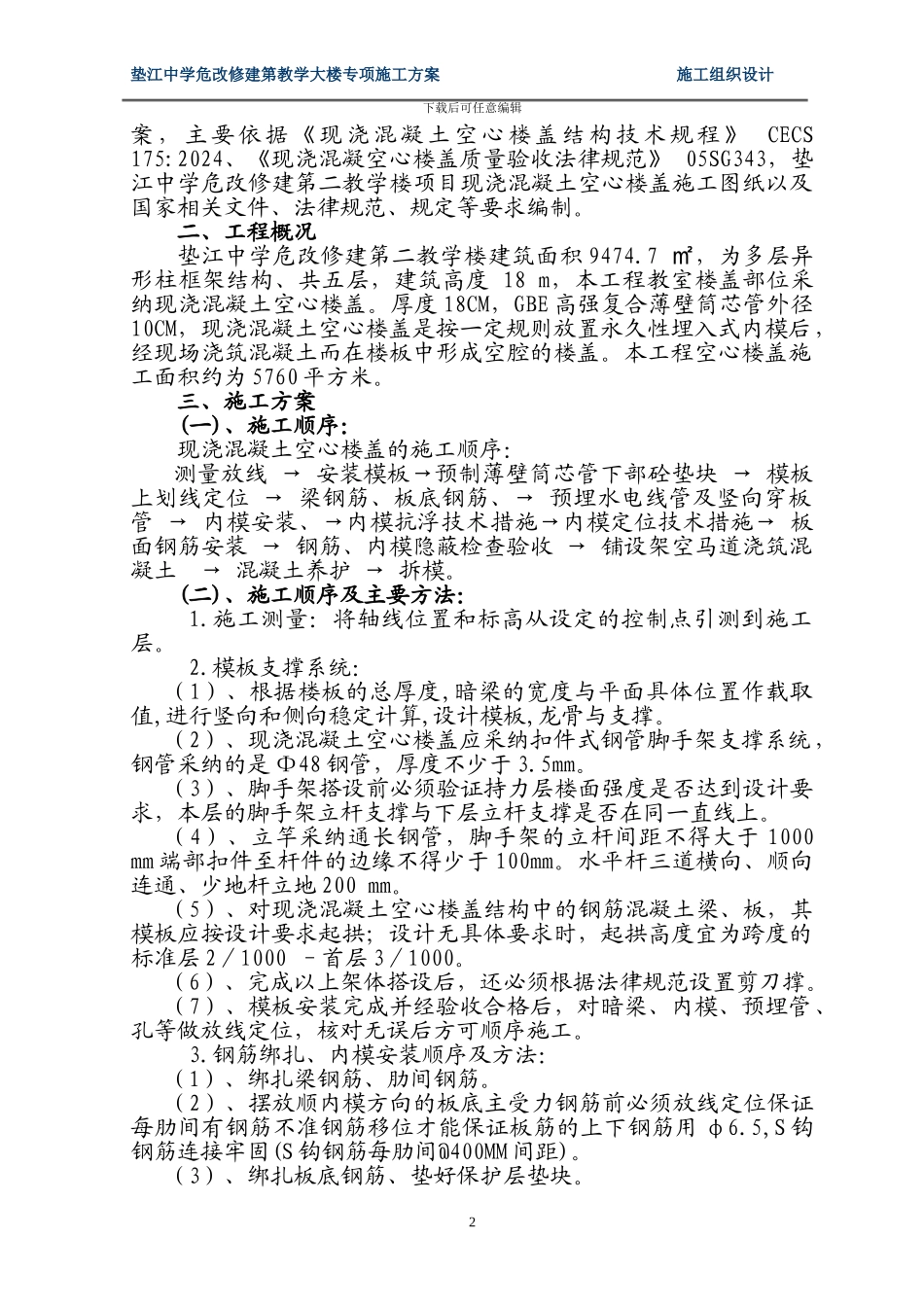

(二)、施工顺序及主要方法:1
施工测量:将轴线位置和标高从设定的控制点引测到施工层
模板支撑系统:(1)、根据楼板的总厚度,暗梁的宽度与平面具体位置作载取值,进行竖向和侧向稳定计算,设计模板,龙骨与支撑

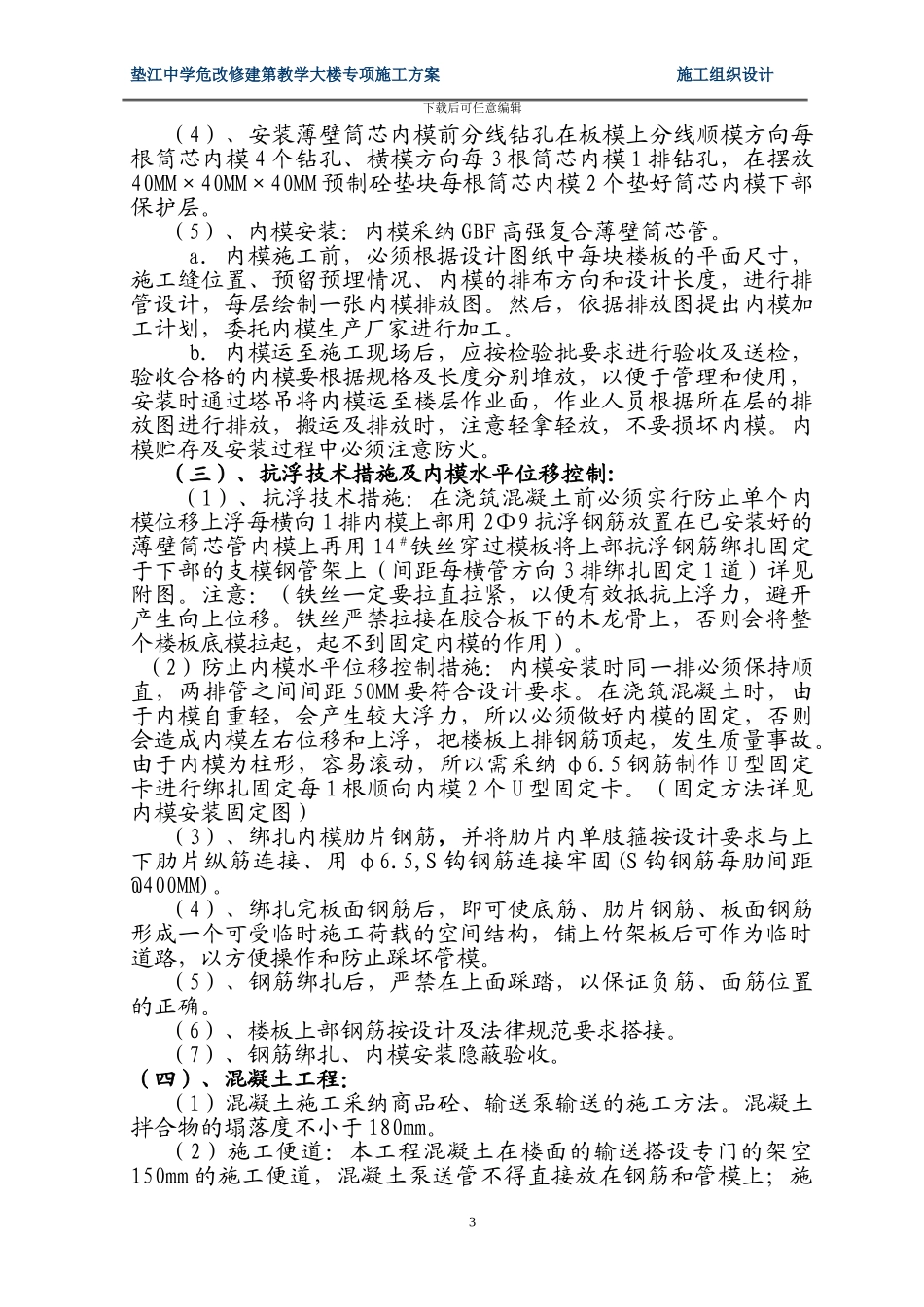

(2)、现浇混凝土空心楼盖应采纳扣件式钢管脚手架支撑系统,钢管采纳的是 Ф48
