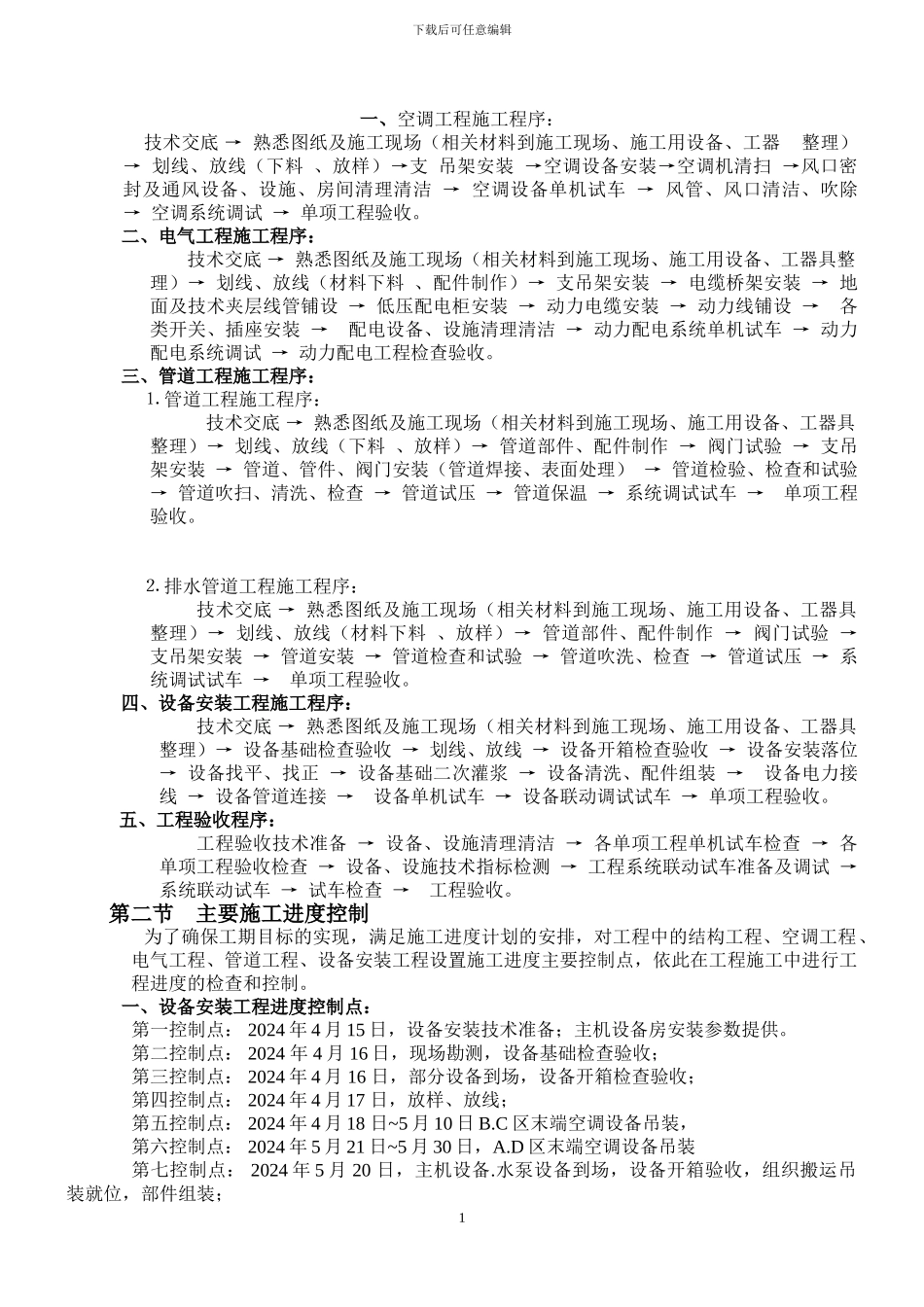

下载后可任意编辑 一、空调工程施工程序: 技术交底 → 熟悉图纸及施工现场(相关材料到施工现场、施工用设备、工器 整理)→ 划线、放线(下料 、放样)→支 吊架安装 →空调设备安装→空调机清扫 →风口密封及通风设备、设施、房间清理清洁 → 空调设备单机试车 → 风管、风口清洁、吹除 → 空调系统调试 → 单项工程验收。 二、电气工程施工程序:技术交底 → 熟悉图纸及施工现场(相关材料到施工现场、施工用设备、工器具整理)→ 划线、放线(材料下料 、配件制作)→ 支吊架安装 → 电缆桥架安装 → 地面及技术夹层线管铺设 → 低压配电柜安装 → 动力电缆安装 → 动力线铺设 → 各类开关、插座安装 → 配电设备、设施清理清洁 → 动力配电系统单机试车 → 动力配电系统调试 → 动力配电工程检查验收。 三、管道工程施工程序:⒈ 管道工程施工程序:技术交底 → 熟悉图纸及施工现场(相关材料到施工现场、施工用设备、工器具整理)→ 划线、放线(下料 、放样)→ 管道部件、配件制作 → 阀门试验 → 支吊架安装 → 管道、管件、阀门安装(管道焊接、表面处理) → 管道检验、检查和试验 → 管道吹扫、清洗、检查 → 管道试压 → 管道保温 → 系统调试试车 → 单项工程验收。⒉ 排水管道工程施工程序:技术交底 → 熟悉图纸及施工现场(相关材料到施工现场、施工用设备、工器具整理)→ 划线、放线(材料下料 、放样)→ 管道部件、配件制作 → 阀门试验 → 支吊架安装 → 管道安装 → 管道检查和试验 → 管道吹洗、检查 → 管道试压 → 系统调试试车 → 单项工程验收。四、设备安装工程施工程序:技术交底 → 熟悉图纸及施工现场(相关材料到施工现场、施工用设备、工器具整理)→ 设备基础检查验收 → 划线、放线 → 设备开箱检查验收 → 设备安装落位 → 设备找平、找正 → 设备基础二次灌浆 → 设备清洗、配件组装 → 设备电力接线 → 设备管道连接 → 设备单机试车 → 设备联动调试试车 → 单项工程验收。五、工程验收程序:工程验收技术准备 → 设备、设施清理清洁 → 各单项工程单机试车检查 → 各单项工程验收检查 → 设备、设施技术指标检测 → 工程系统联动试车准备及调试 → 系统联动试车 → 试车检查 → 工程验收。 第二节 主要施工进度控制 为了确保工期目标的实现,满足施工进度计...
