下载后可任意编辑 第一章 工程概况一.工程名称广州大马站商业中心二.工程地点广州市中山五路及新民路 JY-3 地块三.建设单位广州捷利房地产开发有限公司四.设计单位广州市城市规划勘测设计讨论院五.监理单位广州宏达工程顾问有限公司六.总承包人广州市城建工程总承包有限公司七.工程性质广州大马站商业中心,地上六层裙楼为商业建筑,7~20 层塔楼为办公楼建筑,面积约 20000 平方米,6 楼为设备层
八.承包内容1
1裙楼、塔楼的空调、通风系统安装
2设计图纸中要求的工程
3以及施工图纸上已经设计及完成本工程所需要的其它内容
4通风空调系统调试验收维修

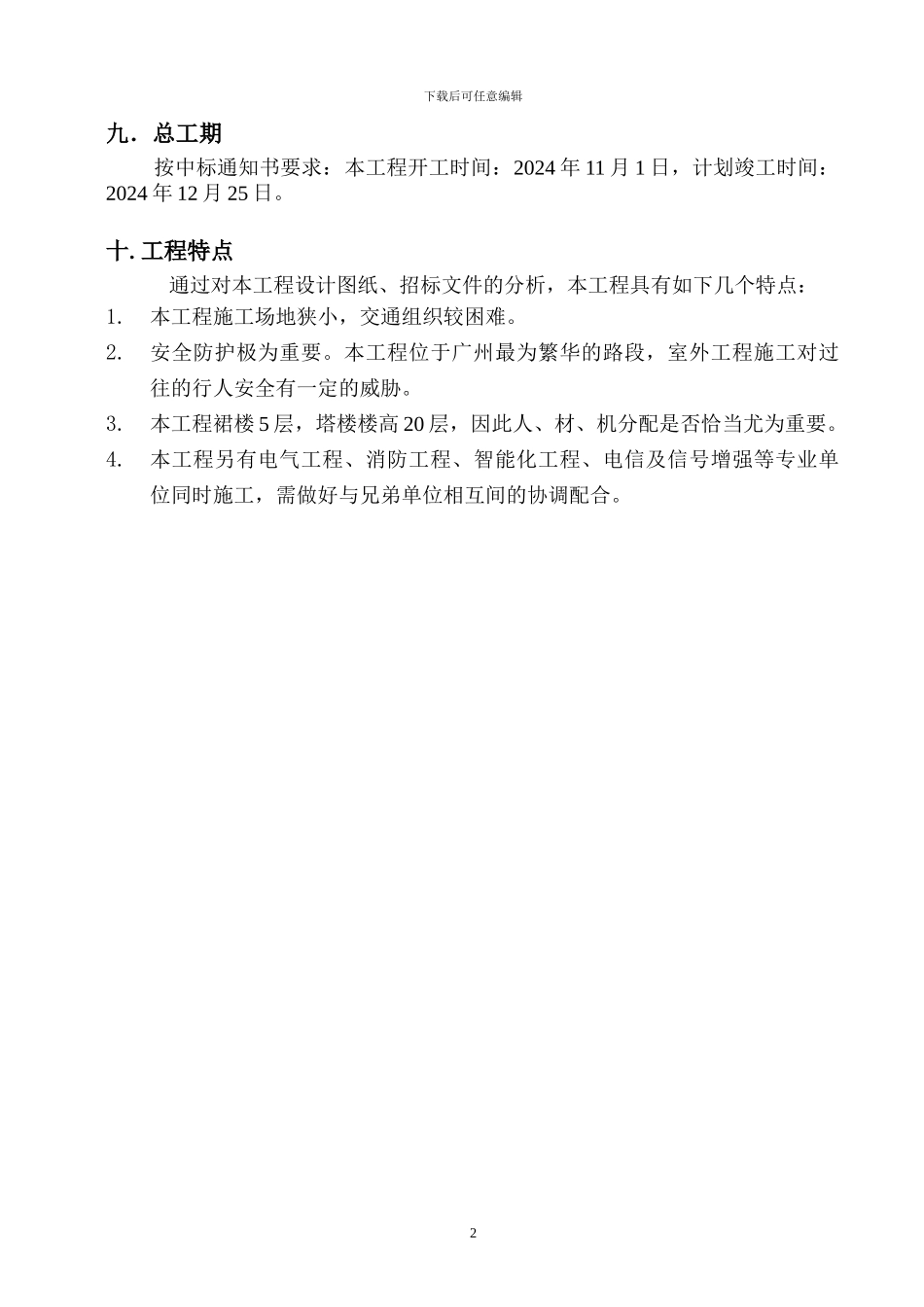

1下载后可任意编辑九.总工期按中标通知书要求:本工程开工时间:2024 年 11 月 1 日,计划竣工时间:2024 年 12 月 25 日
工程特点通过对本工程设计图纸、招标文件的分析,本工程具有如下几个特点:1
本工程施工场地狭小,交通组织较困难
安全防护极为重要
本工程位于广州最为繁华的路段,室外工程施工对过往的行人安全有一定的威胁
本工程裙楼 5 层,塔楼楼高 20 层,因此人、材、机分配是否恰当尤为重要
本工程另有电气工程、消防工程、智能化工程、电信及信号增强等专业单位同时施工,需做好与兄弟单位相互间的协调配合
2施工组织设计 广州大马站商业中心工程第二章 施工部署一、施工组织与现场管理方法(一)施工组织机构本工程采纳项目法施工管理模式组织施工,由公司委派一名项目经理组建项目经理部,全权处理现场日常一切事务
项目经理对外代表公司与工程有关的各方进行业务联系,直接处理施工中各方面的问题;对内指挥协调各专业工种的施工,全面负责工程的生产、技术、质量、安全和行政管理以及职工的思想政治工作
项目经理部组织架构图(二)具体分工负责本工程按专业进行分工负责,在项目经理的领导下,现场所有人员分
