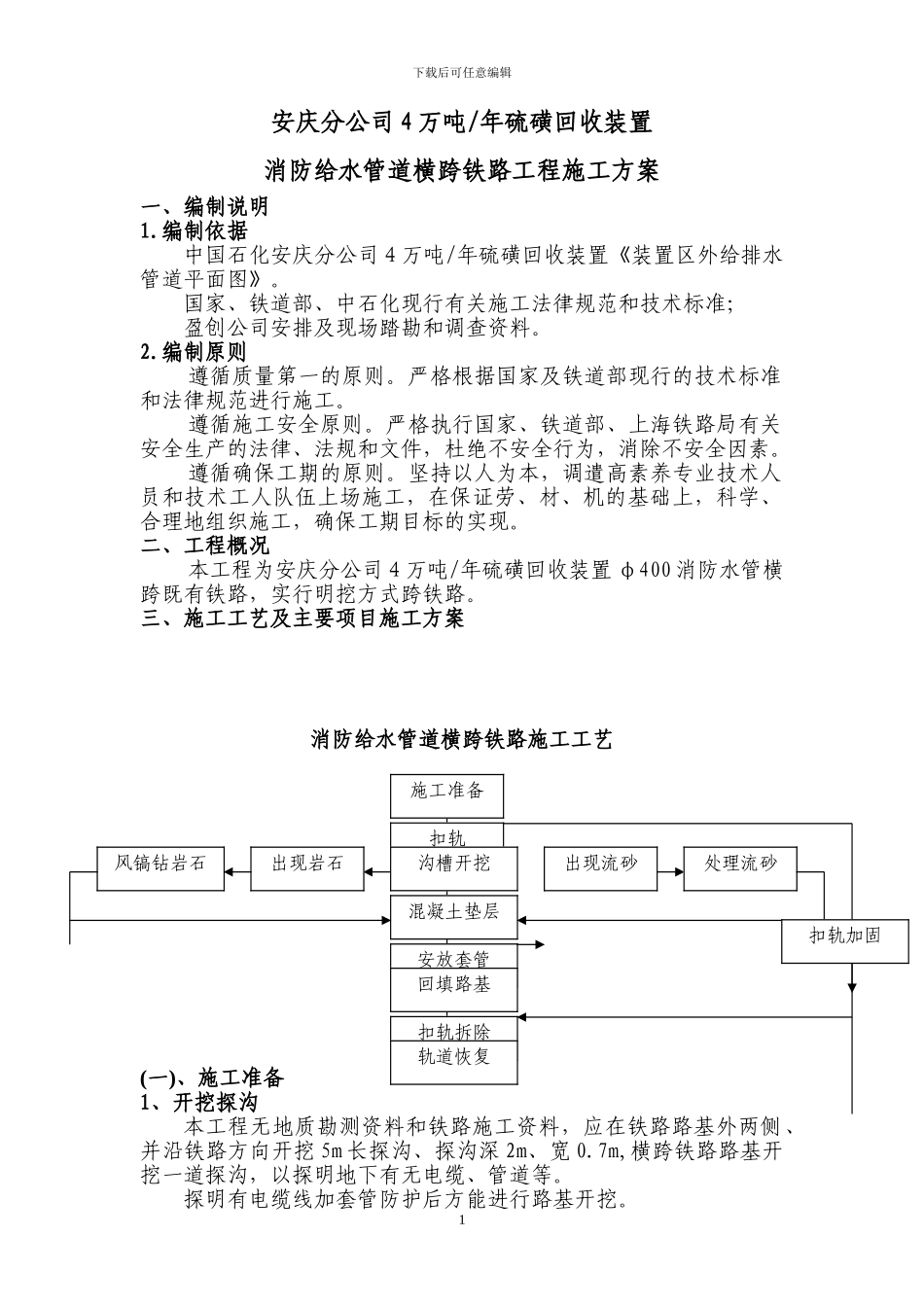

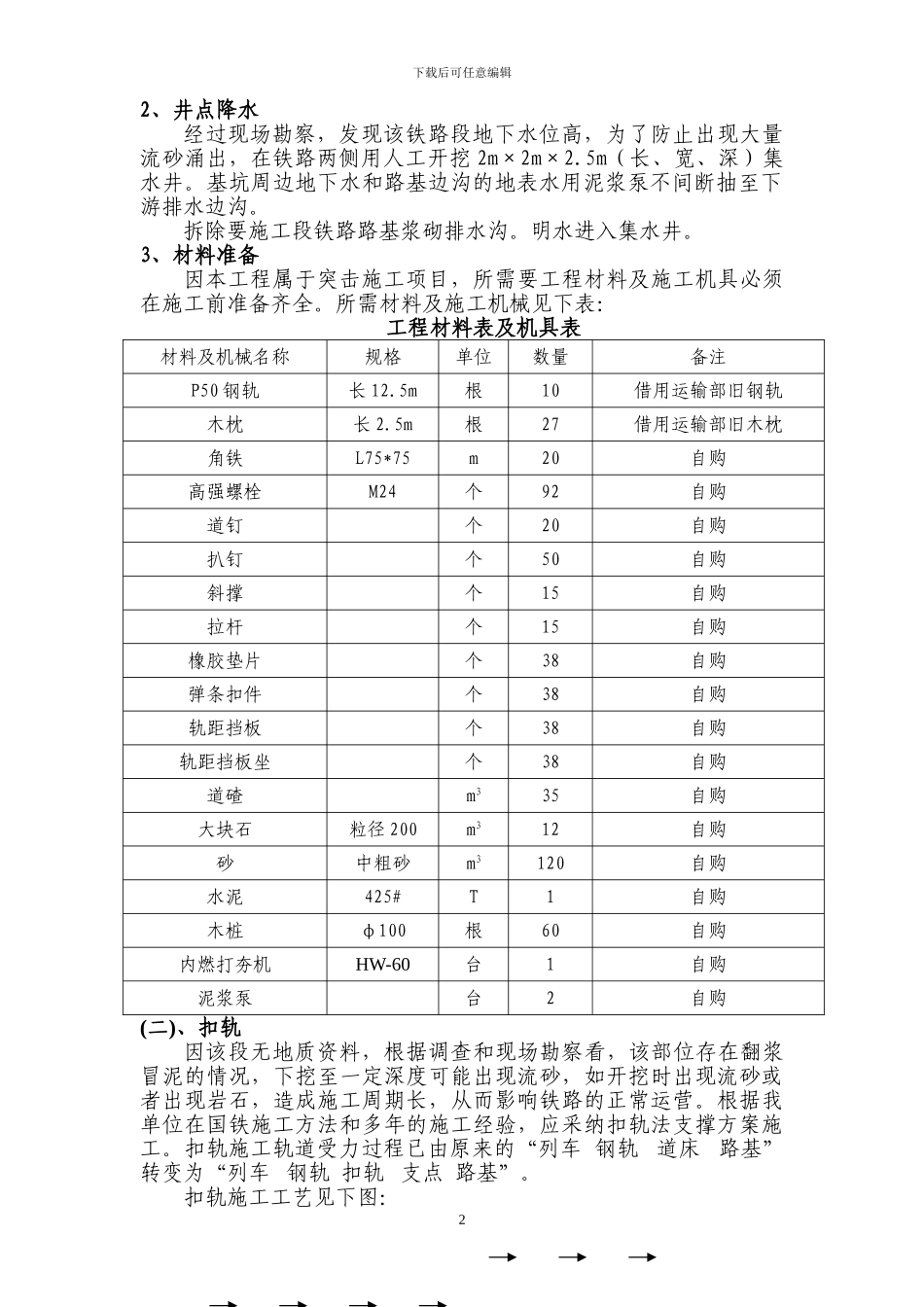

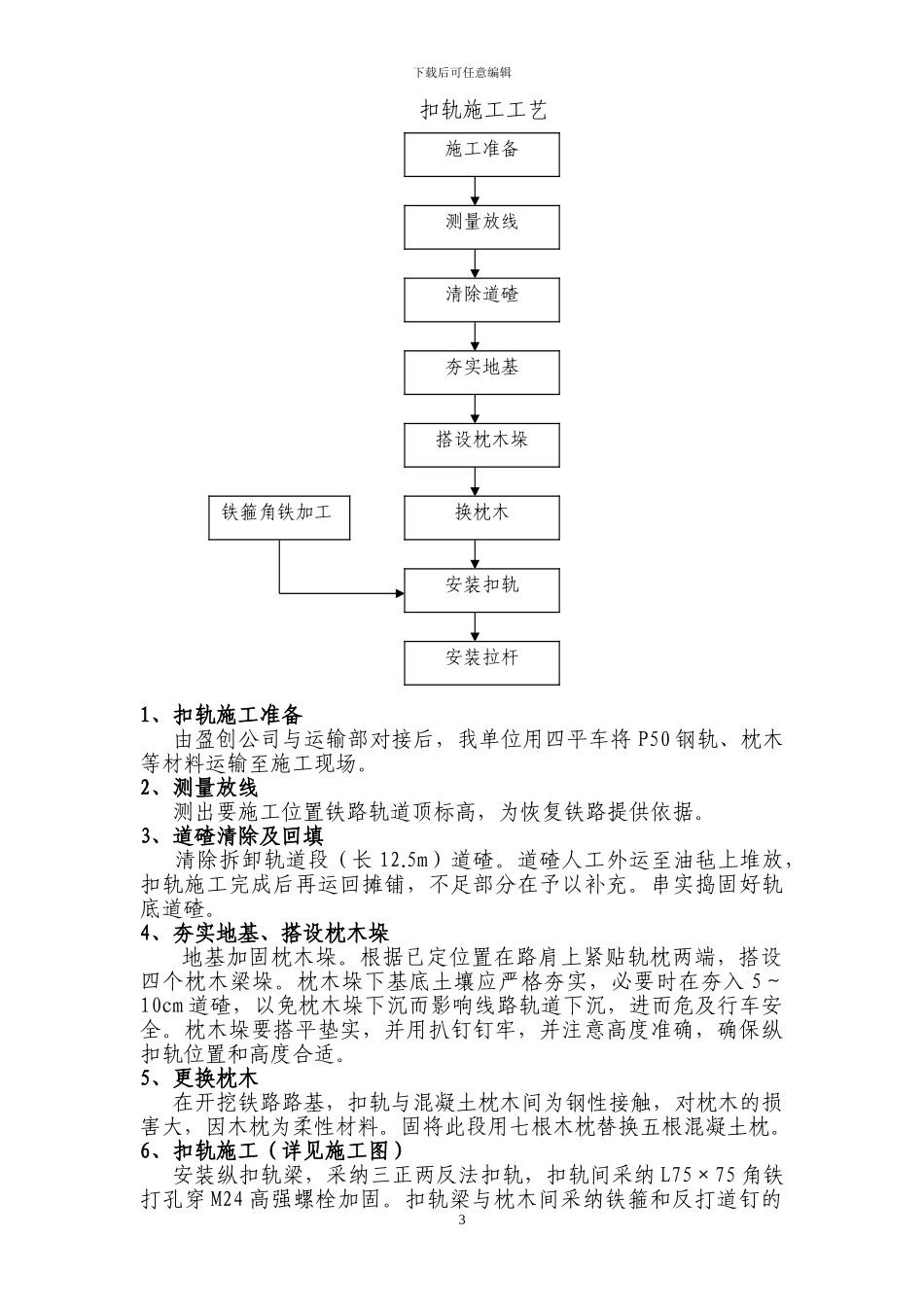

下载后可任意编辑安庆分公司 4 万吨/年硫磺回收装置消防给水管道横跨铁路工程施工方案一、编制说明1.编制依据中国石化安庆分公司4万吨/年硫磺回收装置《装置区外给排水管道平面图》。国家、铁道部、中石化现行有关施工法律规范和技术标准;盈创公司安排及现场踏勘和调查资料。2.编制原则遵循质量第一的原则。严格根据国家及铁道部现行的技术标准和法律规范进行施工。遵循施工安全原则。严格执行国家、铁道部、上海铁路局有关安全生产的法律、法规和文件,杜绝不安全行为,消除不安全因素。遵循确保工期的原则。坚持以人为本,调遣高素养专业技术人员和技术工人队伍上场施工,在保证劳、材、机的基础上,科学、合理地组织施工,确保工期目标的实现。二、工程概况本工程为安庆分公司4万吨/年硫磺回收装置 φ400 消防水管横跨既有铁路,实行明挖方式跨铁路。三、施工工艺及主要项目施工方案消防给水管道横跨铁路施工工艺 (一)、施工准备1、开挖探沟本工程无地质勘测资料和铁路施工资料,应在铁路路基外两侧、并沿铁路方向开挖 5m 长探沟、探沟深 2m、宽 0.7m,横跨铁路路基开挖一道探沟,以探明地下有无电缆、管道等。探明有电缆线加套管防护后方能进行路基开挖。1施工准备扣轨混凝土垫层安放套管回填路基扣轨拆除出现流砂处理流砂沟槽开挖出现岩石风镐钻岩石轨道恢复扣轨加固下载后可任意编辑2、井点降水经过现场勘察,发现该铁路段地下水位高,为了防止出现大量流砂涌出,在铁路两侧用人工开挖 2m×2m×2.5m(长、宽、深)集水井。基坑周边地下水和路基边沟的地表水用泥浆泵不间断抽至下游排水边沟。拆除要施工段铁路路基浆砌排水沟。明水进入集水井。3、材料准备因本工程属于突击施工项目,所需要工程材料及施工机具必须在施工前准备齐全。所需材料及施工机械见下表:工程材料表及机具表材料及机械名称规格单位数量备注P50 钢轨长 12.5m根10借用运输部旧钢轨木枕长 2.5m根27借用运输部旧木枕角铁L75*75m20自购高强螺栓M24个92自购道钉个20自购扒钉个50自购斜撑个15自购拉杆个15自购橡胶垫片个38自购弹条扣件个38自购轨距挡板个38自购轨距挡板坐个38自购道碴m335自购大块石粒径 200m312自购砂中粗砂m3120自购水泥425#T1自购木桩φ100根60自购内燃打夯机HW-60台1自购泥浆泵台2自购(二)、扣轨因该段无地质资料,根据调查和现场勘察看,该部位存在翻浆冒泥的情况,下挖至一定深度可能出现流砂,如开挖时出现流砂或者出现岩石,造成施工...
