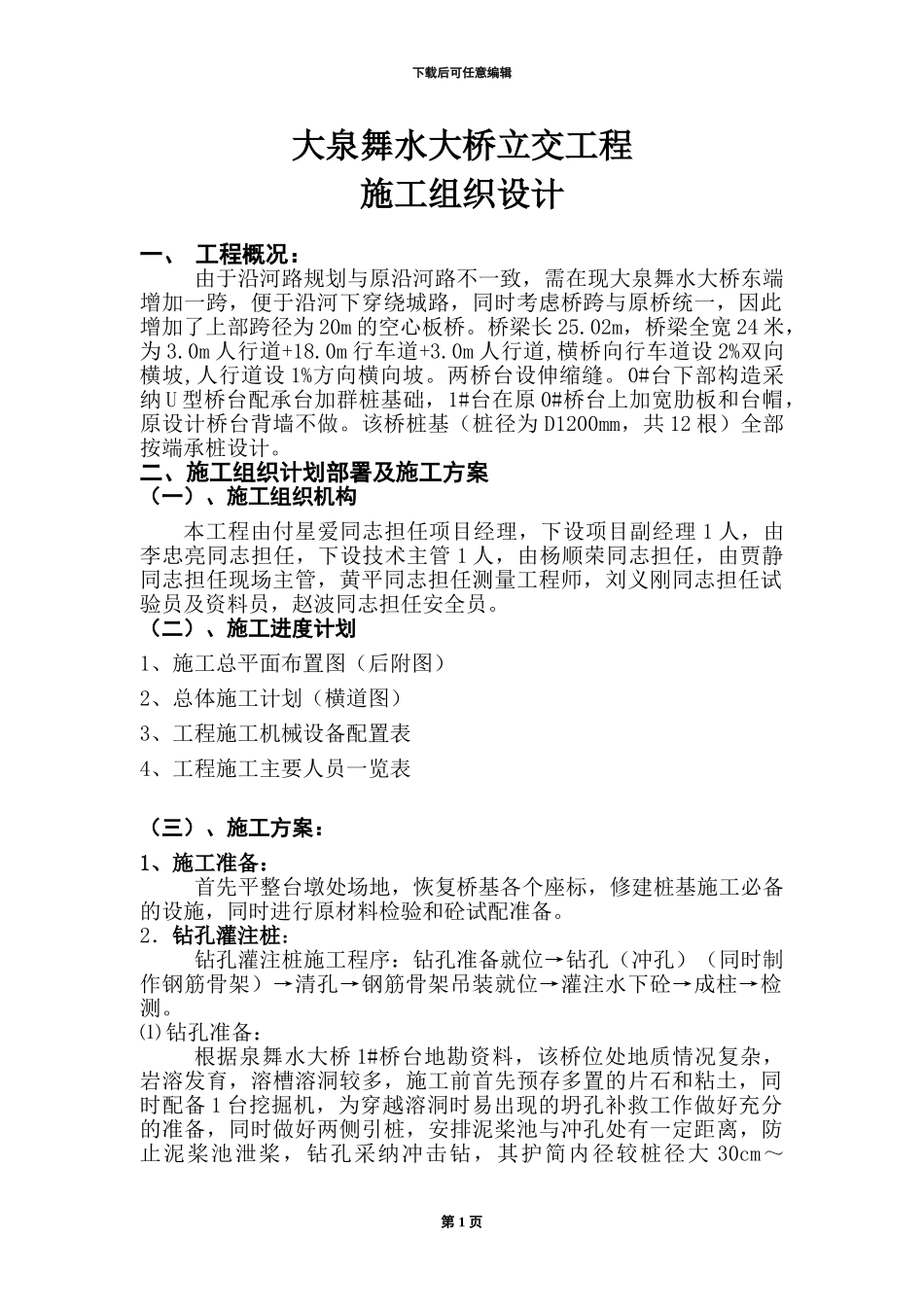

下载后可任意编辑大泉舞水大桥立交工程施工组织设计一、 工程概况:由于沿河路规划与原沿河路不一致,需在现大泉舞水大桥东端增加一跨,便于沿河下穿绕城路,同时考虑桥跨与原桥统一,因此增加了上部跨径为 20m 的空心板桥
桥梁长 25
02m,桥梁全宽 24 米,为 3
0m 人行道+18
0m 行车道+3
0m 人行道,横桥向行车道设 2%双向横坡,人行道设 1%方向横向坡
两桥台设伸缩缝
0#台下部构造采纳 U 型桥台配承台加群桩基础,1#台在原 0#桥台上加宽肋板和台帽,原设计桥台背墙不做
该桥桩基(桩径为 D1200mm,共 12 根)全部按端承桩设计
二、施工组织计划部署及施工方案(一)、施工组织机构本工程由付星爱同志担任项目经理,下设项目副经理 1 人,由李忠亮同志担任,下设技术主管 1 人,由杨顺荣同志担任,由贾静同志担任现场主管,黄平同志担任测量工程师,刘义刚同志担任试验员及资料员,赵波同志担任安全员
(二)、施工进度计划1、施工总平面布置图(后附图)2、总体施工计划(横道图)3、工程施工机械设备配置表4、工程施工主要人员一览表(三)、施工方案:1、施工准备:首先平整台墩处场地,恢复桥基各个座标,修建桩基施工必备的设施,同时进行原材料检验和砼试配准备
2.钻孔灌注桩:钻孔灌注桩施工程序:钻孔准备就位→钻孔(冲孔)(同时制作钢筋骨架)→清孔→钢筋骨架吊装就位→灌注水下砼→成柱→检测
⑴ 钻孔准备:根据泉舞水大桥 1#桥台地勘资料,该桥位处地质情况复杂,岩溶发育,溶槽溶洞较多,施工前首先预存多置的片石和粘土,同时配备 1 台挖掘机,为穿越溶洞时易出现的坍孔补救工作做好充分的准备,同时做好两侧引桩,安排泥桨池与冲孔处有一定距离,防止泥桨池泄桨,钻孔采纳冲击钻,其护简内径较桩径大 30cm~第 1 页下载后可任意编辑40cm

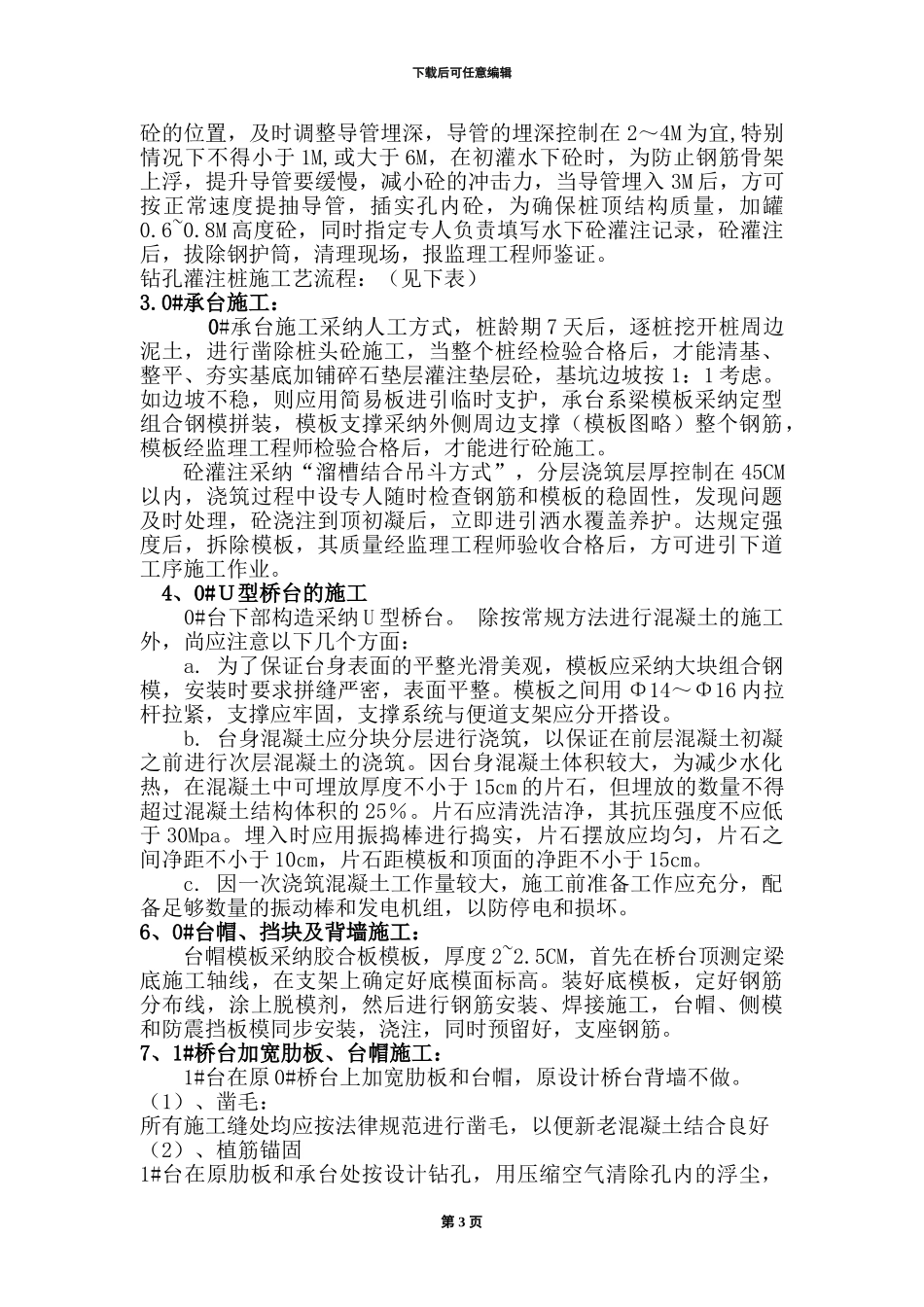

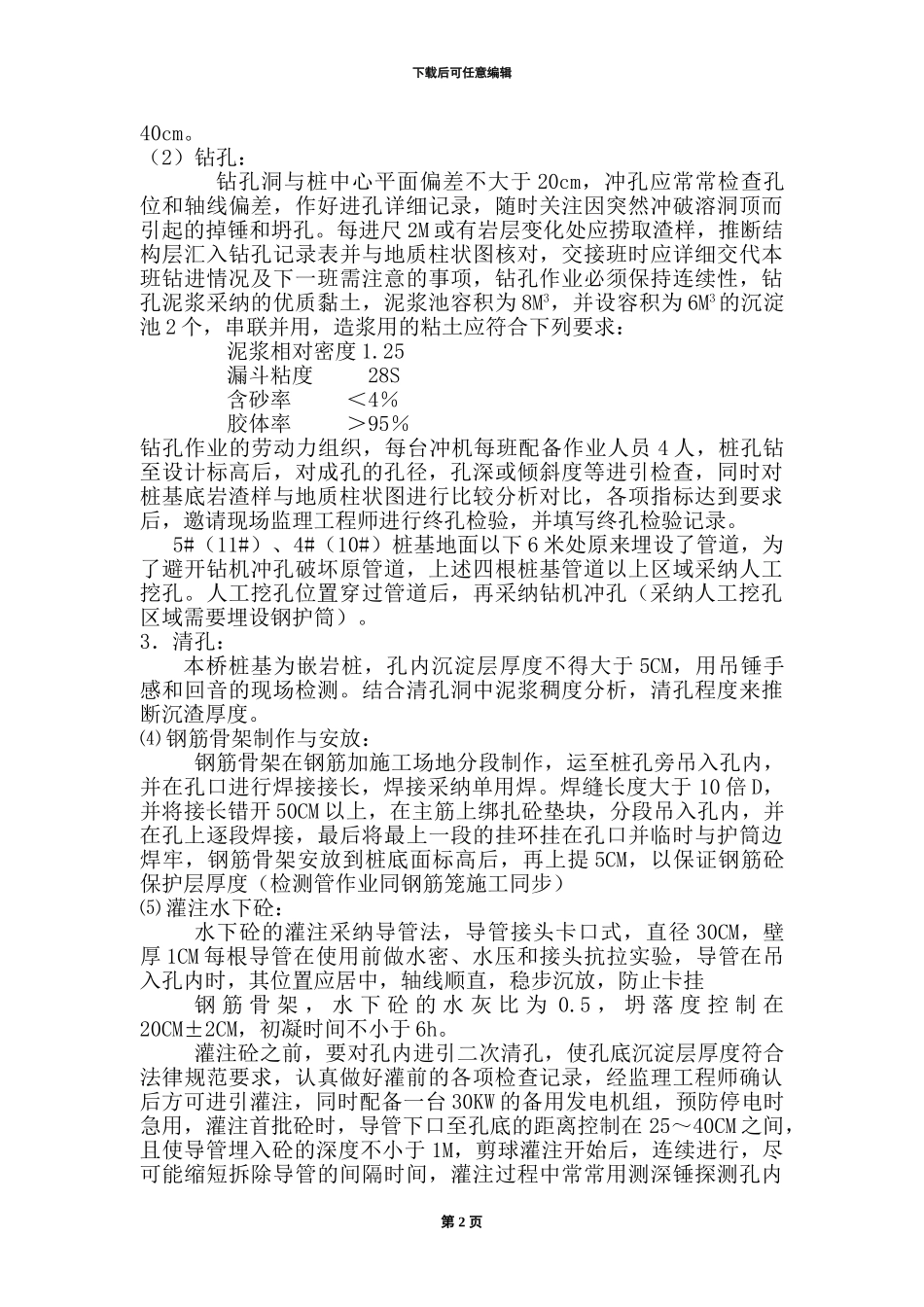

(2)钻孔:钻孔洞与桩中心平面偏差不大于 20c
