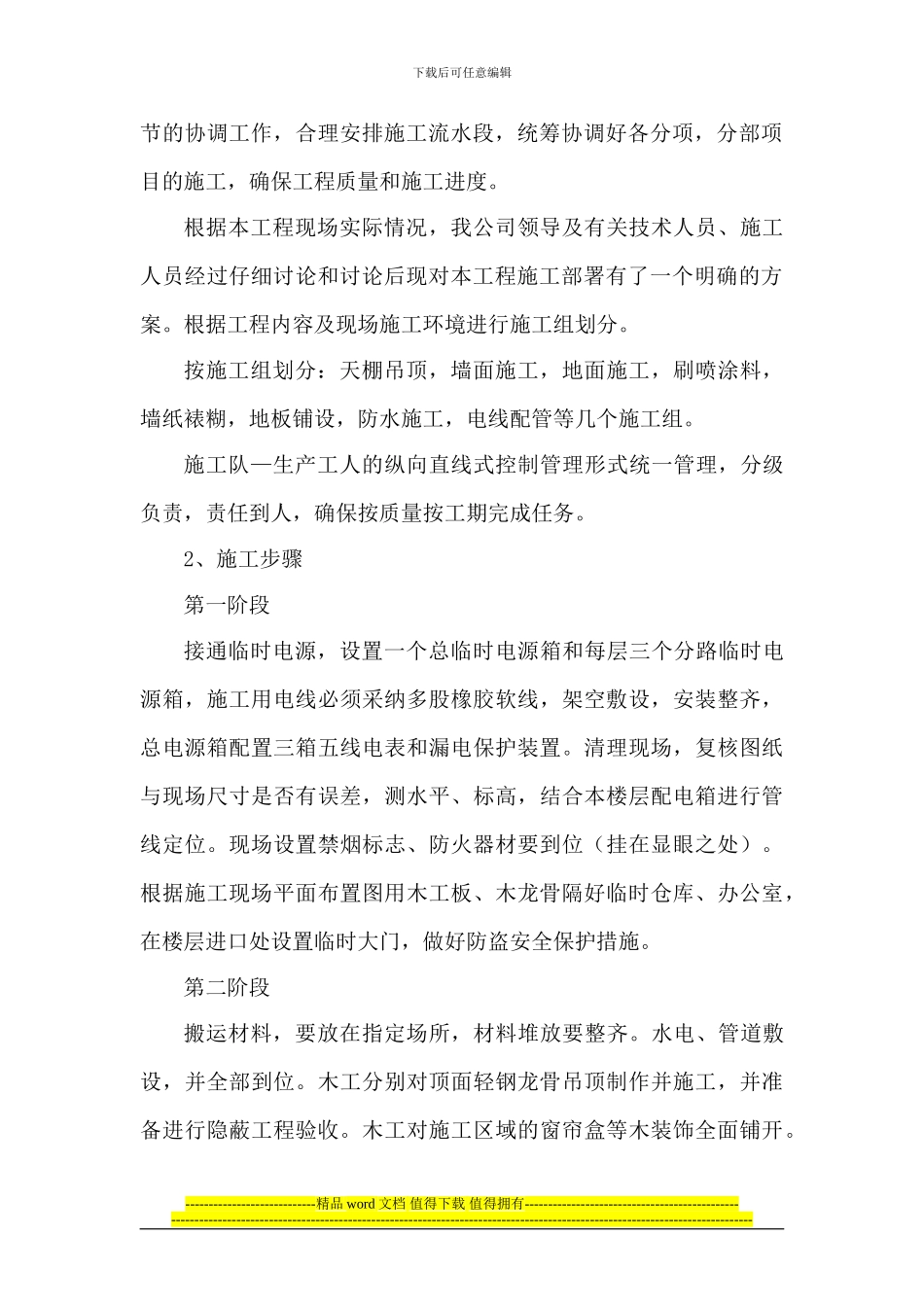

下载后可任意编辑 第一章 总体概述:施工组织总体设想、方案针对性及施工段划分一、 工程概况 工程名称:南京理工大学图书馆建设项目室内装饰装修工��程地点:南京理工大学校内----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑!!】下载后可任意编辑工程内容:室内装修资金来源:自筹工期要求:120 日历天。质量要求:符合国家验收标准二、执行法律规范与规程《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑装饰装修工程质验收法律规范》(GB50210-2001)《建筑地面工程施工质量验收法律规范》(GB50209-2024)《施工现场临时用电安全技术法律规范》(JGJ46-2024)《建筑施工安全检查标准》(JGJ59-99)《建筑工程施工现场供电安全法律规范》(GB50194-93)未详法律规范均按最新国家、行业和地方相关专业标准执行三、施工方案根据本工程质量目标,确保工程 100%一次性验收符合国家标准施工方案要根据这些目标,选择耐久性的施工方法以及优质等级的装饰材料,再施工技术方面,重点考虑到施工方法在技术、组织上体现先进性,尽可能多采纳工厂化,机械化生产。四、施工部署及步骤1、施工布置为保证装修工程在施工过程中做到有组织、有部署,使装修工程施工自始至终的有序进行,我们将组建装饰工程项目部,负责本工程的施工技术、质量、进度、安全、材料、文明等总体管理,公司领导统一指挥,直接协助项目部在装饰工程施工过程中各施工环----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑节的协调工作,合理安排施工流水段,统筹协调好各分项,分部项目的施工,确保工程质量和施工进度。根据本工程现场实际情况,我公司领导及有关技术人员、施工人员经过仔细讨论和讨论后现对本工程施工部署有了一个明确的方案。根据工程内容及现场施工环境进行施工组划分。按施工组划分:天棚吊顶,墙面施工,地面施工,刷喷涂料,墙纸裱糊,地板铺设,...
