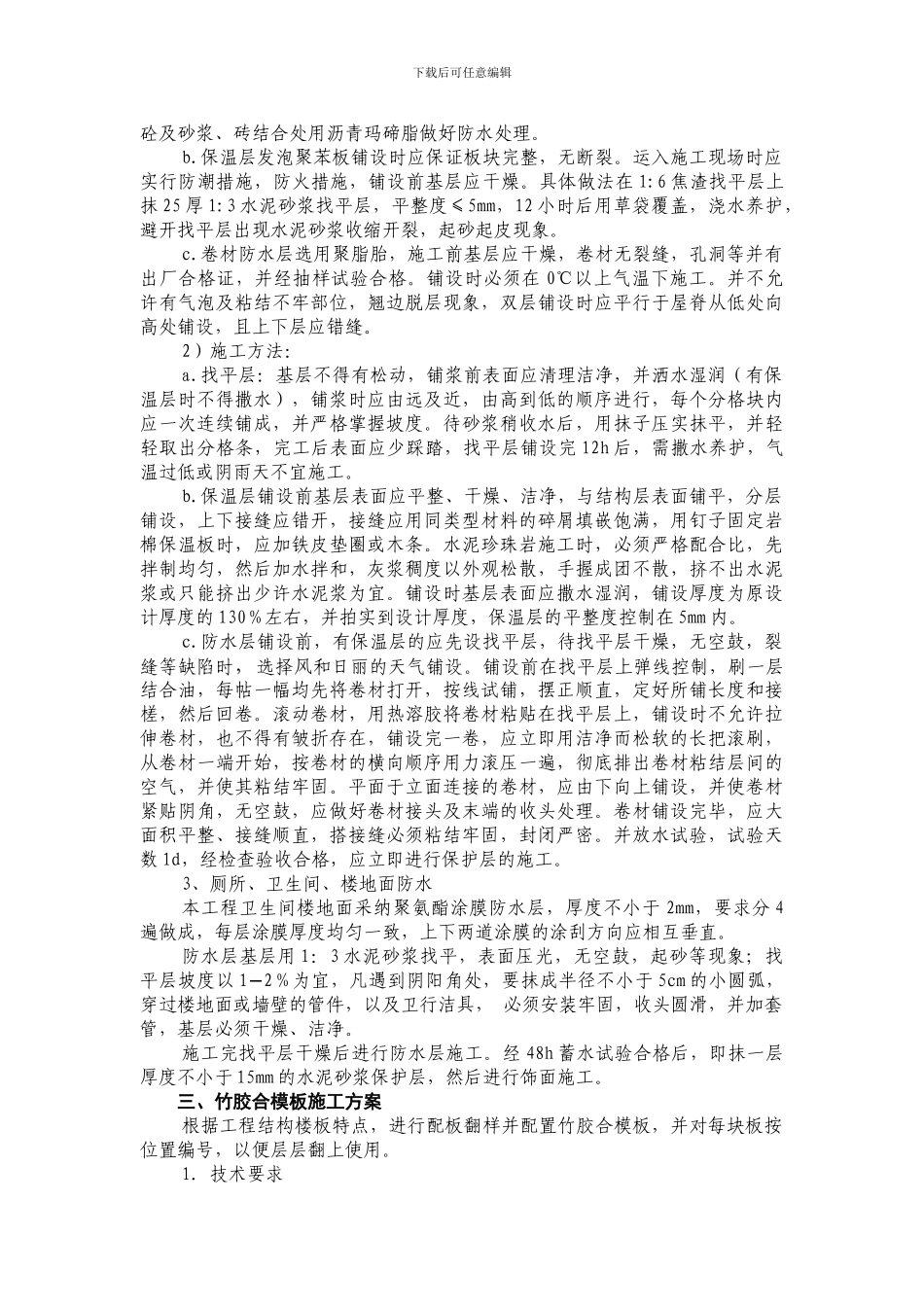

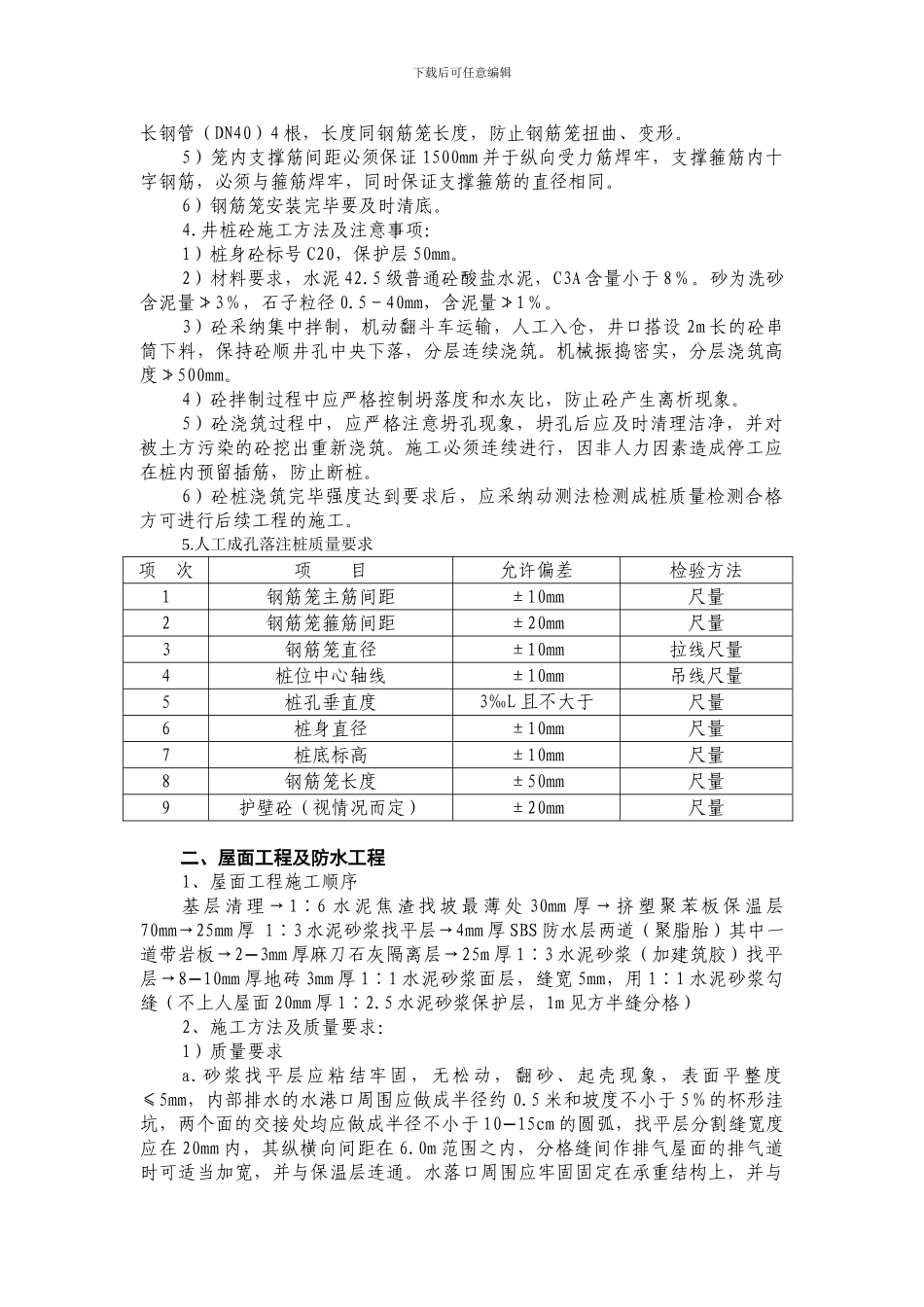

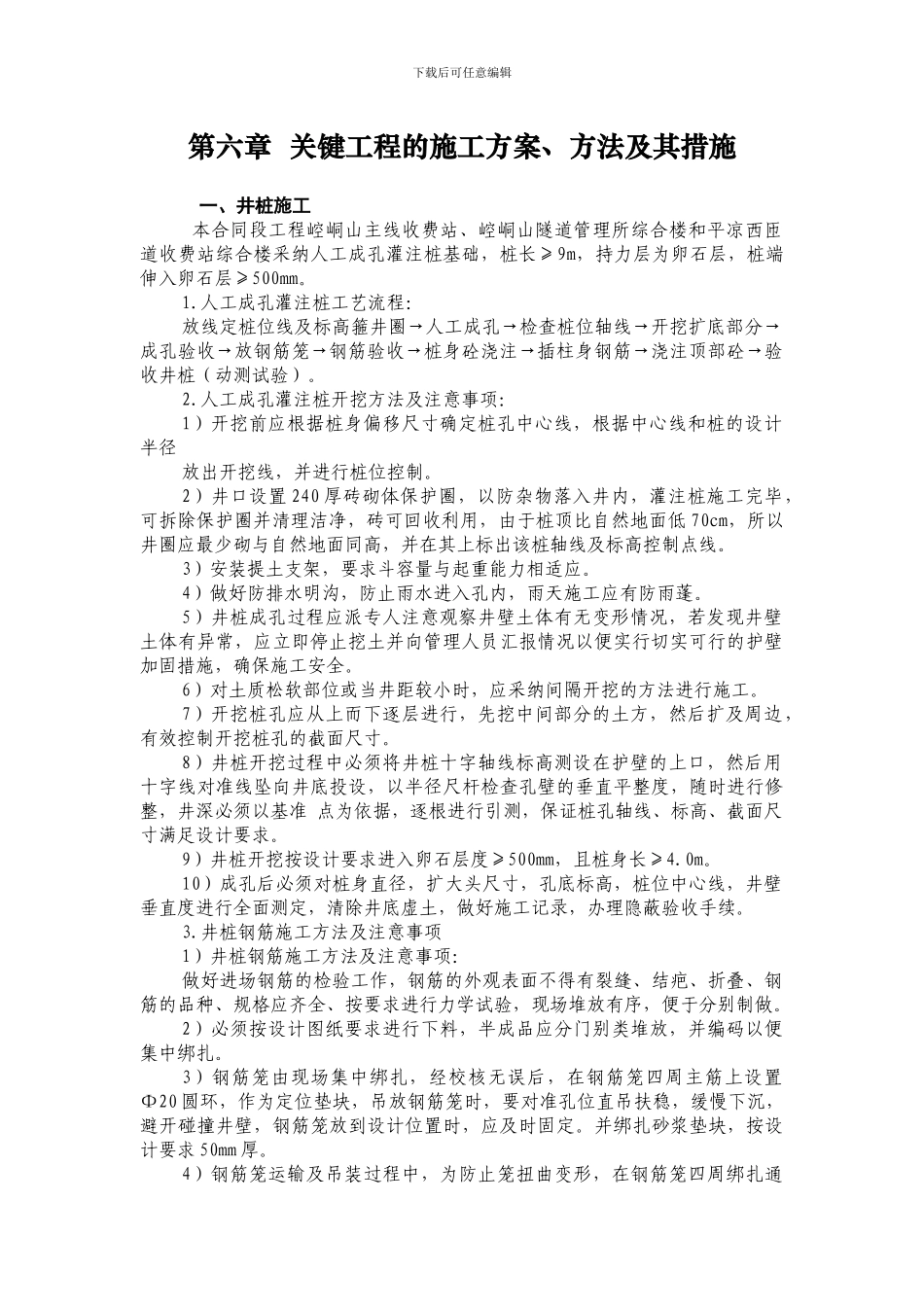

下载后可任意编辑第六章 关键工程的施工方案、方法及其措施一、井桩施工 本合同段工程崆峒山主线收费站、崆峒山隧道管理所综合楼和平凉西匝道收费站综合楼采纳人工成孔灌注桩基础,桩长≥9m,持力层为卵石层,桩端伸入卵石层≥500mm
人工成孔灌注桩工艺流程:放线定桩位线及标高箍井圈→人工成孔→检查桩位轴线→开挖扩底部分→成孔验收→放钢筋笼→钢筋验收→桩身砼浇注→插柱身钢筋→浇注顶部砼→验收井桩(动测试验)
人工成孔灌注桩开挖方法及注意事项:1)开挖前应根据桩身偏移尺寸确定桩孔中心线,根据中心线和桩的设计半径放出开挖线,并进行桩位控制
2)井口设置 240 厚砖砌体保护圈,以防杂物落入井内,灌注桩施工完毕,可拆除保护圈并清理洁净,砖可回收利用,由于桩顶比自然地面低 70cm,所以井圈应最少砌与自然地面同高,并在其上标出该桩轴线及标高控制点线
3)安装提土支架,要求斗容量与起重能力相适应
4)做好防排水明沟,防止雨水进入孔内,雨天施工应有防雨蓬
5)井桩成孔过程应派专人注意观察井壁土体有无变形情况,若发现井壁土体有异常,应立即停止挖土并向管理人员汇报情况以便实行切实可行的护壁加固措施,确保施工安全
6)对土质松软部位或当井距较小时,应采纳间隔开挖的方法进行施工
7)开挖桩孔应从上而下逐层进行,先挖中间部分的土方,然后扩及周边,有效控制开挖桩孔的截面尺寸
8)井桩开挖过程中必须将井桩十字轴线标高测设在护壁的上口,然后用十字线对准线坠向井底投设,以半径尺杆检查孔壁的垂直平整度,随时进行修整,井深必须以基准 点为依据,逐根进行引测,保证桩孔轴线、标高、截面尺寸满足设计要求
9)井桩开挖按设计要求进入卵石层度≥500mm,且桩身长≥4
10)成孔后必须对桩身直径,扩大头尺寸,孔底标高,桩位中心线,井壁垂直度进行全面测定,清除井底虚土,做好施工记录,办理隐蔽验收手续
