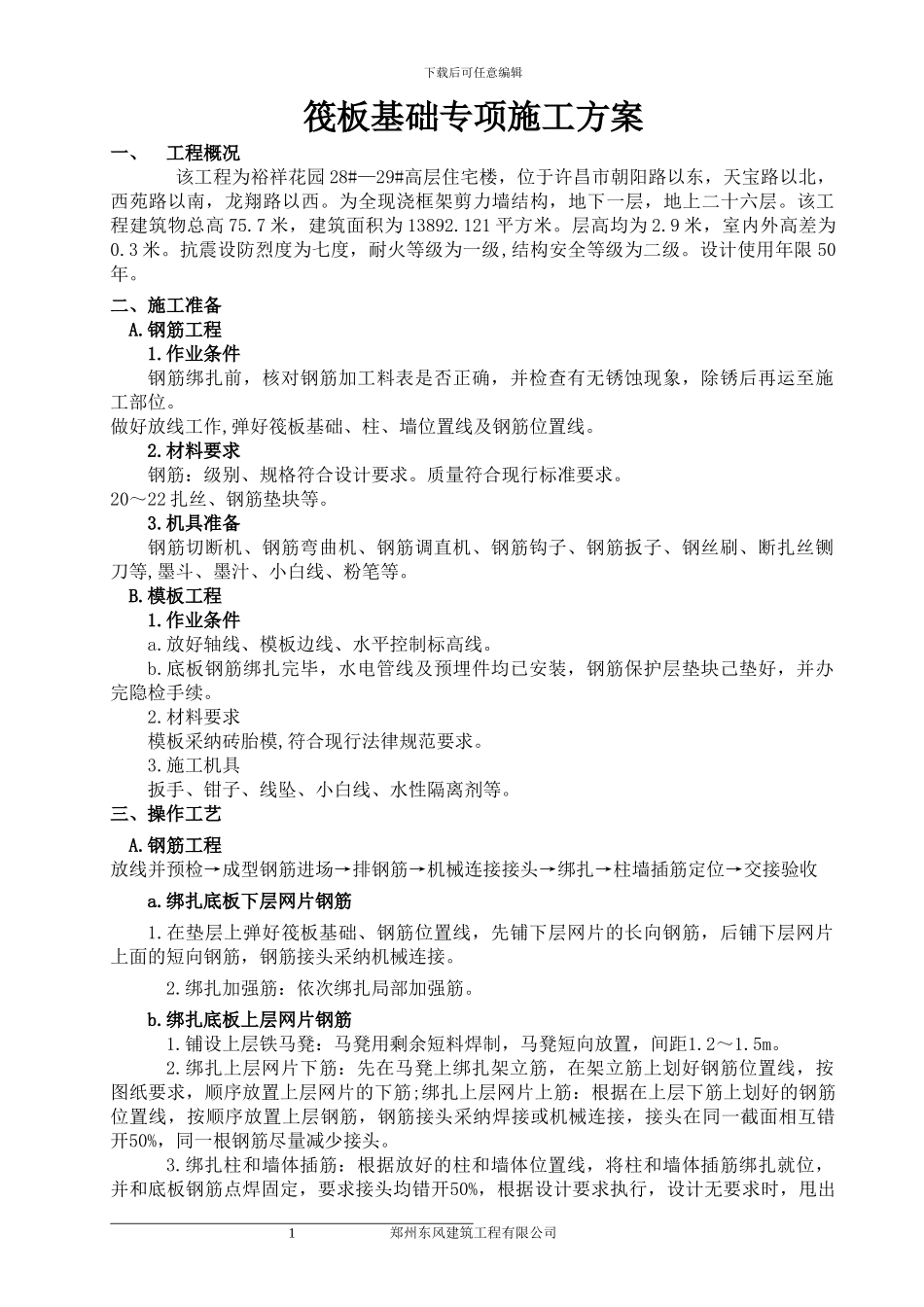

下载后可任意编辑筏板基础专项施工方案一、工程概况该工程为裕祥花园 28#—29#高层住宅楼,位于许昌市朝阳路以东,天宝路以北,西苑路以南,龙翔路以西
为全现浇框架剪力墙结构,地下一层,地上二十六层
该工程建筑物总高 75
7 米,建筑面积为 13892
121 平方米
层高均为 2
9 米,室内外高差为0
抗震设防烈度为七度,耐火等级为一级,结构安全等级为二级
设计使用年限 50年
二、施工准备A
作业条件钢筋绑扎前,核对钢筋加工料表是否正确,并检查有无锈蚀现象,除锈后再运至施工部位
做好放线工作,弹好筏板基础、柱、墙位置线及钢筋位置线
材料要求钢筋:级别、规格符合设计要求
质量符合现行标准要求
20~22 扎丝、钢筋垫块等
机具准备钢筋切断机、钢筋弯曲机、钢筋调直机、钢筋钩子、钢筋扳子、钢丝刷、断扎丝铡刀等,墨斗、墨汁、小白线、粉笔等
放好轴线、模板边线、水平控制标高线
底板钢筋绑扎完毕,水电管线及预埋件均已安装,钢筋保护层垫块己垫好,并办完隐检手续

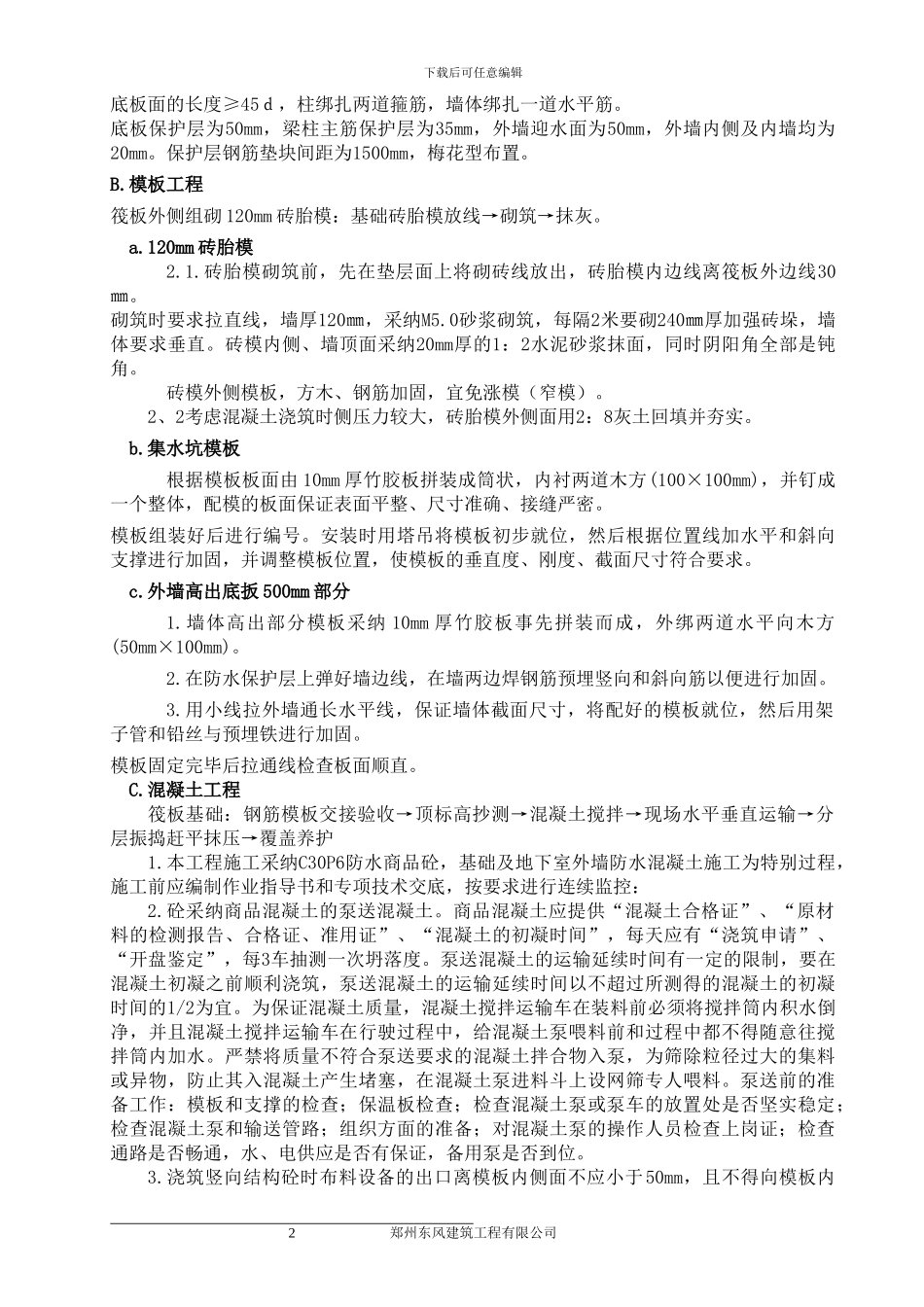

材料要求模板采纳砖胎模,符合现行法律规范要求
施工机具扳手、钳子、线坠、小白线、水性隔离剂等

三、操作工艺A
钢筋工程放线并预检→成型钢筋进场→排钢筋→机械连接接头→绑扎→柱墙插筋定位→交接验收a
绑扎底板下层网片钢筋1
在垫层上弹好筏板基础、钢筋位置线,先铺下层网片的长向钢筋,后铺下层网片上面的短向钢筋,钢筋接头采纳机械连接
绑扎加强筋:依次绑扎局部加强筋
绑扎底板上层网片钢筋1
铺设上层铁马凳:马凳用剩余短料焊制,马凳短向放置,间距1
绑扎上层网片下筋:先在马凳上绑扎架立筋,在架立筋上划好钢筋位置线,按图纸要求,顺序放置上层网片的下筋;绑扎上层网片上筋:根据在上层下筋上划好的钢筋位置线,按顺序放置上层钢筋,钢筋接头采纳焊接或机械
