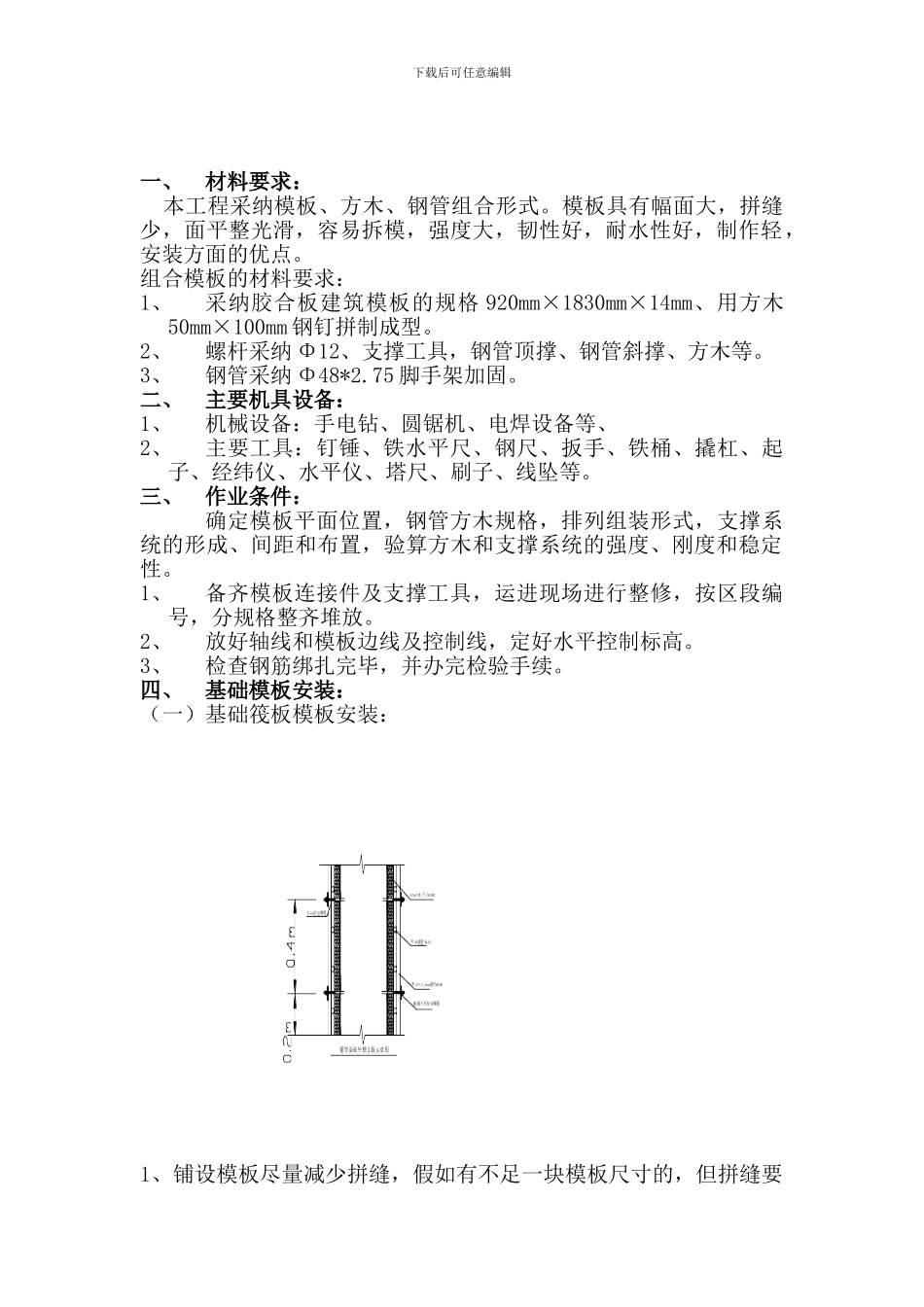

下载后可任意编辑久泰能源科技有限公司 50 万吨/年甲醇项目贮煤仓工程筏板基础模板专项方案编辑人: 审核人: 济南建工总承包有限公司2013 年 10 月 4 日 下载后可任意编辑一、材料要求: 本工程采纳模板、方木、钢管组合形式。模板具有幅面大,拼缝少,面平整光滑,容易拆模,强度大,韧性好,耐水性好,制作轻,安装方面的优点。组合模板的材料要求:1、采纳胶合板建筑模板的规格 920mm×1830mm×14mm、用方木50mm×100mm 钢钉拼制成型。2、螺杆采纳 Φ12、支撑工具,钢管顶撑、钢管斜撑、方木等。3、钢管采纳 Φ48*2.75 脚手架加固。二、主要机具设备:1、机械设备:手电钻、圆锯机、电焊设备等、2、主要工具:钉锤、铁水平尺、钢尺、扳手、铁桶、撬杠、起子、经纬仪、水平仪、塔尺、刷子、线坠等。三、作业条件:确定模板平面位置,钢管方木规格,排列组装形式,支撑系统的形成、间距和布置,验算方木和支撑系统的强度、刚度和稳定性。1、备齐模板连接件及支撑工具,运进现场进行整修,按区段编号,分规格整齐堆放。2、放好轴线和模板边线及控制线,定好水平控制标高。3、检查钢筋绑扎完毕,并办完检验手续。四、基础模板安装:(一)基础筏板模板安装: 1、铺设模板尽量减少拼缝,假如有不足一块模板尺寸的,但拼缝要下载后可任意编辑严密。2、模板铺完后,应用卷尺测量模板标高进行校正。同时应检查支柱是否牢固,模板之间拼缝是否严密,如有,应及时纠正。3、标高校正完后,应及时清理基础内的杂物。 (二)基础后浇带:后浇带两侧用 2 层铁丝网 Φ5@30*30、10*10 网支设,用立筋 Φ20@500,拉撑 Φ16@150、水平筋 Φ16@200 做辅助加固。(三)沉降缝:1#-2#筒仓筏板沉降缝处采纳模板支设钢管加固、支撑,浇筑 3#-4#筒仓时沉降缝处采纳泡沫板,泡沫板尺寸满足图纸要求。五、基础模板拆除: 1、 基础筏板模板的拆除必须待混凝土达到要求的脱模强度。拆模应保证混凝土表面及棱角不受损坏。 2、 拆模程序一般是先支的后拆,后支的先拆;先拆非承重部位;后拆承重部位。六、质量强制要求:一、模板安装(一) 主控项目:侧模安装应保证支撑体系的牢固性。(二) 一般项目:1、模板安装的一般要求,观察检查。(1)模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,模板内无积水;(2)模板与混凝土的接触面应清理洁净;(3)浇筑混凝土前,模板内的杂物应清理洁净;2、固定在模板上的预埋件、预留孔和...
