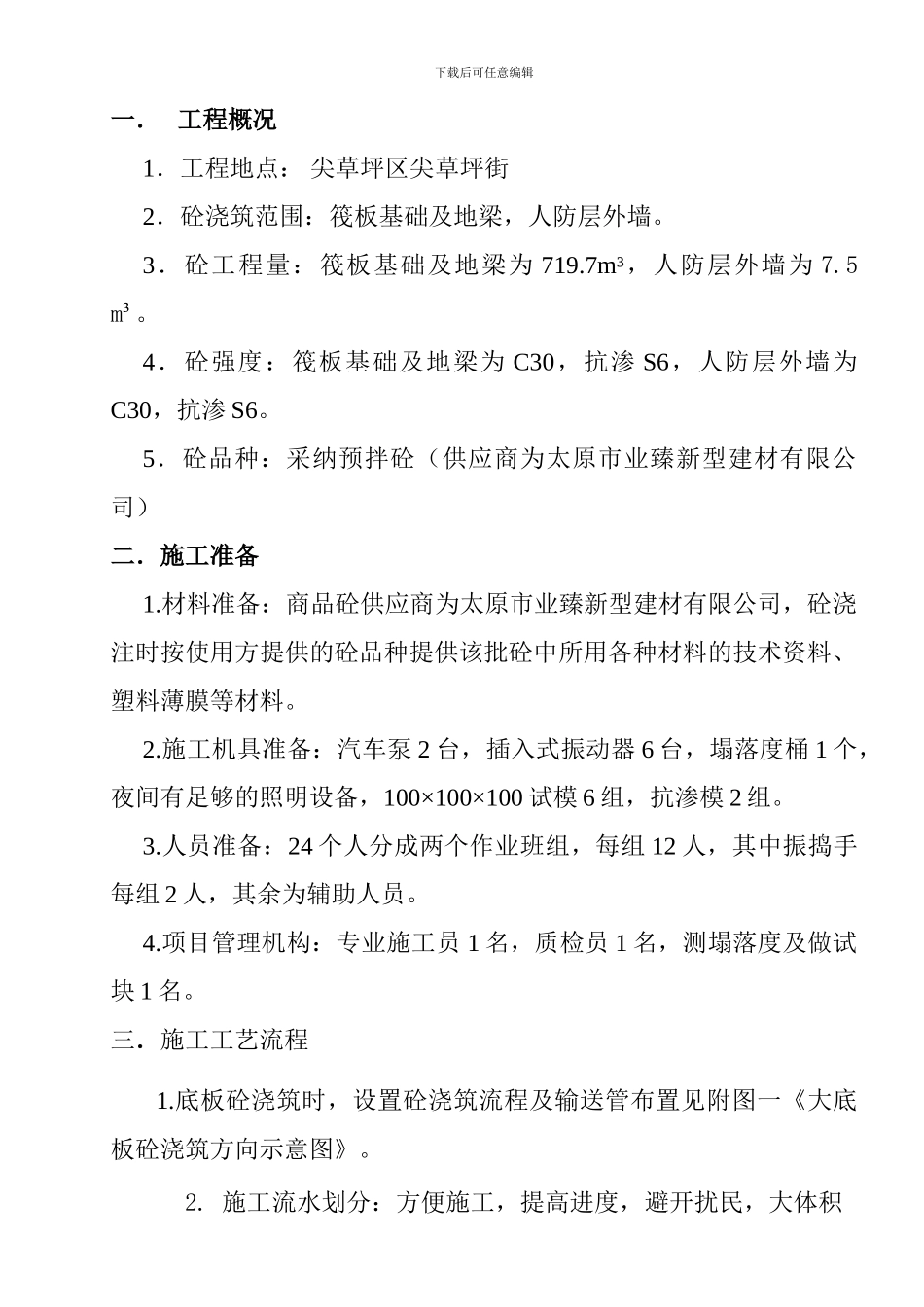

下载后可任意编辑太原市晋东国有资产管理处经济适用房 1 号楼筏板基础砼施工方案 审批: 审核: 编制:施工单位:山西省宏图建设工程有限公司二〇〇九年八月二十日下载后可任意编辑一. 工程概况 1.工程地点: 尖草坪区尖草坪街2.砼浇筑范围:筏板基础及地梁,人防层外墙
3.砼工程量:筏板基础及地梁为 719
7m³,人防层外墙为 7
4.砼强度:筏板基础及地梁为 C30,抗渗 S6,人防层外墙为 C30,抗渗 S6
5.砼品种:采纳预拌砼(供应商为太原市业臻新型建材有限公司)二.施工准备1
材料准备:商品砼供应商为太原市业臻新型建材有限公司,砼浇注时按使用方提供的砼品种提供该批砼中所用各种材料的技术资料、塑料薄膜等材料
施工机具准备:汽车泵 2 台,插入式振动器 6 台,塌落度桶 1 个,夜间有足够的照明设备,100×100×100 试模 6 组,抗渗模 2 组
人员准备:24 个人分成两个作业班组,每组 12 人,其中振捣手每组 2 人,其余为辅助人员
项目管理机构:专业施工员 1 名,质检员 1 名,测塌落度及做试块 1 名
三.施工工艺流程 1
底板砼浇筑时,设置砼浇筑流程及输送管布置见附图一《大底板砼浇筑方向示意图》

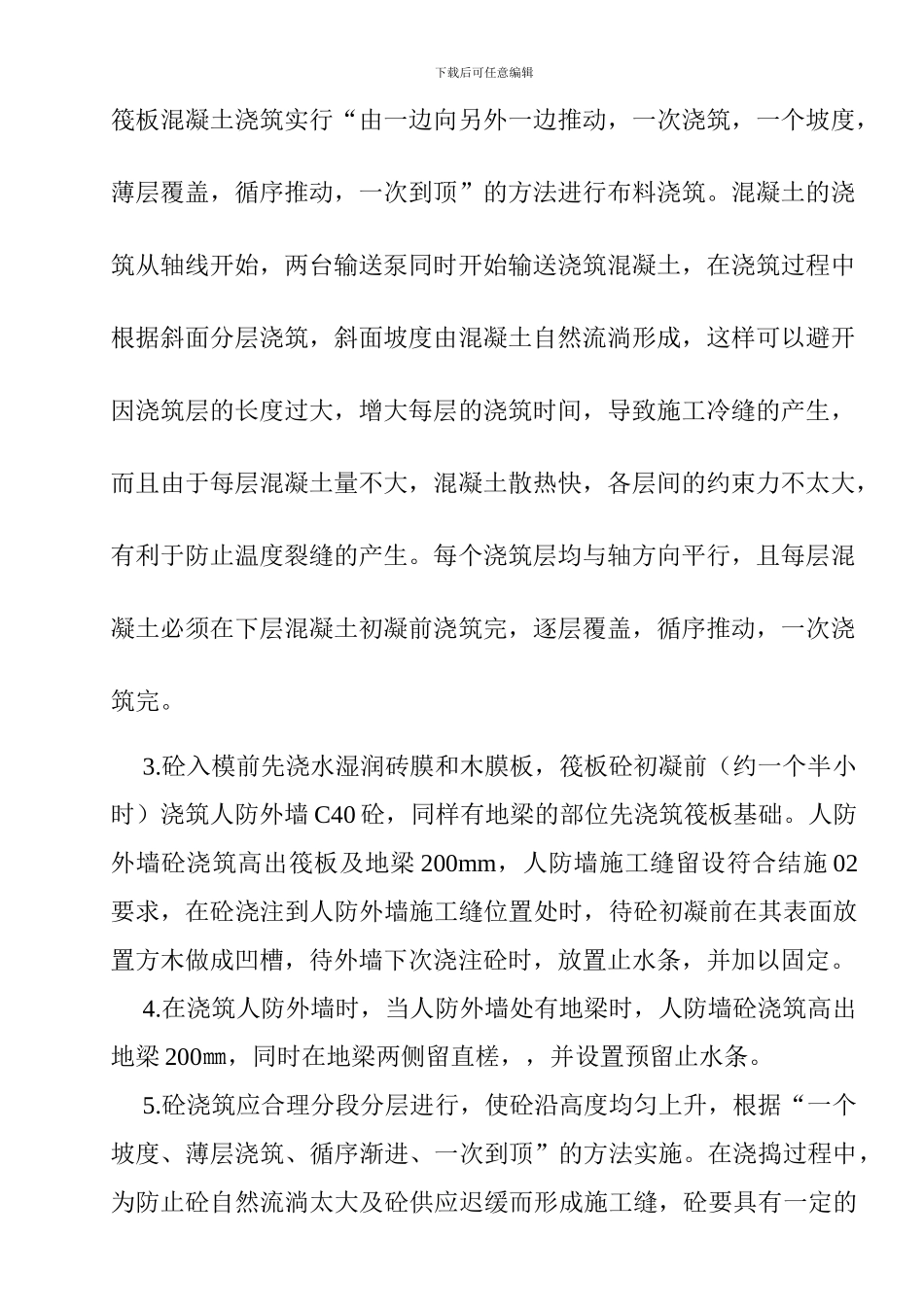

施工流水划分:方便施工,提高进度,避开扰民,大体积下载后可任意编辑筏板混凝土浇筑实行“由一边向另外一边推动,一次浇筑,一个坡度,薄层覆盖,循序推动,一次到顶”的方法进行布料浇筑
混凝土的浇筑从轴线开始,两台输送泵同时开始输送浇筑混凝土,在浇筑过程中根据斜面分层浇筑,斜面坡度由混凝土自然流淌形成,这样可以避开因浇筑层的长度过大,增大每层的浇筑时间,导致施工冷缝的产生,而且由于每层混凝土量不大,混凝土散热快,各层间的约束力不太大,有利于防止温度裂缝的产生
每个浇筑层均与轴方向平行,且每层混凝土必须在下层混凝土初凝前浇筑完,逐层覆盖
