南京某厂房搬迁项目工程静压管桩补强施工方案第一章 概 述施工桩基时,因场地属原暗河,原场地未进行清淤置换回填,直接进行土方回填,造成施工过程中桩机严重下陷而形成挤土效应致使桩身倾斜或移位而造成桩身缺陷;经低应变检测,其中有 3 根为Ⅲ类桩,9 根为Ⅳ类桩
为确保工程质量安全,现提出内加固法补强及接桩法补强工艺,详见管桩桩身缺陷补强详图
第二章 施工准备1、先将地面积水抽干,确定人工挖孔直径,砌筑井圈
2、根据检测结果,确定开挖深度(孔深)
3、协调钢筋制作等事宜
第三章 施工组织(一)主要机械设备配置主要机械设备配置见表 1
(二)组织机构为了确保工程的质量和工期,必须加大施工管理力度,健全组织机构,加强组织领导,统一指挥调度,法律规范施工管理,该补强施工过程采纳项目经理负责制,建立健全安全和质量管理体系(详见图 1、图 2)
本工程计划投入人员 18 人
各岗位人员见现场人员组成表 2
质量管理体系图 图 1安全保证体系 图 2项目经理技术负责施工员质检员落实组织设计施工测量放线施工技术管理施工质量监督各道工序验收下载后可任意编辑主 要 机 械 设 备 一 览 表 表 1 人 员 组 成 表 表 2岗位人数岗位人数1、项目经理15、安全员12、项目技术负责16、测量员13、施工队长17、挖土工124、施工技术员1合计18第四章 施工方法和施工工艺技术措施一.施工方法1、根据现场特点,共 12 根桩,全面施工,根据现场情况,共分 9个桩孔施工,其中三桩承台及两桩承台一阵开挖
2、全部采纳 120 砂浆砖护壁,根据现场实际情况调整,桩径大于等于 2500 时均采纳 240 砂浆砖护壁
3、挖孔桩的弃土集中堆放在场地边缘,或中间穿梭地处,必要时进行场内倒运
4、钢筋绑扎及砼浇注委托土建公司提供及制作,严格按设计审核通过的补强方案执行

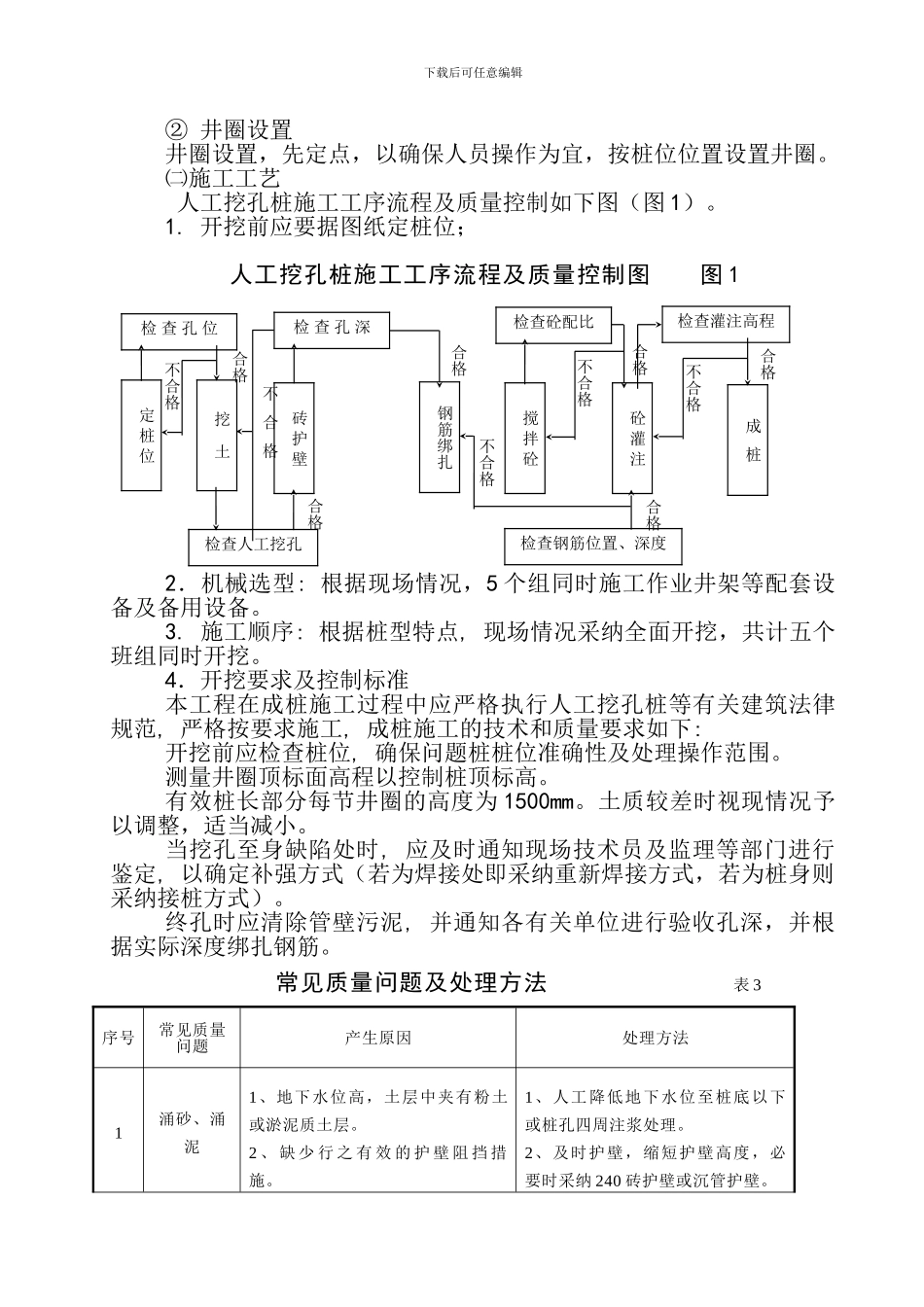

二、施工工艺㈠ 桩位测量放线定位① 施工方法
