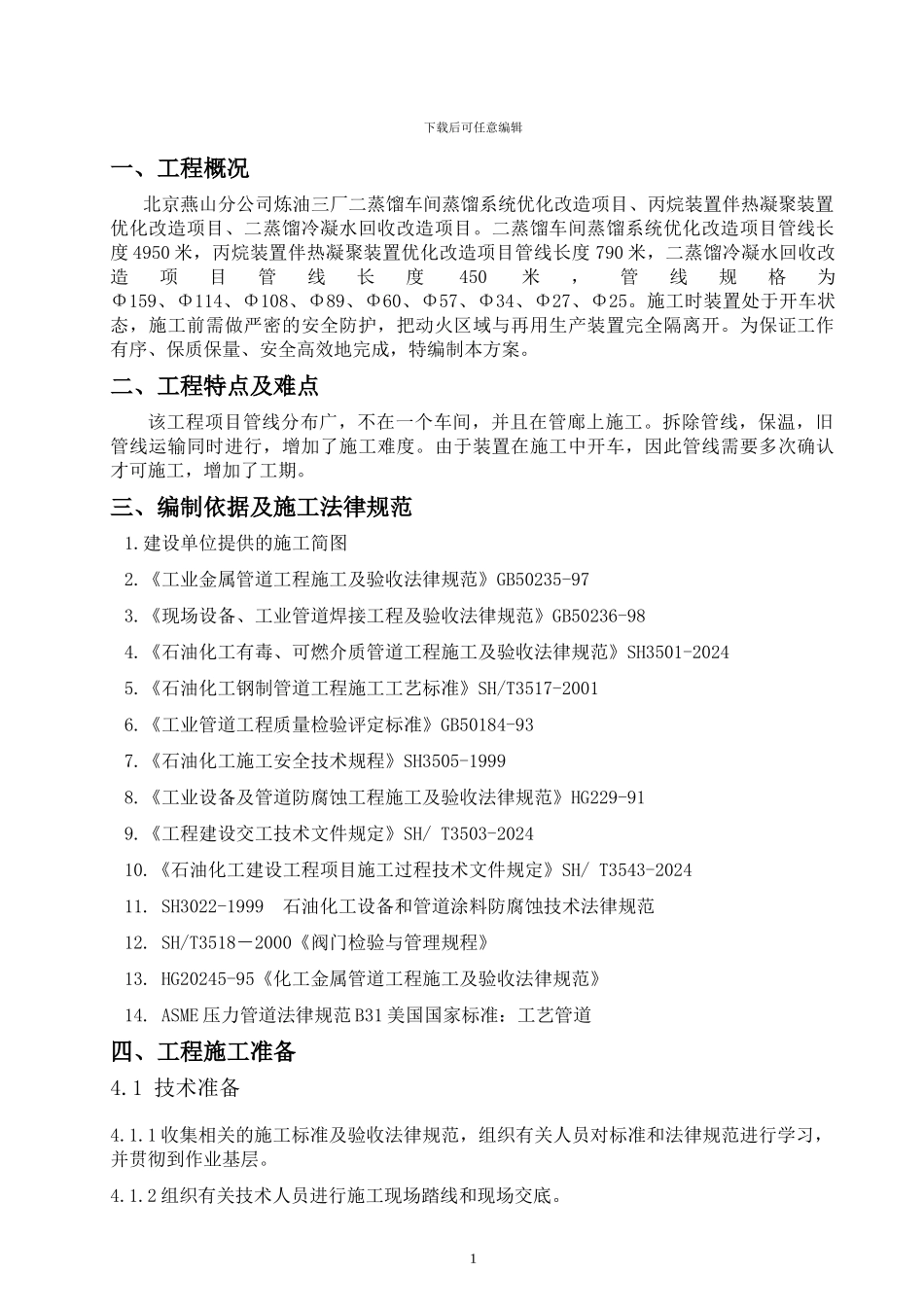

下载后可任意编辑一、工程概况北京燕山分公司炼油三厂二蒸馏车间蒸馏系统优化改造项目、丙烷装置伴热凝聚装置优化改造项目、二蒸馏冷凝水回收改造项目
二蒸馏车间蒸馏系统优化改造项目管线长度 4950 米,丙烷装置伴热凝聚装置优化改造项目管线长度 790 米,二蒸馏冷凝水回收改造项目管线长度450米,管线规格为Φ159、Φ114、Φ108、Φ89、Φ60、Φ57、Φ34、Φ27、Φ25
施工时装置处于开车状态,施工前需做严密的安全防护,把动火区域与再用生产装置完全隔离开
为保证工作有序、保质保量、安全高效地完成,特编制本方案
二、工程特点及难点该工程项目管线分布广,不在一个车间,并且在管廊上施工
拆除管线,保温,旧管线运输同时进行,增加了施工难度
由于装置在施工中开车,因此管线需要多次确认才可施工,增加了工期
三、编制依据及施工法律规范1
建设单位提供的施工简图2
《工业金属管道工程施工及验收法律规范》GB50235-973
《现场设备、工业管道焊接工程及验收法律规范》GB50236-984
《石油化工有毒、可燃介质管道工程施工及验收法律规范》SH3501-20245
《石油化工钢制管道工程施工工艺标准》SH/T3517-20016
《工业管道工程质量检验评定标准》GB50184-937
《石油化工施工安全技术规程》SH3505-19998
《工业设备及管道防腐蚀工程施工及验收法律规范》HG229-919
《工程建设交工技术文件规定》SH/ T3503-202410
《石油化工建设工程项目施工过程技术文件规定》SH/ T3543-202411
SH3022-1999 石油化工设备和管道涂料防腐蚀技术法律规范12
SH/T3518-2000《阀门检验与管理规程》13
HG20245-95《化工金属管道工程施工及验收法律规范》14
ASME 压力管道法律规范 B31 美国国家标准
