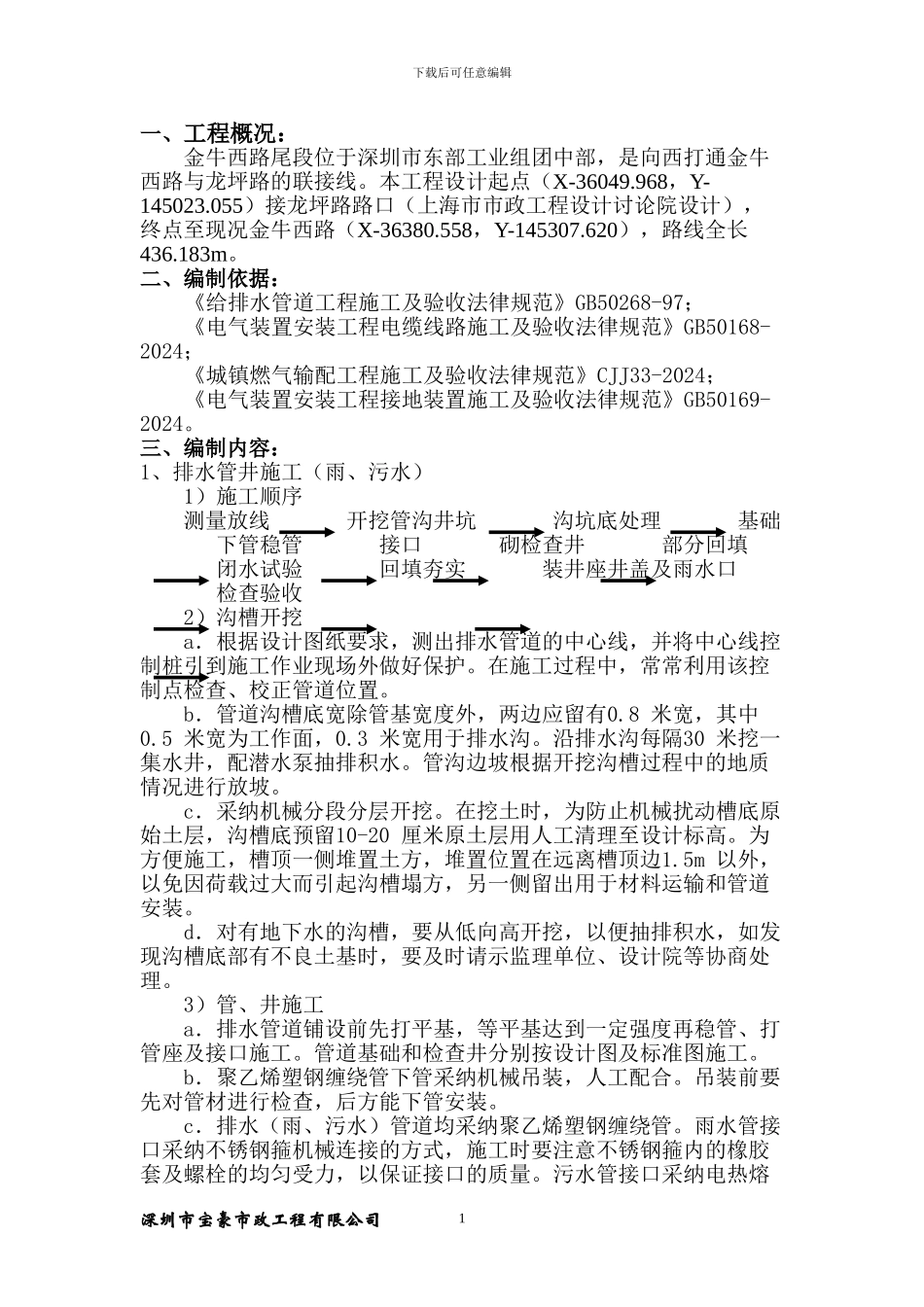

下载后可任意编辑一、工程概况:金牛西路尾段位于深圳市东部工业组团中部,是向西打通金牛西路与龙坪路的联接线
本工程设计起点(X-36049
968,Y-145023
055)接龙坪路路口(上海市市政工程设计讨论院设计),终点至现况金牛西路(X-36380
558,Y-145307
620),路线全长436
二、编制依据:《给排水管道工程施工及验收法律规范》GB50268-97;《电气装置安装工程电缆线路施工及验收法律规范》GB50168-2024;《城镇燃气输配工程施工及验收法律规范》CJJ33-2024;《电气装置安装工程接地装置施工及验收法律规范》GB50169-2024
三、编制内容:1、排水管井施工(雨、污水)1)施工顺序测量放线 开挖管沟井坑 沟坑底处理 基础下管稳管 接口 砌检查井 部分回填 闭水试验 回填夯实 装井座井盖及雨水口 检查验收2)沟槽开挖a.根据设计图纸要求,测出排水管道的中心线,并将中心线控制桩引到施工作业现场外做好保护
在施工过程中,常常利用该控制点检查、校正管道位置
b.管道沟槽底宽除管基宽度外,两边应留有0
8 米宽,其中0
5 米宽为工作面,0
3 米宽用于排水沟
沿排水沟每隔30 米挖一集水井,配潜水泵抽排积水
管沟边坡根据开挖沟槽过程中的地质情况进行放坡
c.采纳机械分段分层开挖
在挖土时,为防止机械扰动槽底原始土层,沟槽底预留10-20 厘米原土层用人工清理至设计标高
为方便施工,槽顶一侧堆置土方,堆置位置在远离槽顶边1
5m 以外,以免因荷载过大而引起沟槽塌方,另一侧留出用于材料运输和管道安装
d.对有地下水的沟槽,要从低向高开挖,以便抽排积水,如发现沟槽底部有不良土基时,要及时请示监理单位、设计院等协商处理
3)管、井施工a.排水管道铺设前先打平基,等平基达到一定强度再稳管、打管座及接口施工
管道基础和检查井分别按设计图
