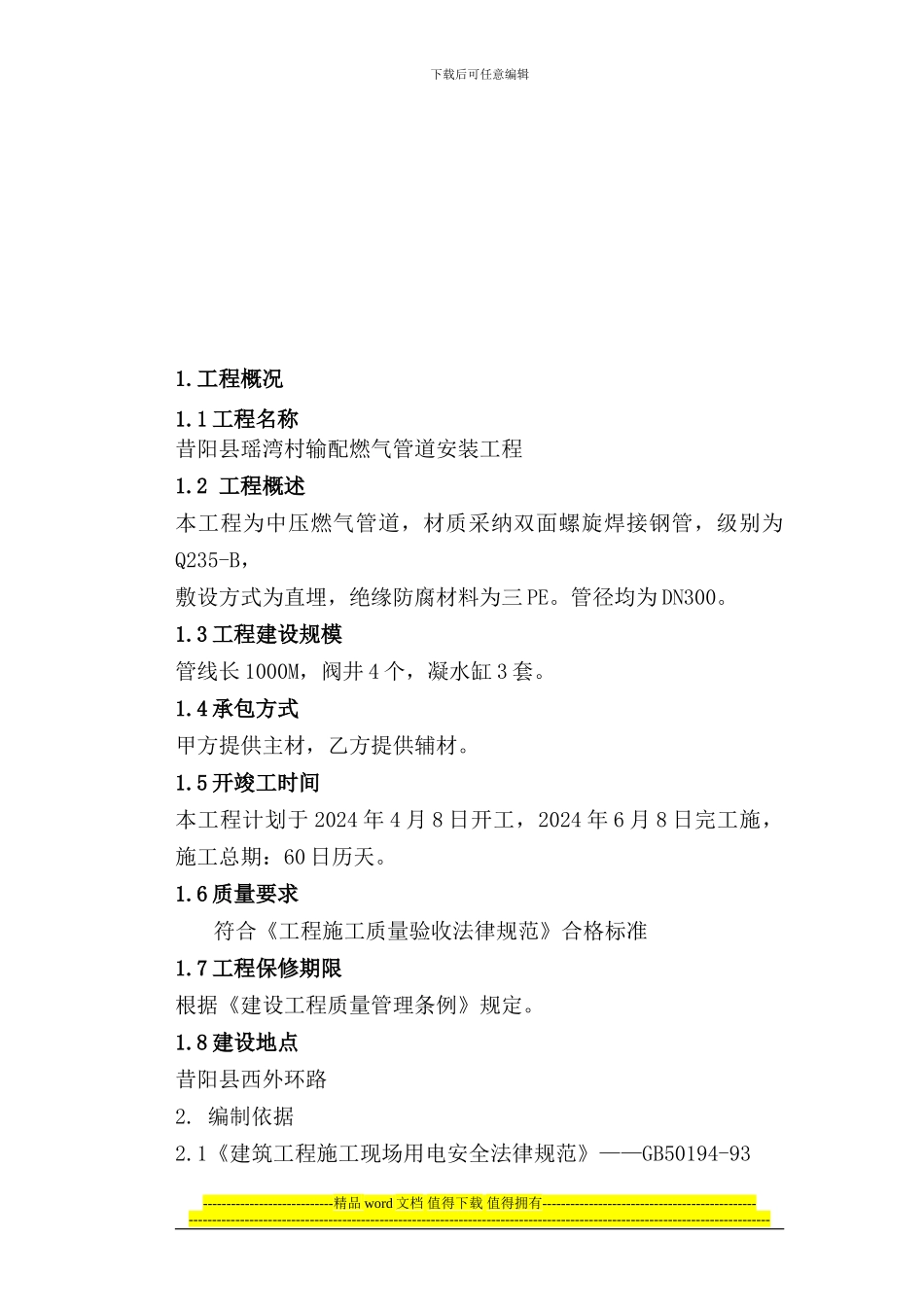

昔阳县瑶湾村输配燃气管道安装工程临时用电安全施工方案晋中沪晋市政公用工程有限公司二〇一二年三月二十五日下载后可任意编辑1.工程概况1.1 工程名称昔阳县瑶湾村输配燃气管道安装工程1.2 工程概述本工程为中压燃气管道,材质采纳双面螺旋焊接钢管,级别为Q235-B,敷设方式为直埋,绝缘防腐材料为三 PE。管径均为 DN300。1.3 工程建设规模管线长 1000M,阀井 4 个,凝水缸 3 套。1.4 承包方式甲方提供主材,乙方提供辅材。1.5 开竣工时间本工程计划于 2024 年 4 月 8 日开工,2024 年 6 月 8 日完工施,施工总期:60 日历天。1.6 质量要求符合《工程施工质量验收法律规范》合格标准1.7 工程保修期限根据《建设工程质量管理条例》规定。1.8 建设地点昔阳县西外环路2. 编制依据2.1《建筑工程施工现场用电安全法律规范》——GB50194-93----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑2.2《建筑施工高处作业安全技术法律规范》——JGJ80-912.3《建筑现场临时用电安全技术法律规范》——JGJ46-882.4《建筑施工安全检查评分办法》 ——JGJ59-882.5《建筑机械使用安全技术法律规范》 ——JGJ33-862.6 施工机械工具计划2.7 国家和地方有关文件规定3. 施工用电设计3.1 用电负荷计算施工机械设备安排计划表序号机械设备名称规格型号数量(台)额定功率(KW)用电量(KW)2管子切割机Φ15~200136 9电焊机BX1-200222448插入式震动机φ5022.2×24.49平板震动机BZ-1022.2×24.410其它手提式电动机 21111潜 水 式 抽 水泵26×2123.2 经计算施工现场以上全部动力设备总功率∑P=76.3KW,根据常规估算,施工计划用电计算为:P 动 =K×∑P / COSφ =0.7×76.3/0.75= 71.21KW----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑3.3 考虑到照明及生活用电按 10% P 动,则实际需用电量为:P 总 =1.1×P 动 =1.1×71.21=78.33KW3.4 本工程所有的临时用电线路由附近的有关...
