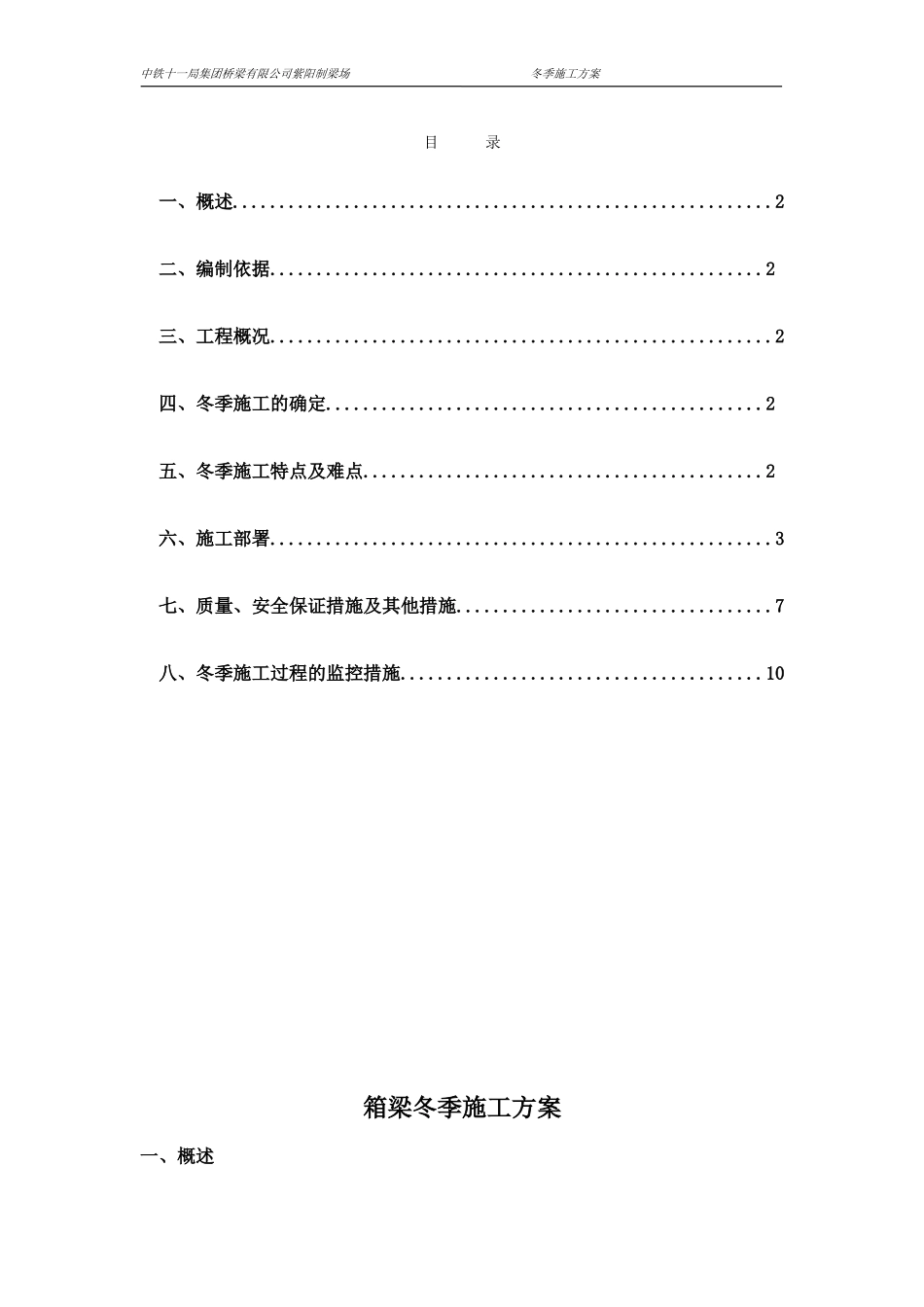

中铁十一局集团桥梁有限公司紫阳制梁场 冬季施工方案目 录 一、概述
2 二、编制依据
2 三、工程概况
2 四、冬季施工的确定
2 五、冬季施工特点及难点

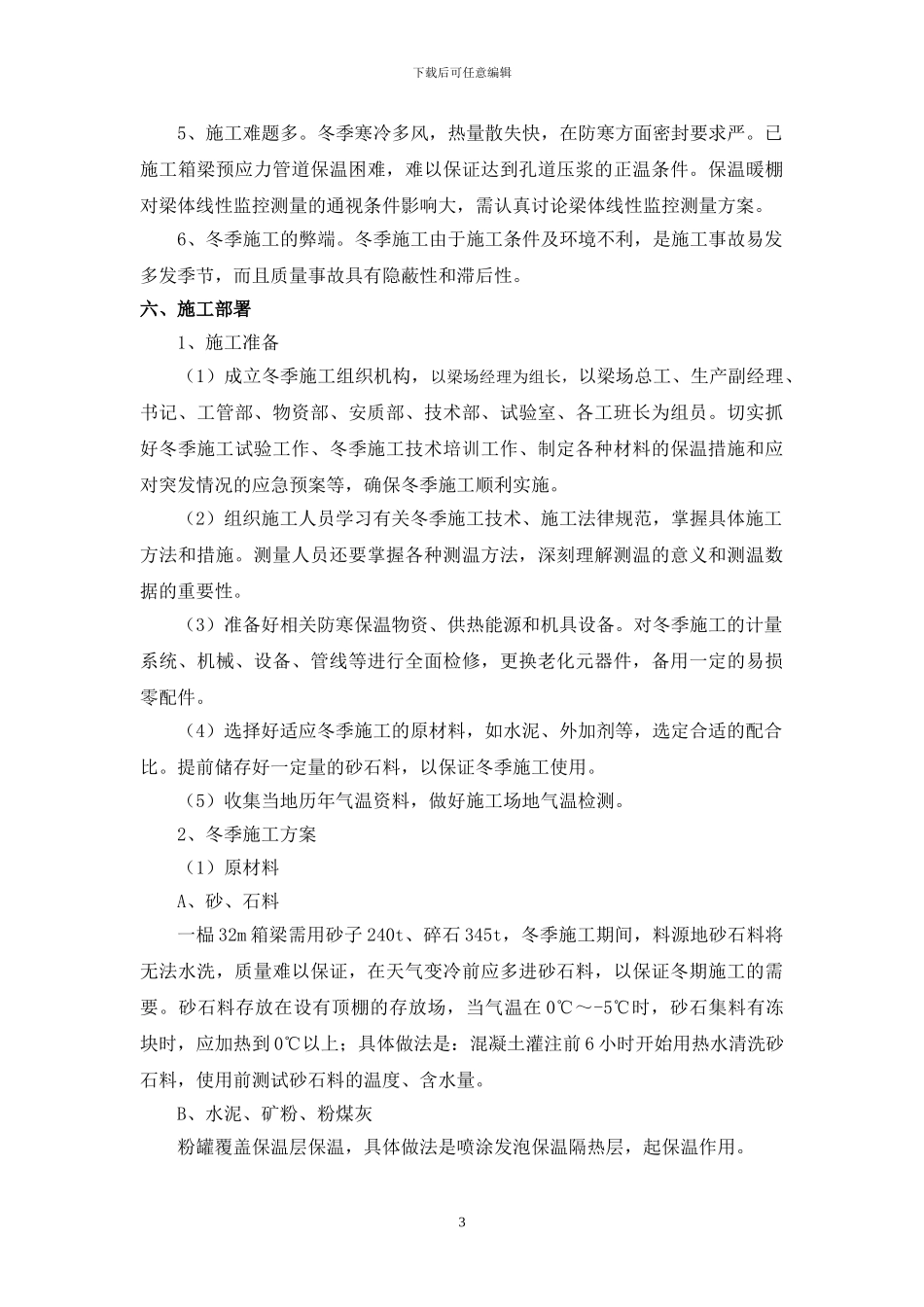

2 六、施工部署
3 七、质量、安全保证措施及其他措施
7 八、冬季施工过程的监控措施

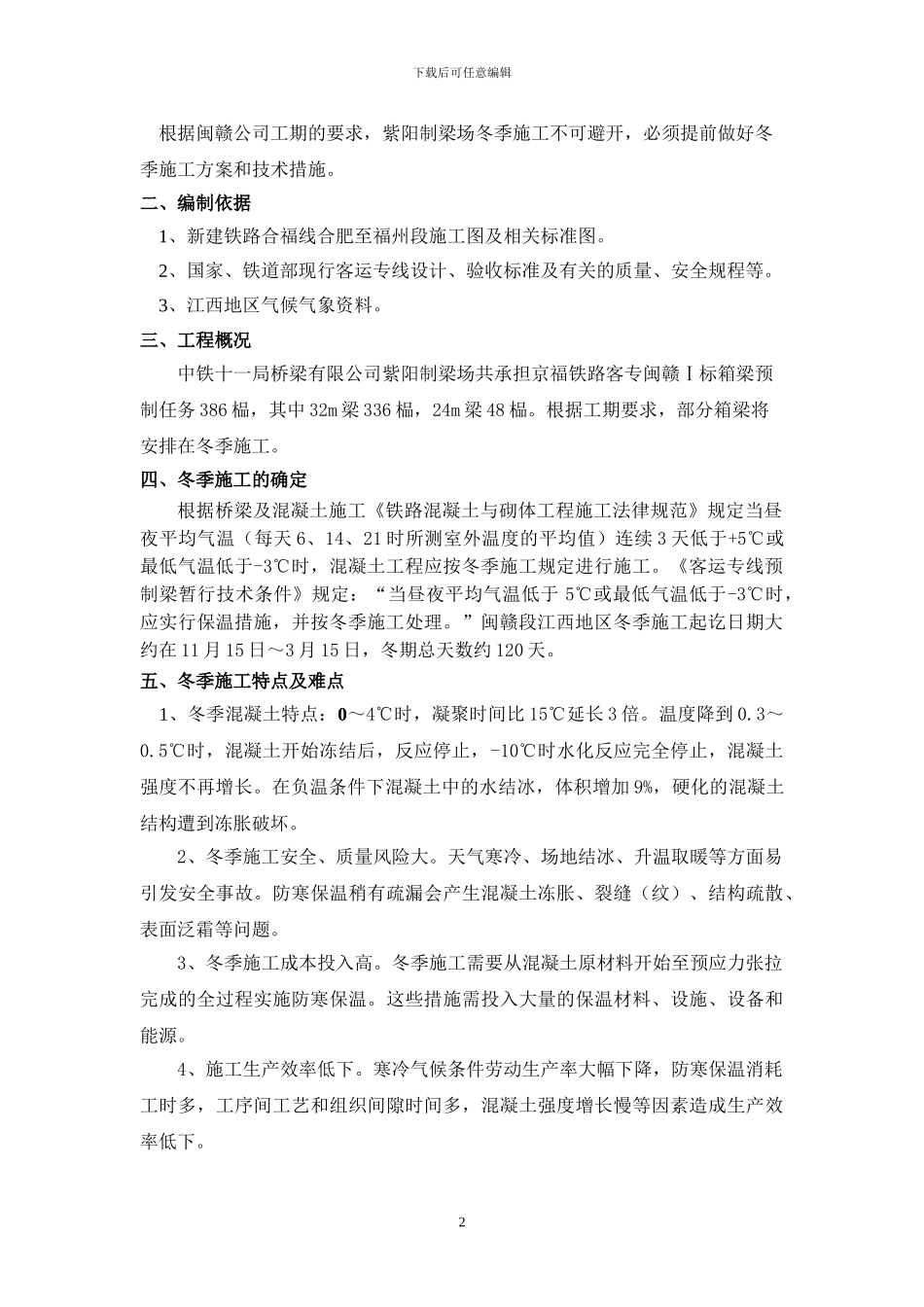

10箱梁冬季施工方案一、概述下载后可任意编辑 根据闽赣公司工期的要求,紫阳制梁场冬季施工不可避开,必须提前做好冬季施工方案和技术措施
二、编制依据 1、新建铁路合福线合肥至福州段施工图及相关标准图
2、国家、铁道部现行客运专线设计、验收标准及有关的质量、安全规程等
3、江西地区气候气象资料
三、工程概况中铁十一局桥梁有限公司紫阳制梁场共承担京福铁路客专闽赣Ⅰ标箱梁预制任务 386 榀,其中 32m 梁 336 榀,24m 梁 48 榀
根据工期要求,部分箱梁将安排在冬季施工
四、冬季施工的确定根据桥梁及混凝土施工《铁路混凝土与砌体工程施工法律规范》规定当昼夜平均气温(每天 6、14、21 时所测室
