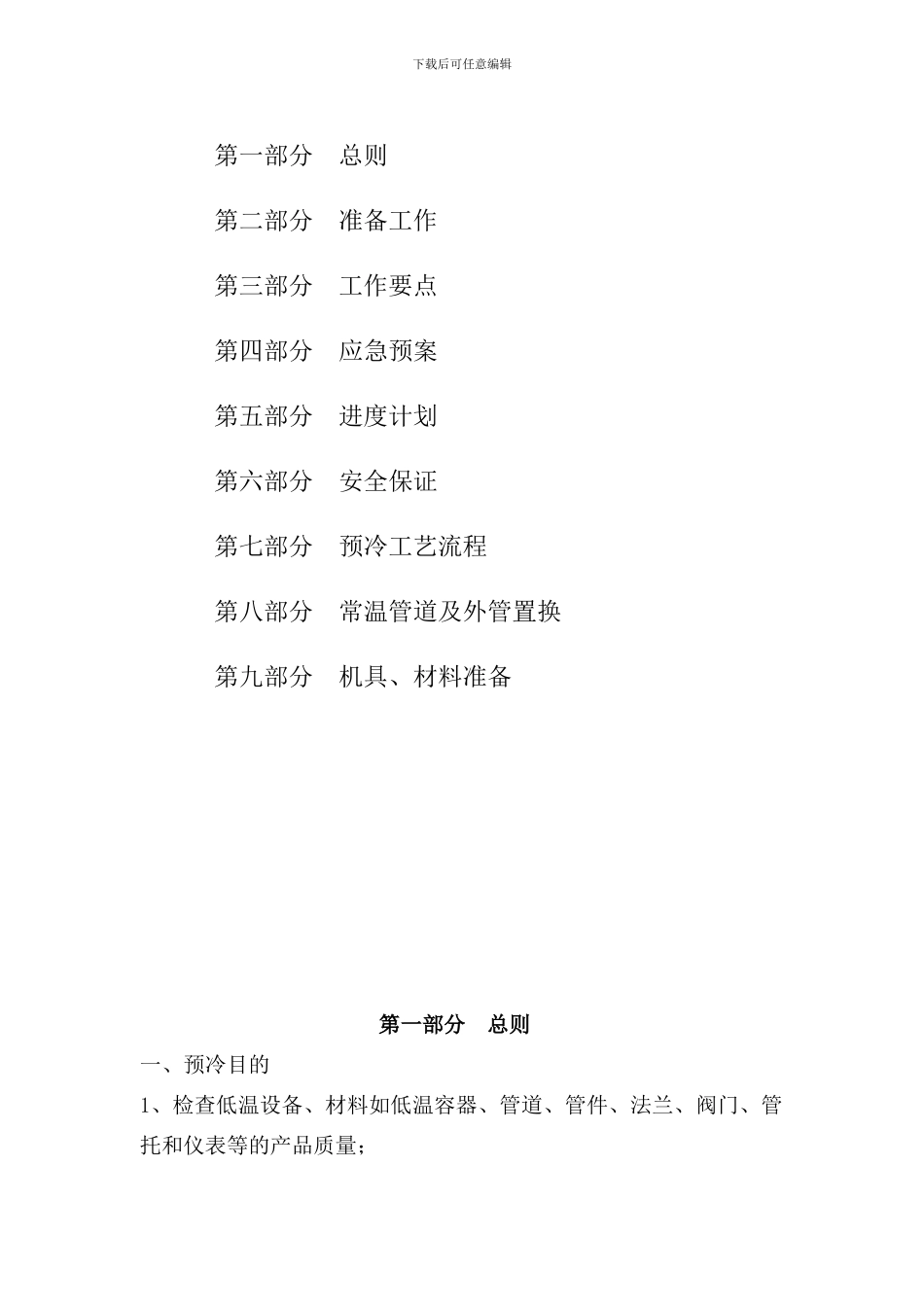

下载后可任意编辑 LNG 工艺管道预冷方案目 录精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑

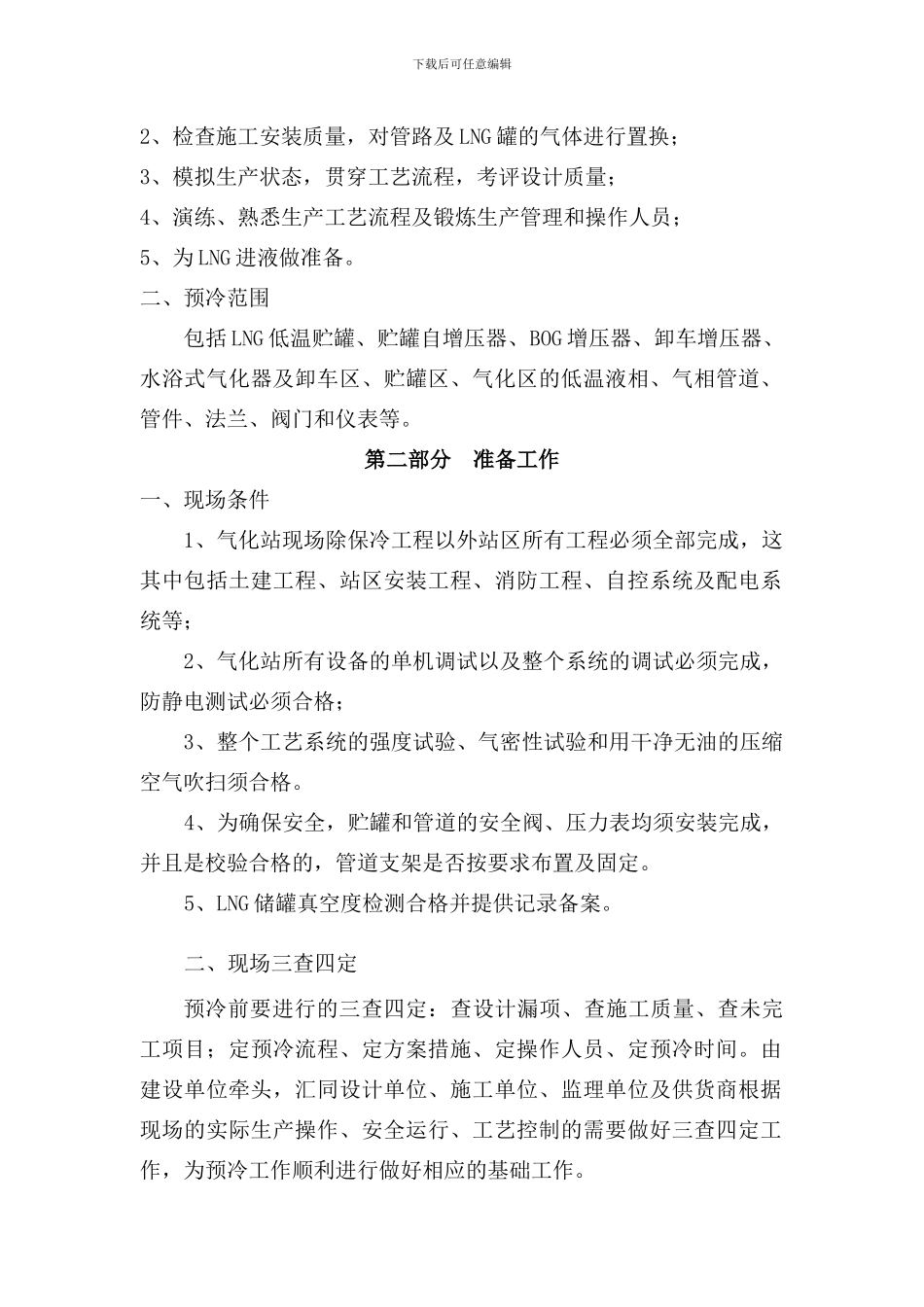

】下载后可任意编辑第一部分 总则第二部分 准备工作第三部分 工作要点第四部分 应急预案第五部分 进度计划第六部分 安全保证第七部分 预冷工艺流程第八部分 常温管道及外管置换第九部分 机具、材料准备第一部分 总则一、预冷目的1、检查低温设备、材料如低温容器、管道、管件、法兰、阀门、管托和仪表等的产品质量;下载后可任意编辑2、检查施工安装质量,对管路及 LNG 罐的气体进行置换;3、模拟生产状态,贯穿工艺流程,考评设计质量;4、演练、熟悉生产工艺流程及锻炼生产管理和操作人员;5、为 LNG 进液做准备
二、预冷范围 包括 LNG 低温贮罐、贮罐自增压器、BOG 增压器、卸车增压器、水浴式气化器及卸车区、贮罐区、气化区的低温液相、气相管道、管件、法兰、阀门和仪表等
第二部分 准备工作一、现场条件 1、气化站现场除保冷工程以外站区所有工程必须全部完成,这其中包括土建工程、站区安装工程、消防工程、自控系统及配电系统等; 2、气化站所有设备的单机调试以及整个系统的调试必须完成,防静电测试必须合格; 3、整个工艺系统的强度试验、气密性试验和用干净无油的压缩空气吹扫须合格
4、为确保安全,贮罐和管道的安全阀、压力表均须安装完成,并且是校验合格的,管道支架是否按要求布置及固定
5、LNG 储罐真空度检测合格并提供记录备案
二、现场三查四定预冷前要进行的三查四定:查设计漏项、查施工质量、查未完工项目;定预冷流程、定方案措施、定操作人员、定预冷时间
由建设单位牵头,汇同设计单位、施工单位、监理单位及供货商根据现场的实际生产操作、安全运行、工艺控制的需要做好三查四定工作,为预冷工作顺利进行做好相应的基础工作
下载后可任意编辑1、查设计漏项:结合现场实际情况对设计施工图进
