下载后可任意编辑扬州宇理电子有限公司消防备用线路电缆施工方案 扬州华都建筑装饰装璜工程邮箱公司2024 年 6 月 08 日扬州宇理电子有限公司消防备用线路施工方案一、概述下载后可任意编辑扬州宇理电子有限公司的消防备用线路的敷设项目是整个电力施工项目中是否能保证消防工程顺利开展的重要项目,电缆敷设施工期为 15 天,电缆施工量: YJV4*150+1*70 295m YJV5*10 250m,电缆敷设期间我司调集全部力量参加施工,由于装置区内电缆较为复杂,行径路程较为复杂,我司决定,分为三组同时进行,其中一组以人力开挖埋设管道,一组路面破开,一组电缆穿行及埋设,三组同时施工,这样以提高施工进度,施工期间正是装置大规模建设期,与其他专业交叉作业避开不了,另外由于 YJV5*10 电缆为桥架敷设,施工多在高处作业,这些加大了我们的施工难度,为保证电缆线路安装工程的施工质量,使电缆敷设得以顺利进行,特编写此方案
此方案适用扬州华都建筑装饰装璜工程有限公司电力电缆、控制电缆线路的敷设施工
二、编制依据1、 承包合同或协议
2、 施工图及其它设计文件
3、 《 电 气 装 置 安 装 工 程 电 缆 线 路 施 工 及 验 收 法 律 规范》GB50168-20244、 《电气装置安装工程电气设备交接试验标准》GB50150-2024三、施工程序和施工方法1、施工流程图开 始施 工 准 备路面破开,管道的开挖,电缆的穿行穿行好的电缆进行埋设路面及管道的回填和修复结 束外观的检查及线路的接通质量检查电缆验收质量检查下载后可任意编辑2、施工准备2

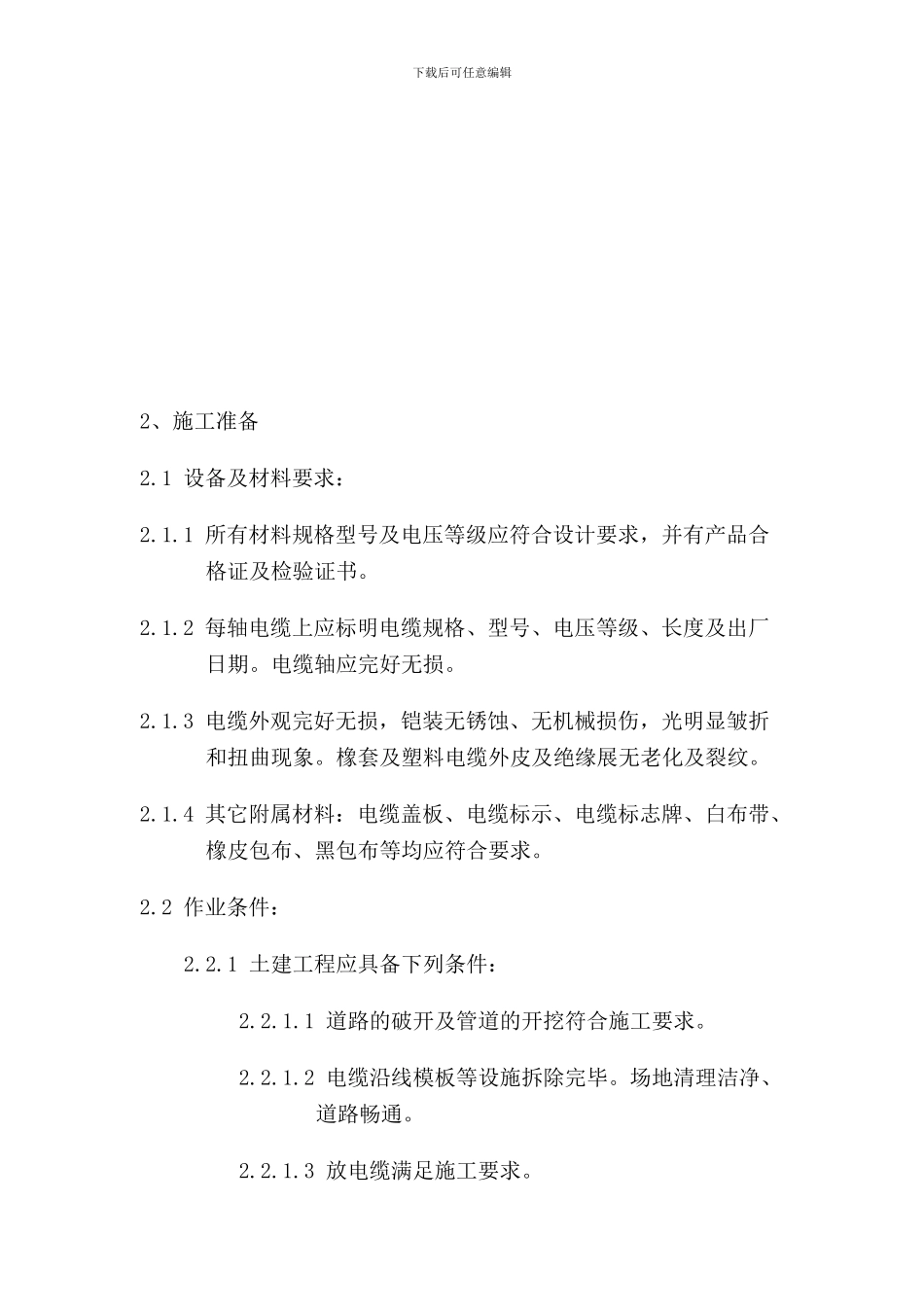

1 设备及材料要求:2
1 所有材料规格型号及电压等级应符合设计要求,并有产品合格证及检验证书
2 每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期
电缆轴应完好无损
3 电缆外观完好无损,铠装无锈蚀、无机械损伤,光
