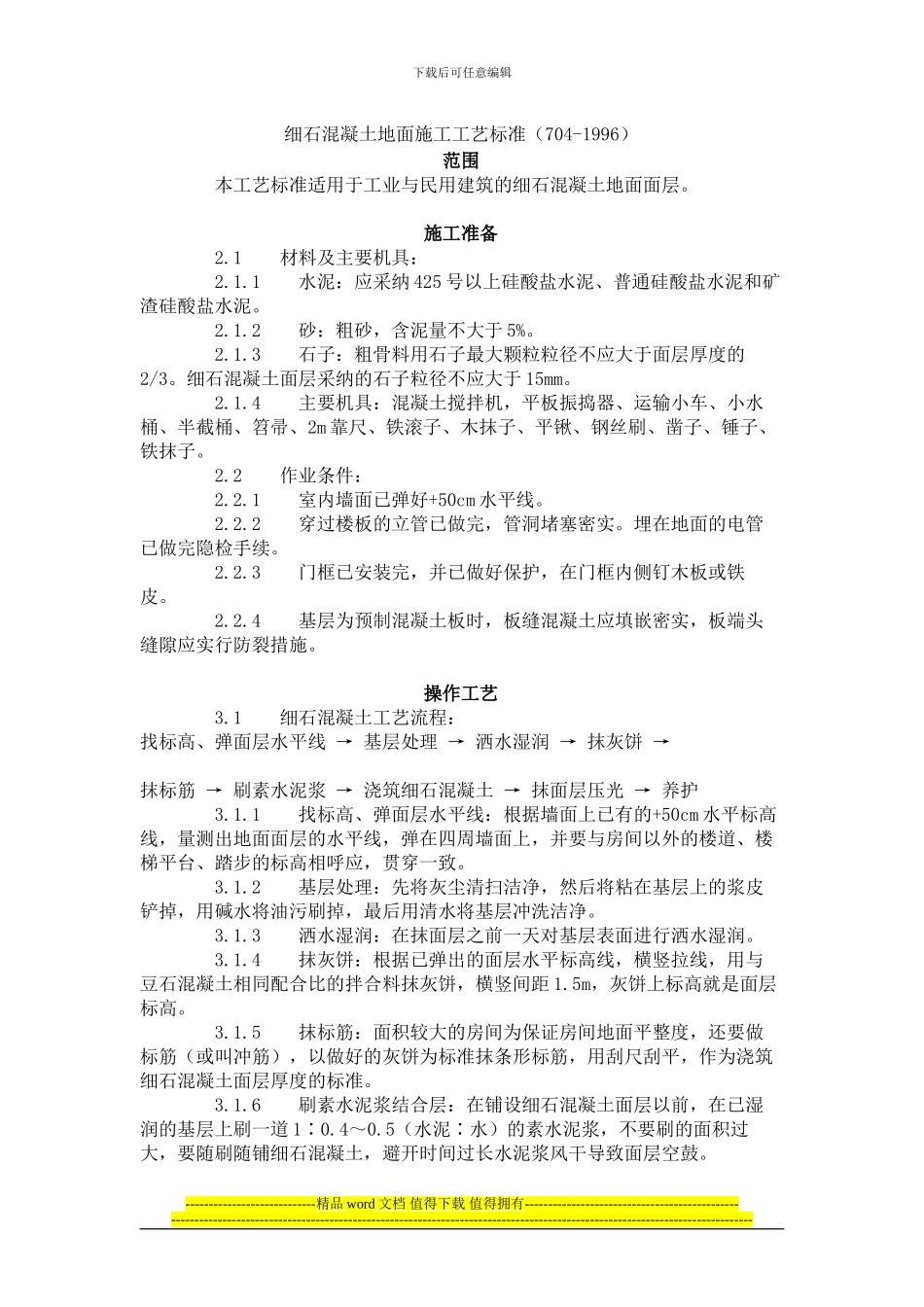

下载后可任意编辑细石混凝土地面施工工艺标准(704-1996) 范围 本工艺标准适用于工业与民用建筑的细石混凝土地面面层。 施工准备 2.1 材料及主要机具: 2.1.1 水泥:应采纳 425 号以上硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥。 2.1.2 砂:粗砂,含泥量不大于 5%。 2.1.3 石子:粗骨料用石子最大颗粒粒径不应大于面层厚度的2/3。细石混凝土面层采纳的石子粒径不应大于 15mm。 2.1.4 主要机具:混凝土搅拌机,平板振捣器、运输小车、小水桶、半截桶、笤帚、2m 靠尺、铁滚子、木抹子、平锹、钢丝刷、凿子、锤子、铁抹子。 2.2 作业条件: 2.2.1 室内墙面已弹好+50cm 水平线。 2.2.2 穿过楼板的立管已做完,管洞堵塞密实。埋在地面的电管已做完隐检手续。 2.2.3 门框已安装完,并已做好保护,在门框内侧钉木板或铁皮。 2.2.4 基层为预制混凝土板时,板缝混凝土应填嵌密实,板端头缝隙应实行防裂措施。 操作工艺 3.1 细石混凝土工艺流程:找标高、弹面层水平线 → 基层处理 → 洒水湿润 → 抹灰饼 → 抹标筋 → 刷素水泥浆 → 浇筑细石混凝土 → 抹面层压光 → 养护 3.1.1 找标高、弹面层水平线:根据墙面上已有的+50cm 水平标高线,量测出地面面层的水平线,弹在四周墙面上,并要与房间以外的楼道、楼梯平台、踏步的标高相呼应,贯穿一致。 3.1.2 基层处理:先将灰尘清扫洁净,然后将粘在基层上的浆皮铲掉,用碱水将油污刷掉,最后用清水将基层冲洗洁净。 3.1.3 洒水湿润:在抹面层之前一天对基层表面进行洒水湿润。 3.1.4 抹灰饼:根据已弹出的面层水平标高线,横竖拉线,用与豆石混凝土相同配合比的拌合料抹灰饼,横竖间距 1.5m,灰饼上标高就是面层标高。 3.1.5 抹标筋:面积较大的房间为保证房间地面平整度,还要做标筋(或叫冲筋),以做好的灰饼为标准抹条形标筋,用刮尺刮平,作为浇筑细石混凝土面层厚度的标准。 3.1.6 刷素水泥浆结合层:在铺设细石混凝土面层以前,在已湿润的基层上刷一道 1∶0.4~0.5(水泥∶水)的素水泥浆,不要刷的面积过大,要随刷随铺细石混凝土,避开时间过长水泥浆风干导致面层空鼓。----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后...
