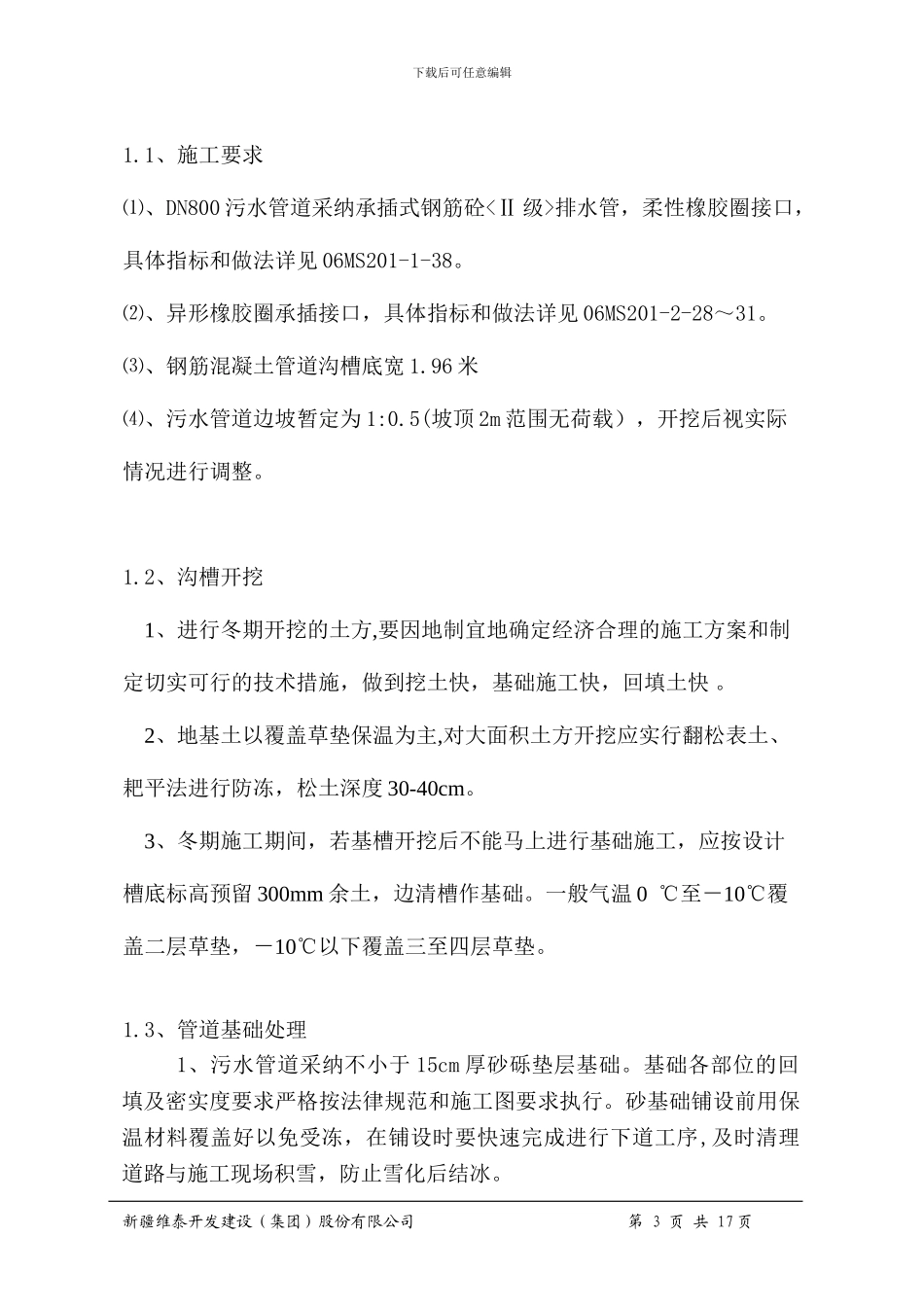

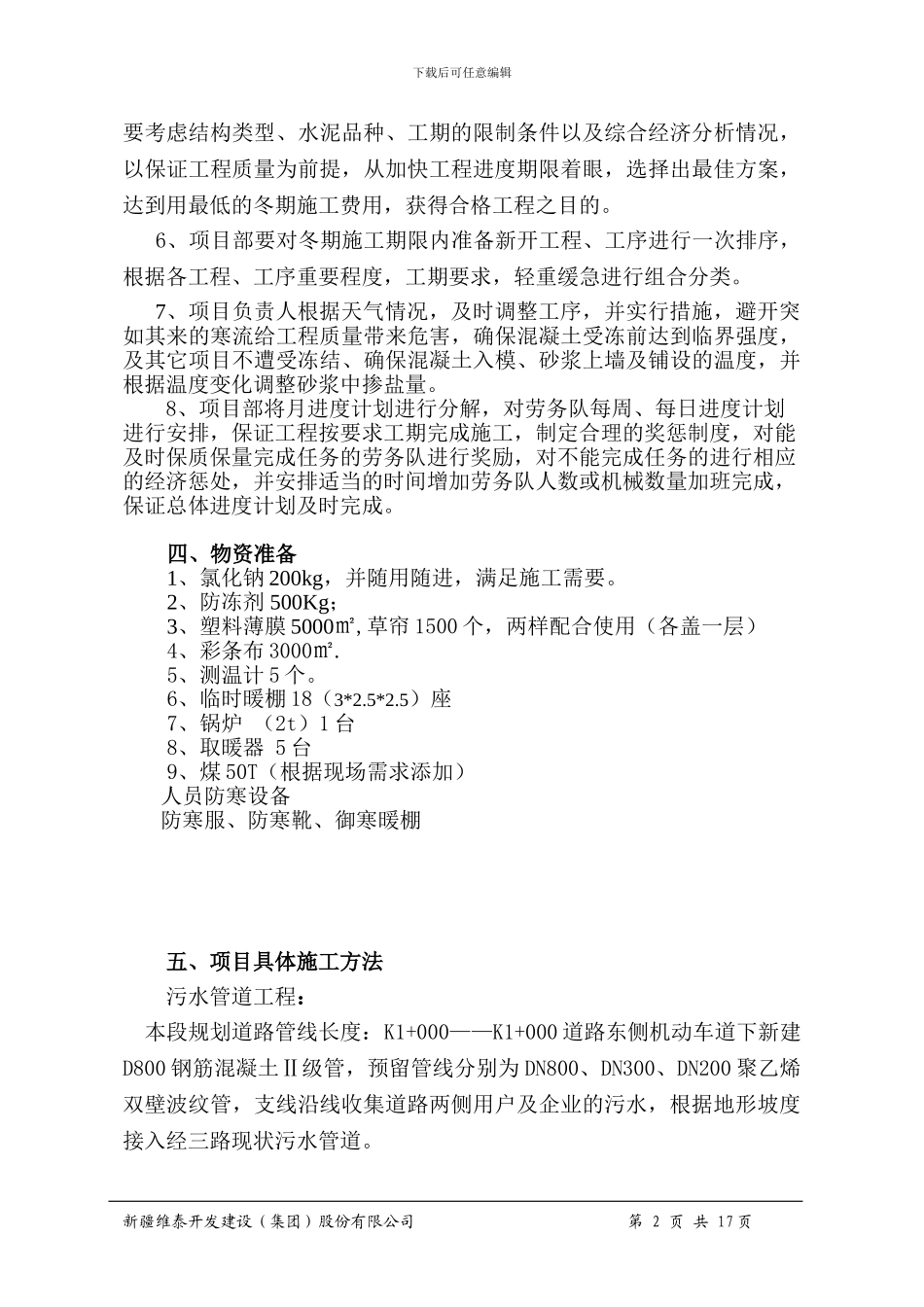

下载后可任意编辑经三路冬季施工方案一、工程概况本施工方案以经三路设计图纸为依据进行编制。经三路(工业大道~经十九路)市政工程是经济技术开发区(头屯河区)十二师合作区(104 团部分)的重要道路。本工程拟建道路南侧沿线有大量弃土堆积,地形变化较大,总体地势南高北低,拟建场地 K0+000-K0+375 地段属低山丘陵地带,拟建场地 K0+375-K1+000 地段属冲洪积平原的中部地带。根据探井揭露,拟建道路自上而下在勘探深度 7.0m 范围内,自上而下由素填土,-1 粉砂,圆砾,强风化基岩组成。冬季施工内容:污水管道工程。二、编制依据由乌鲁木齐市城建设计讨论院提供的设计图纸;1、岩土工程勘察报告;2、国家建筑标准设计《给水排水标准图集》;3、《给水排水工程施工及验收法律规范》〈GB50268-2024〉;4、《建筑工程冬期施工规程》 JGJT104-2024三、冬季施工管理工作 1、项目部成立以项目负责人徐旭为组长,施工负责人郝勇为副组长的冬期施工领导小组,组员包括施工员、质检员、试验员,资料员等。落实、安排、管理、检查冬施工作。2、落实冬期施工质量管理,落实工程质量岗位责任制,关键部位重点部位落实到人,并组织有关人员进行岗前培训。对玩忽职守,不负责任的人,要严厉批判,直至罚款处理。3、严格遵守有关施工法律规范,并按《建筑工程冬期施工规程》及相关规定做好冬期前的各项准备,确保冬期施工技术及物质准备到位。 4、项目部安排资料员负责每天收集气象资料,在冬期施工前后,应密切注意天气预报,并应有防止气温突然下降的防冻措施。 5、在做冬施方案选择时,除了要考虑影响冬施的主要因素外,还新疆维泰开发建设(集团)股份有限公司 第 1 页 共 17 页 下载后可任意编辑要考虑结构类型、水泥品种、工期的限制条件以及综合经济分析情况,以保证工程质量为前提,从加快工程进度期限着眼,选择出最佳方案,达到用最低的冬期施工费用,获得合格工程之目的。 6、项目部要对冬期施工期限内准备新开工程、工序进行一次排序,根据各工程、工序重要程度,工期要求,轻重缓急进行组合分类。7、项目负责人根据天气情况,及时调整工序,并实行措施,避开突如其来的寒流给工程质量带来危害,确保混凝土受冻前达到临界强度,及其它项目不遭受冻结、确保混凝土入模、砂浆上墙及铺设的温度,并根据温度变化调整砂浆中掺盐量。8、项目部将月进度计划进行分解,对劳务队每周、每日进度计划进行安排,保证工程按要求工期完成施...
