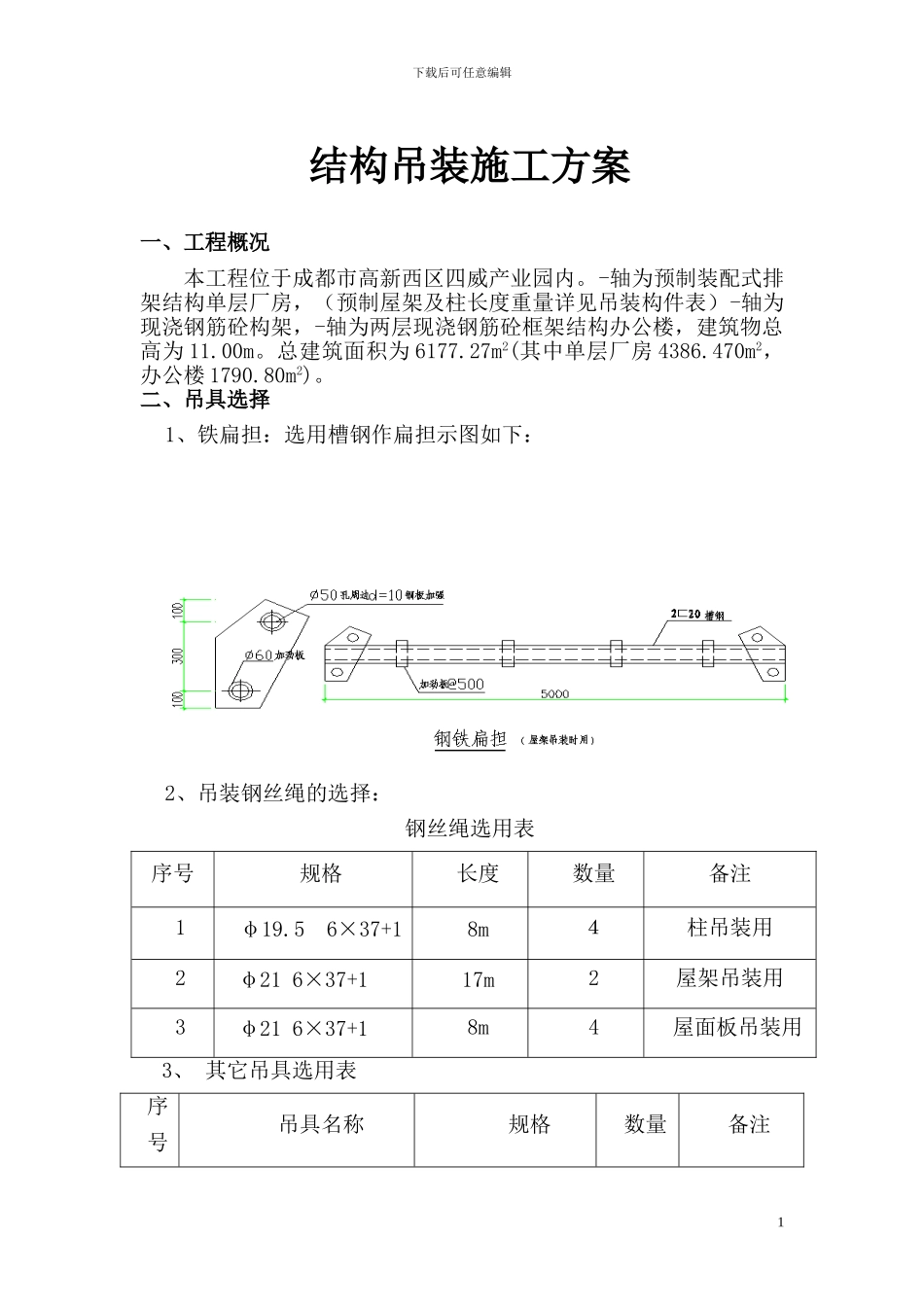

下载后可任意编辑结构吊装施工方案一、工程概况本工程位于成都市高新西区四威产业园内
-轴为预制装配式排架结构单层厂房,(预制屋架及柱长度重量详见吊装构件表)-轴为现浇钢筋砼构架,-轴为两层现浇钢筋砼框架结构办公楼,建筑物总高为 11
总建筑面积为 6177
27m2(其中单层厂房 4386
470m2,办公楼 1790

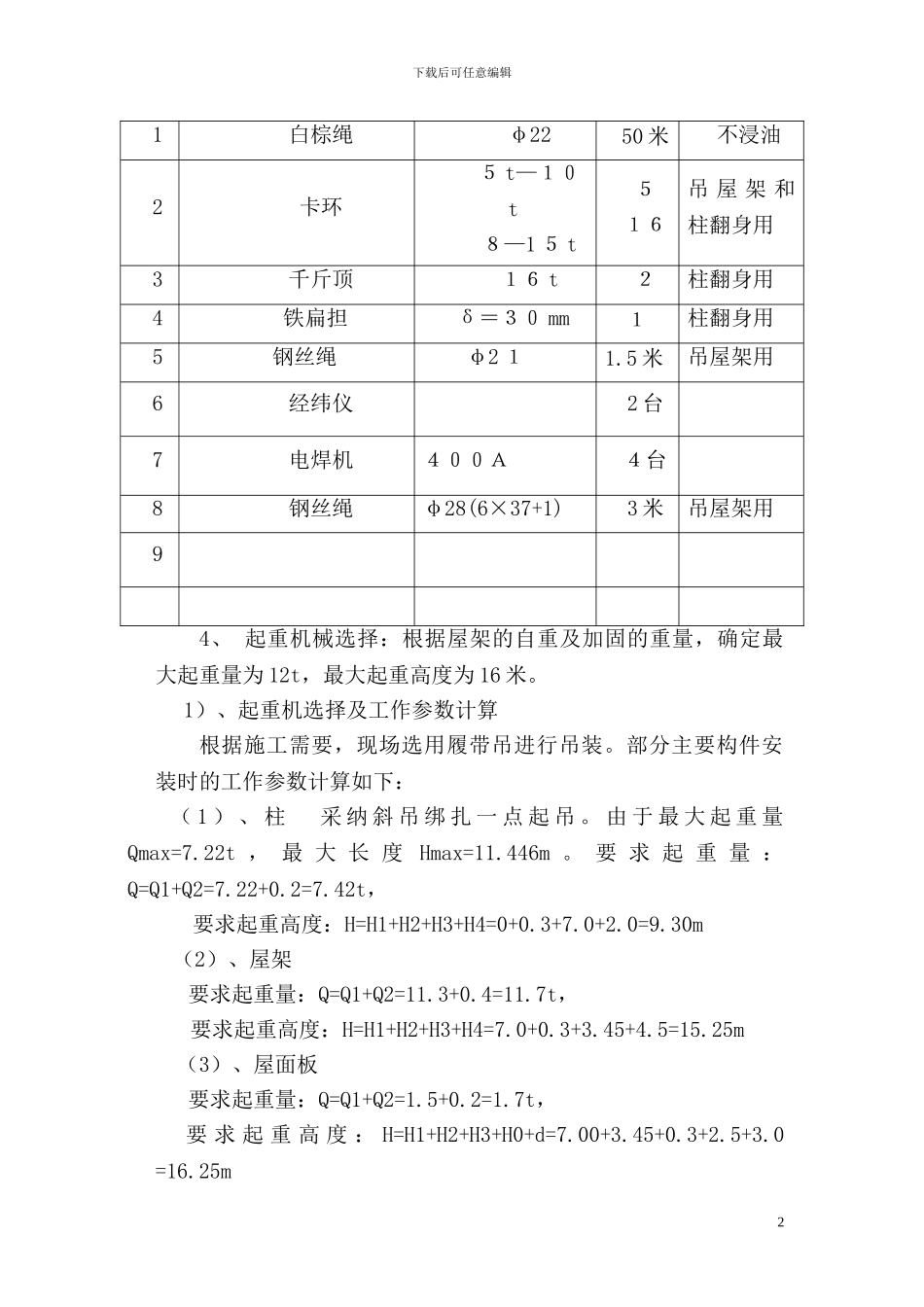

二、吊具选择1、铁扁担:选用槽钢作扁担示图如下: 2、吊装钢丝绳的选择:钢丝绳选用表序号规格长度数量备注1φ19
5 6×37+18m4柱吊装用2φ21 6×37+117m2屋架吊装用3φ21 6×37+18m4屋面板吊装用3、 其它吊具选用表序号吊具名称规格数量备注1下载后可任意编辑1白棕绳φ2250 米不浸油2卡环5 t—10t8—1 5 t516吊 屋 架 和柱翻身用 3千斤顶16 t2柱翻身用 4铁扁担δ=30 mm 1柱翻身用 5钢丝绳 φ2 11
5 米吊屋架用6经纬仪2 台7电焊机400A4台8钢丝绳φ28(6×37+1)3 米吊屋架用94、 起重机械选择:根据屋架的自重及加固的重量,确定最大起重量为 12t,最大起重高度为 16 米
1)、起重机选择及工作参数计算根据施工需要,现场选用履带吊进行吊装
部分主要构件安装时的工作参数计算如下:( 1 ) 、 柱 采 纳 斜 吊 绑 扎 一 点 起 吊
由 于 最 大 起 重 量Qmax=7
22t , 最 大 长 度 Hmax=11
要 求 起 重 量 :Q=Q1+Q2=7
42t,要求起重高度:H=H1+H2+H3+H4=0+0
30m(2)、屋架 要求起重量:Q=Q1+Q2=11
7t,要求起重高度:H=H1+H2+H3+H4=7

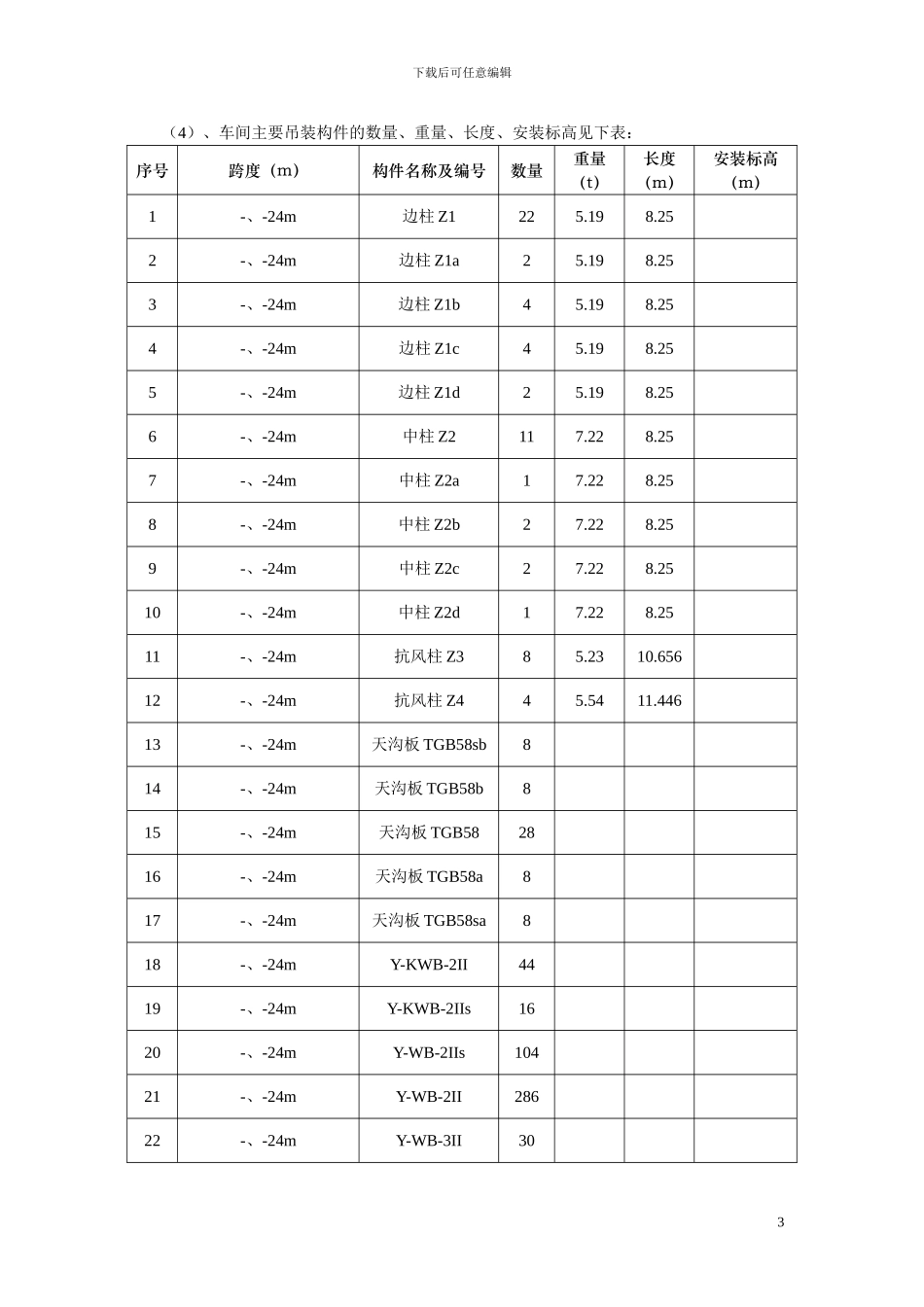

25m(3)、屋面板要求起重量:
